武南特高压工程(赣1标段)完成铁塔组立施工任务

日期:2023-10-18    来源:河南送变电建设有限公司

国际电力网

2023
10/18
10:08
文章二维码

手机扫码看新闻

关键词: 特高压 湖北电网 电网工程

初冬十月,天高云淡。在江西省瑞昌市的赣鄱大地,豫电人已鏖战360多天。他们持续攻坚克难,奋力超越突破,专注科技创新,稳步推进武南特高压工程高质量建设。

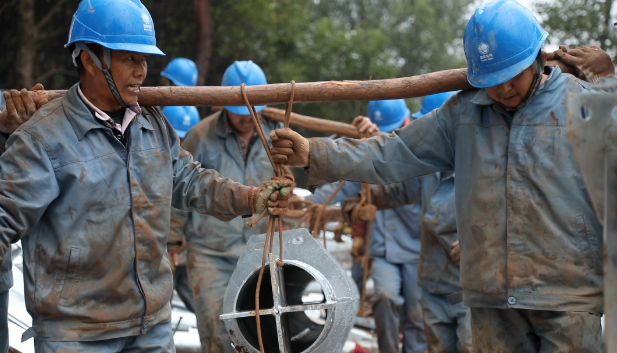

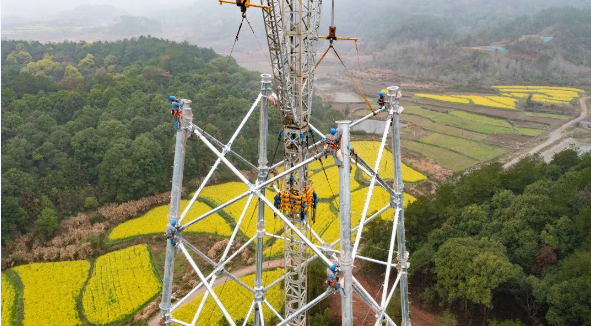

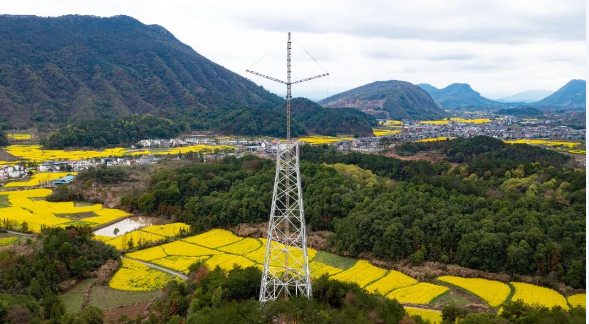

10月16日,随着最后一基NL3005铁塔最后一段吊件的顺利就位,标志着由输电二公司承建的武汉—南昌双回1000千伏线路工程(赣1标段)铁塔组立施工任务全部完成,将全面进入架线攻坚阶段。

本工程将湖北电网与江西电网通过特高压输电通道相连,同时也是华中地区“日”字形网络的最后一笔,建成后将有效增强江西与湖北之间的网架联络,提升电力交换能力,有效支撑大规模绿色清洁能源的接入消纳,为江西乃至华中地区发展提供更可靠的电力支撑。赣1标段是江西境内唯一一个山区施工作业的标段,线路路径长2×39.8千米,新建铁塔93基,铁塔最重达341吨、最高达144米、部分塔横担长度达80.6米,全部采用落地双摇臂抱杆进行组塔。

攻坚克难,跑出施工“加速度”

“大家节日快乐!就剩最后一基铁塔了,辛苦大家再坚持一下,我们争取保安全、优质量、提效率,打赢组塔阶段的最后一仗!”9月29日中秋节当天,项目经理田玉玺前往现场慰问施工人员。

组塔最后冲刺阶段,恰逢中秋、国庆双节,为保障施工速度,所有参建员工在“双节”期间履职在岗,完成好每项工作。

为赢得这场与时间的赛跑,项目管理团队白天深入一线,解决现场施工问题;夜晚加班加点讨论施工计划、细化各项方案措施,“白+黑”模式已成家常便饭,雷打不动、风雨无阻,为工程顺利快速推进提供了可靠保障。

赣1标段地形复杂、山势崎岖且陡峭,雨天道路坑坑洼洼、泥泞不堪,给材料运输、铁塔组立带来了极大困难。为确保组塔作业顺利开展,项目部积极关注气象部门天气预报,提前发布预警信息,根据天气情况调整作业计划,做好应急措施。全体员工攻坚克难,施工进度在江西段名列前茅。

针对93基高大重铁塔的组立,项目部坚持“马上就办、真抓实干”的工作作风,精心策划、统筹安排、严格治理,做到“一塔一方案”,攻克了一道道难关。秉持“敢打硬仗、能打胜仗”的豫电铁军精神,起早贪黑,保证了铁塔安全快速组立完成。

同心协力,密织安全“防护网”

自3月14日组塔工作开始,经历了夏季酷暑、频繁降雨、入冬气温骤降等极端天气,这对于处在山地地形的塔材运输、组立而言,无疑是雪上加霜。为保证工程建设不受影响,项目部全力以赴做好安全生产工作,织牢安全“防护网”。项目部结合现场实际,制定详尽的安全措施和紧急应对计划,积极推动安全隐患排查和治理工作。

为加强安全防控,项目部成立安全领导小组,进一步细化了安全管控方案,明确工作职责。由于工程地形全部为山地,塔位地形受限,塔材堆放存在滑落风险,项目部利用安全绳、防坠绳作为固定绳索,将现场斜坡处塔材进行串连,并固定在塔腿主材上,防止滑落。

项目管理团队始终贯彻执行“安全第一、预防为主、综合治理”的安全工作方针,坚持落实安全责任,在每个环节拴好“安全绳”,为具体人员戴好“安全帽”,查漏补缺、不留死角,全面拧紧履责追责“安全阀”。

强化创新,打造精品“高标准”

本标段铁塔具有高、大、重的特点,其中部分塔横担长度达80.6米,是全线施工难度最大的标段。面对如此高难度的施工,项目团队发扬创新精神,寻求化解难题的“钥匙”,以技术创新引领工程建设。

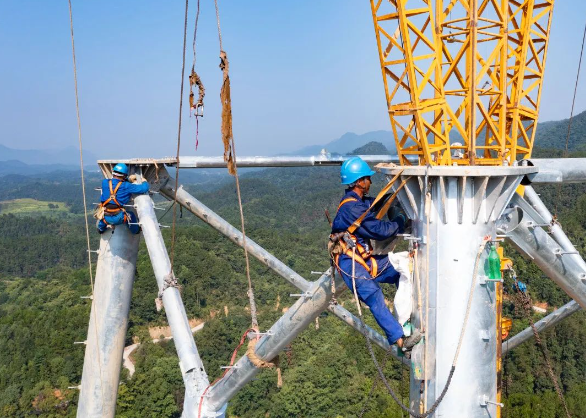

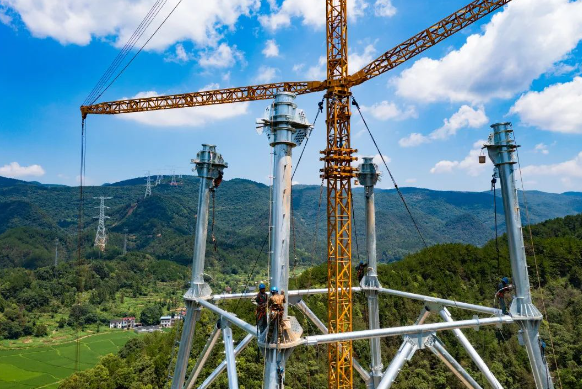

“由于特高压工程铁塔较大,全部采用落地双摇臂抱杆进行组装,在吊装时存在不平衡力矩,项目部研制摇臂抱杆不平衡力矩监测控制装置,在本工程进行应用,能切实保证施工安全。”项目副经理卢凯说。

对于现场出现的问题,项目部QC小组主动收集相关信息,以科学的思想和步骤找到主要影响因素,制定措施解决难题,打造科学、创新的管理团队。项目部结合塔材运输难、组装难度高等特点,制定详细的铁塔组立施工方案及策划,保证“一塔一策划”,每日进行工作总结并拟定第二天工作计划,顺利完成93基铁塔组立施工任务。

巧管理,精施工,保施工安全;运匠心,稳生产,筑电网丰碑。在赣鄱大地上,一群平凡的豫电人发扬实干精神,用实际行动展现了责任、担当、勇毅、奉献,为特高压电网工程建设贡献积极力量。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
