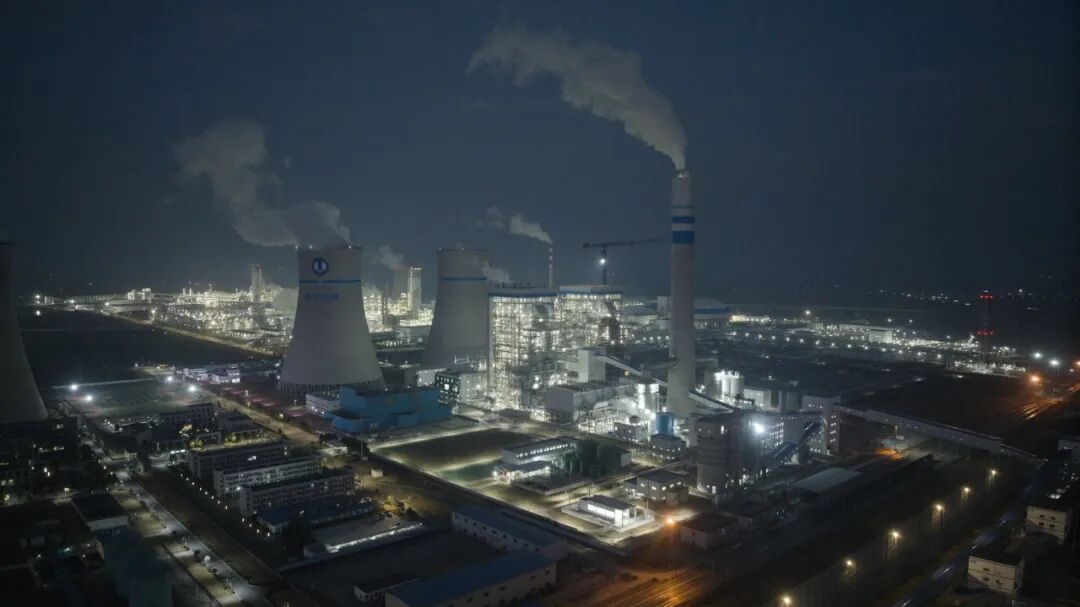

2月9日16时8分,由中南电力设计院有限公司总承包的湖北能源江陵电厂二期扩建(2x660兆瓦)工程项目1号机组一次通过168小时满负荷试运,标志着1号机组正式投入商业运营,为湖北省当前迎峰度冬能源保供工作再添重要支撑!中南电力正以全方位、高标准的卓越实践,为荆楚大地构筑坚实可靠的能源安全屏障,也为全国火电行业高质量发展树立了崭新标杆。


硬核指标王 保供顶梁柱
实力铸就能源保供能效标杆

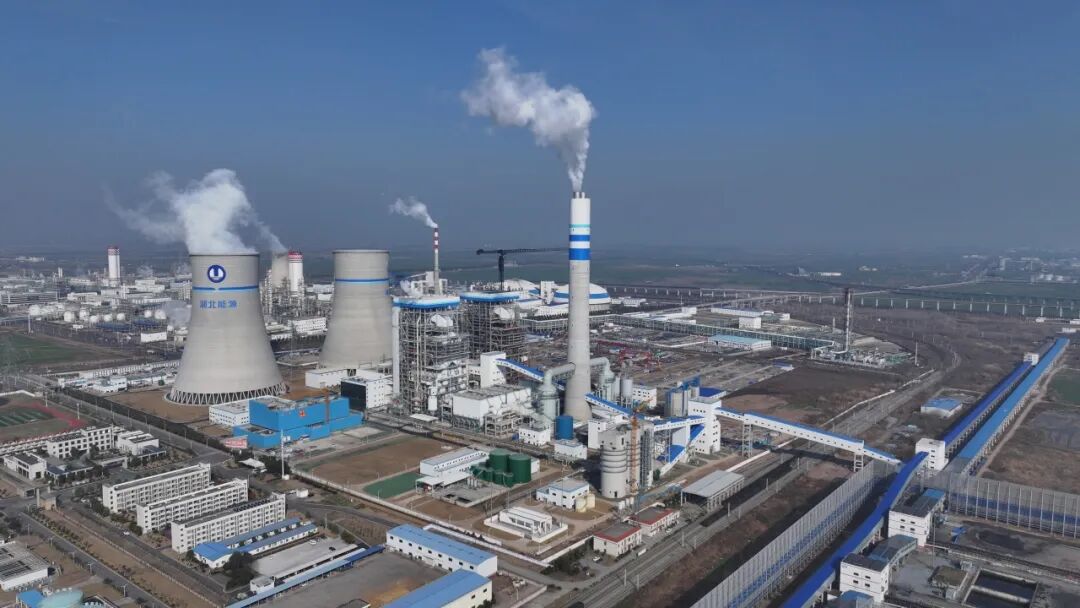

本项目位于湖北省荆州市江陵经济开发区新能源新材料产业园,新建2×660兆瓦超超临界燃煤机组,同步配套建设烟气脱硫和烟气脱硝设施,是国家“十四五”现代能源体系规划的重点项目、湖北省重点工程。


作为湖北省首个660兆瓦级二次再热、超超临界火电项目,机组设计性能优秀,能耗指标持续优化。年发电量近60亿千瓦时,全厂热效率48.79%,综合厂用电率4.727%,设计发电标准煤耗优化至252.78克每千瓦时,各项指标处于同级别火电机组先进水平,实现了能效与环保的双重提升。
黑科技满格 创新敢争先
匠心打造绿色火电技术高地
无油等离子点火、多用途除盐水泵、高强度钢筋应用、全厂桩基PHC管桩、全厂色彩统一协调5大特色优势勇立行业潮头。超超临界、十一级回热、二次再热技术、超净排放技术、全负荷脱硝技术、烟气余热深度利用技术、超低负荷稳燃技术(20%)等21项核心技术化身发展“加速器”。多级耦合抽真空系统和防液滴携带烟囱技术2大专利技术为机组稳定保驾护航,全厂废水零排放践行绿色发展新风尚,三峡特色色彩体系贯穿全厂,让技术创新与文化彰显有机融合。

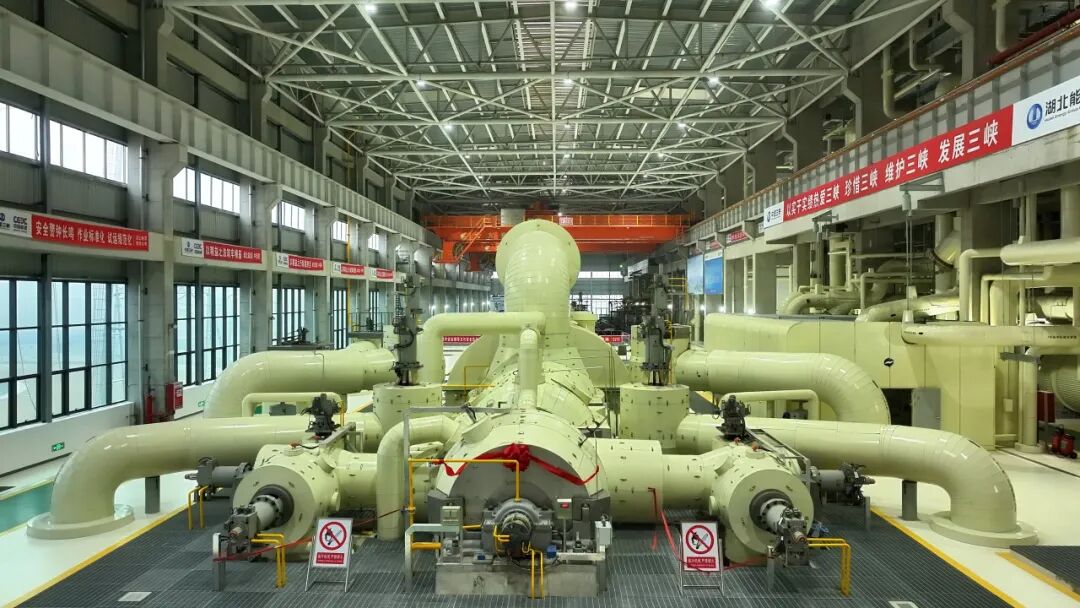

精工品质控 口碑硬通货
硬核淬炼经得起检验的精品
中南电力江陵电厂二期总承包项目部以“质”为先,精细管理。坚持首件样板引路,以点带面、树立新风;采用网格化管理,让现场管理“无盲区”;实施举牌验收制度,严格把控每一个工程环节、保障工程品质。


单月完成超两万道锅炉受热面焊口,刷新同类型项目建设纪录;全国首例跨五线铁路栈桥,勇破高难度吊装施工“拦路虎”;高标准拿下锅炉水压试验、厂用电受电、锅炉点火、汽轮机冲转、机组并网等十个关键节点“一次成功”,亮出硬核品质成绩单。1号机组稳稳闯过168小时满负荷试运大关,各项参数表现亮眼,全流程严苛品控加持,铸就经得起检验的精品工程“金名片”。
多个关键节点“一次成功”
智慧安防盾 安全零死角
科技织密项目施工安全防线

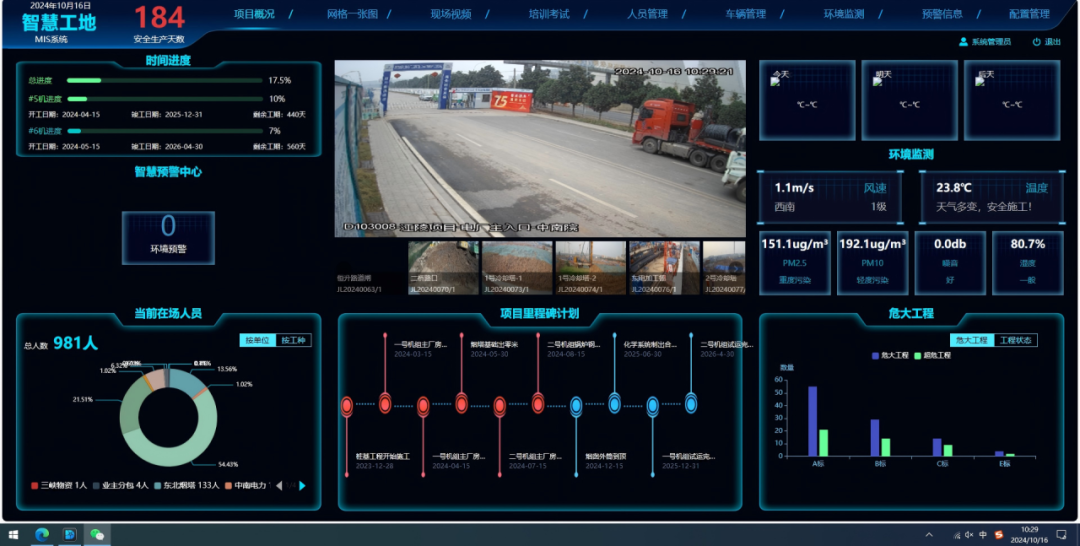

中南电力锚定“安全为根”底线,筑牢“施工无险”屏障。坚持安全零事故,打造“人防+物防+技防”智慧安全防线。严管严控,贯彻落实安全管理制度、应急预案及全员安全生产责任制。中南电力以科技铸盾、智慧赋能,自主研发的有限空间作业安全监测系统和智慧工地系统,为高危作业站岗放哨、精准预警,实现有限空间作业的全流程智能管控,让每一处风险无处藏身、每一个隐患无所遁形!自2024年4月15日正式开工建设以来,项目连续安全生产666天,以硬核科技筑牢安全铜墙铁壁,以精细管理确保项目零事故运行。


进度加速度 建设攀新高
攻坚攀登火电工程建设新高

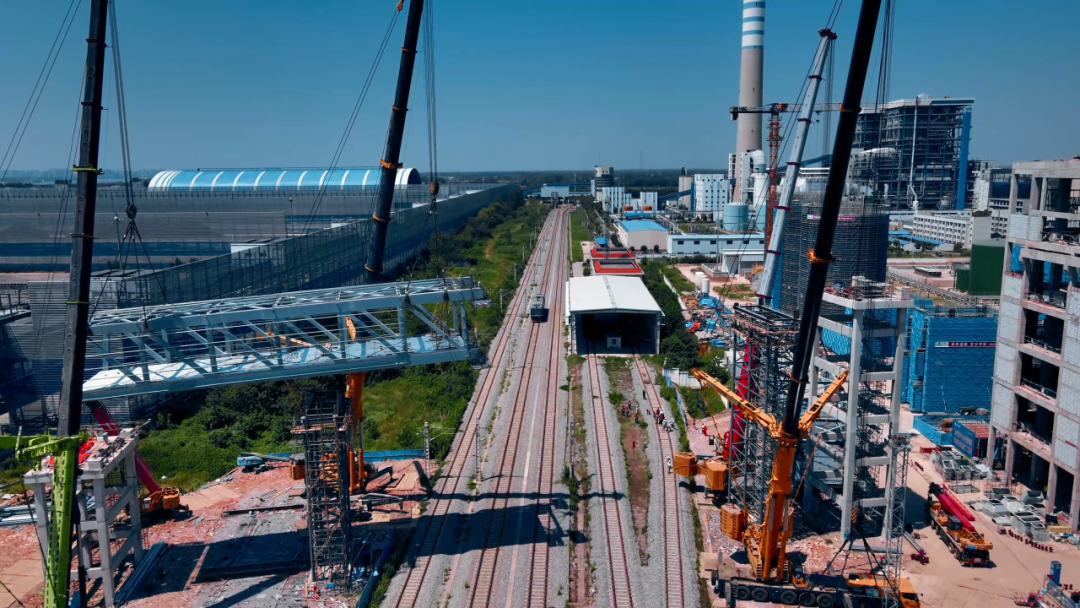

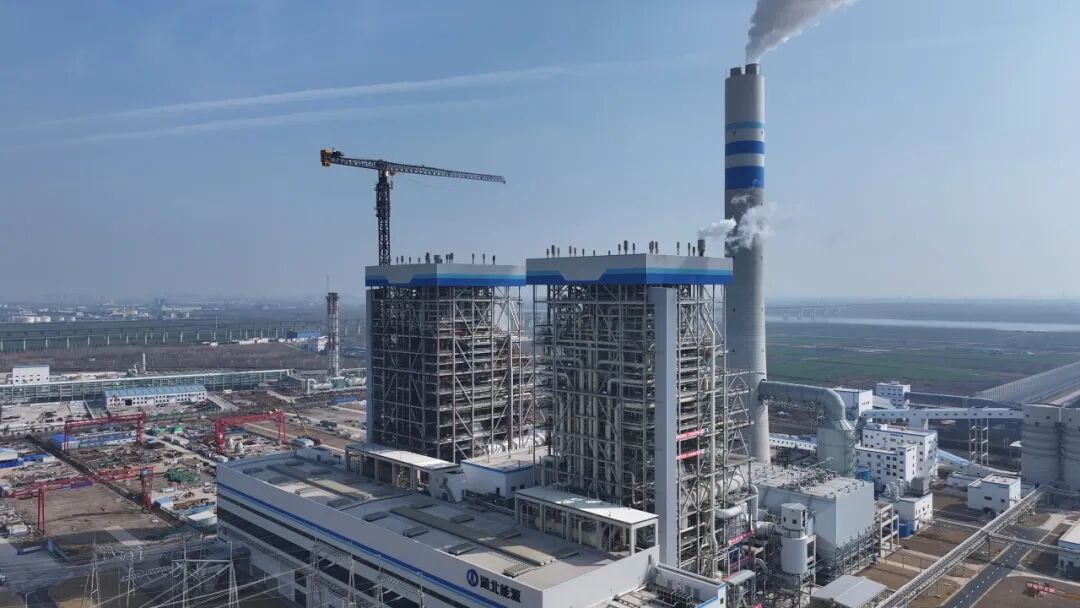

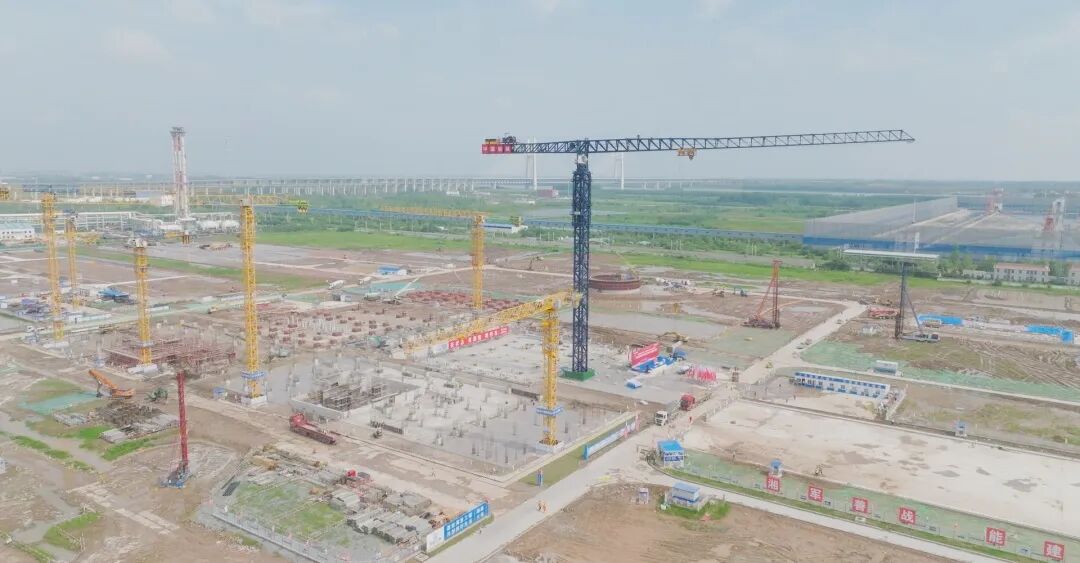

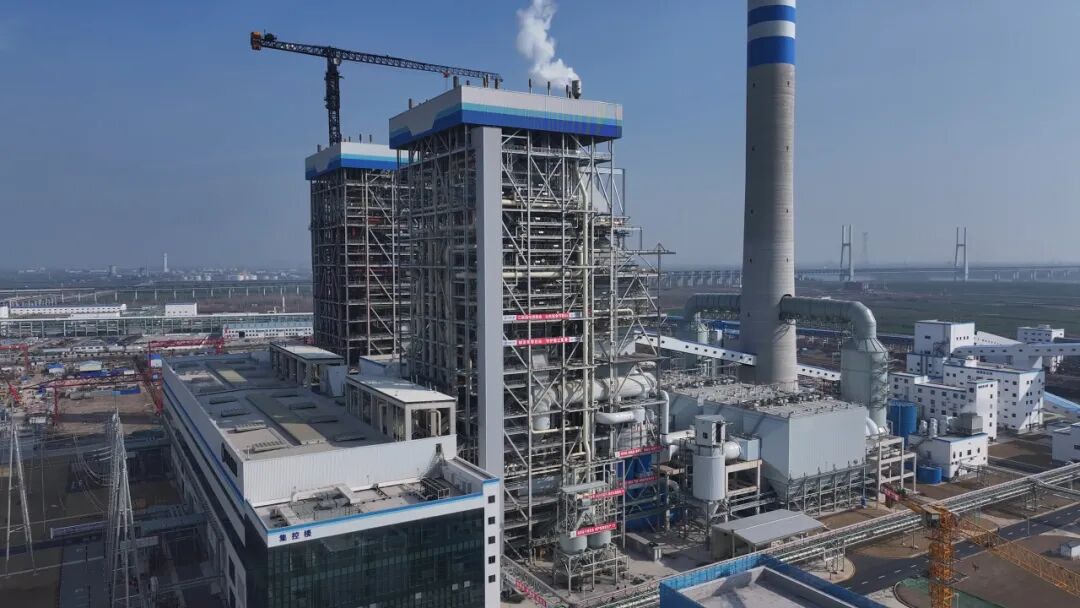

面对工期紧张、高温暴雨、地质复杂等一系列挑战,项目团队攻坚克难、高效协同,把工期节点牢牢攥在手里,以超常规速度推进项目建设,按期投产彰显中南电力“硬实力”。开工仅一个半月,主厂房基础顺利冲出“地平线”;开工八个月,创下主厂房、烟囱外筒、锅炉钢架结构“当年开工,当年三到顶”的奇迹;开工20个月,并网一次成功,刷新同类型项目建设新记录。


中南电力始终坚持以创新为核心驱动力,在能源电力领域展现卓越综合实力。公司以先进设计筑牢能源安全基石,以前沿技术引领行业绿色转型,以精湛工艺打造火电标杆工程,以智能安防严守项目安全红线,以高效执行践行央企使命担当。展望未来,中南电力将充分发挥技术优势与产业经验,持续推动能源体系优化升级,为保障国家能源安全、促进“十五五”时期现代能源体系高质量发展贡献智慧与力量。
