湖北能源江陵电厂项目首台机组通过168小时满负荷试运纪实

日期:2026-02-09    来源:湖北能源小微  作者:郑志强

国际电力网

2026
02/09
21:21
文章二维码

手机扫码看资讯

关键词: 燃煤发电机组 火电项目 火力发电厂

楚郢故都,传承千年文脉;江汉平原,谱写时代新篇。荆州,依江而立,伴水而兴。在这片承载着三千年楚文化深厚底蕴、激荡着高质量发展奋斗豪情的热土上,一座现代化火电厂拔地而起——2026年2月9日16时08分,湖北能源江陵电厂项目首台机组顺利通过168小时满负荷试运行。

区位优势突出,资源禀赋优异

江陵火电项目是湖北能源为进一步夯实全省能源安全保障平台功能,继鄂州电厂、宜城电厂之后倾力打造的第三座清洁燃煤火力发电厂。项目紧邻“西电东送”大通道和浩吉铁路与长江黄金水道交汇口,依托荆州煤港储煤基地,具有电力消纳便利、地理区位优越、电煤供应可靠等优势,可就地转化能源资源优势、促进区域经济社会高质量发展,是国家《“十四五”现代能源体系规划》中明确布局并支持建设的储运结合“路口”电站。

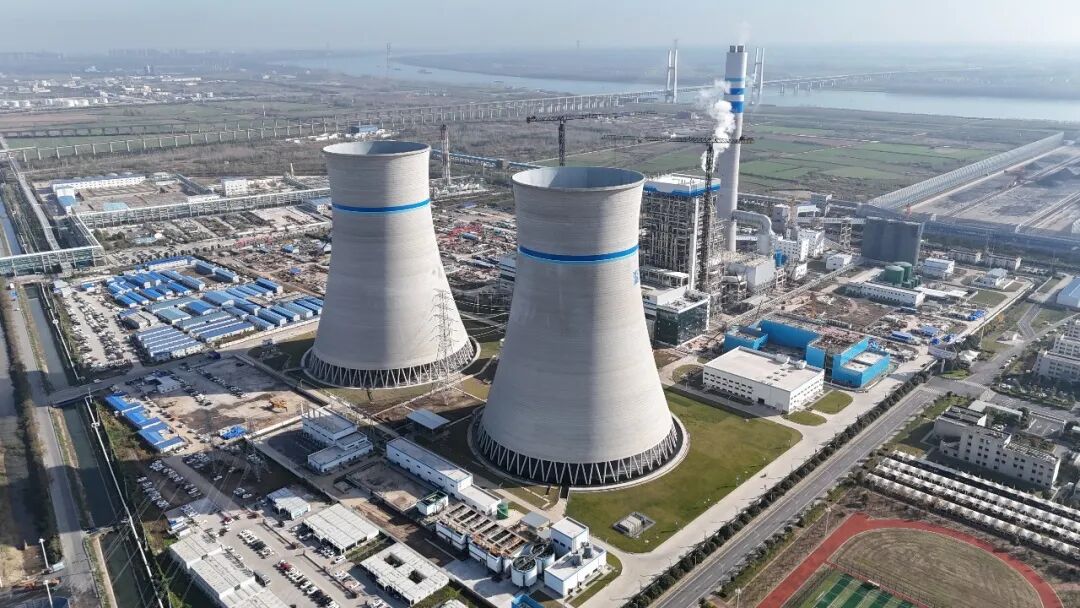

▲电厂全景

项目总投资54.65亿元,采用EPC总承包建设管理模式,新建2台660兆瓦超超临界、二次再热燃煤发电机组,同步建设烟气脱硝、除尘、脱硫装置。项目全面投运后,年发电量近60亿千瓦时,将有效缓解宜荆荆地区枯水期电力供应不足的压力,提高电网安全稳定水平及供电可靠性,在江汉平原地区电力供应中发挥“稳定器”和“压舱石”的兜底保障作用。

承载殷切重托,十载终得落地

江陵火电项目是三峡集团落实党中央关于支持湖北疫后经济重振、推动长江经济带绿色发展的重点能源项目,同时也是湖北能源推动煤炭清洁高效利用、加快构建新型能源体系、保障能源安全供应的重要举措。

2022年初,江陵火电项目筹备组正式成立。面对当年夏季高温全国电力硬缺口的严峻形势,湖北能源加快推动项目于2022年9月2日纳入规划,并于同年10月31日取得核准批复,成为省内“十四五”期间首批核准建设的清洁煤电项目。

▲投资协议签约

从2012年启动项目初步可研到2022年正式核准批复,历经十载,终于落地生根。自此,江陵火电项目带着实现湖北能源“十四五”圆满收官和“十五五”良好开局的光荣使命按下加速键、步入快车道。

坚持创新驱动,服务绿色发展

建设一座清洁高效的新型绿色电厂,既是践行国家“双碳”战略和新发展理念的必然要求,也是增强企业可持续发展能力的战略选择。

在机组设备选型阶段,湖北能源立足长远,以建设先进煤电、打造精品机组为目标,增加投资4亿元,坚定选用二次再热机组。作为湖北省首个660兆瓦级二次再热、超超临界火电机组,设计发电标准煤耗252.78克每千瓦时,代表了同级别火电机组能耗最优水平,各项烟气排放指标均低于国家限值标准5毫克每标准立方以上,充分体现了绿色清洁煤电的发展理念。

在前期策划阶段,江陵发电公司以打造精品工程为目标引领,将工程建设创优、工程技术创新、绿色环保创效、协作共赢创建、党建廉洁创先、经济民生创利作为工程建设的总体定位。在深入国内先进火电企业调研的基础上,依据基本建设项目管理要求和规程规范,高质量完成32万余字的项目总体策划文件编制,为后续项目的高标准设计、施工提供指引。

在工程设计上,项目应用多级耦合抽真空系统和防液滴携带烟囱技术2项成熟可靠的专利技术,同时采用超超临界二次再热、深度调峰、超低负荷稳燃、烟气余热深度利用、超净排放、全负荷脱硝、全厂废水零排放、全厂桩基PHC管桩、跨五线铁路栈桥、全厂色彩彰显三峡特色等十大创新技术,彰显了清洁火电项目的含“绿”量、含“新”量。

筑牢安全防线,全面保驾护航

安全,是一个项目的“生命线”,也是贯穿项目建设全过程的底线和红线。公司树牢本质安全型工程的理念,以实现安全生产“双零”为目标,严格落实全员安全生产责任制和双重预防机制。

实行领导带班、分组分片,常态化持续开展安全生产检查。坚持对“三违”行为零容忍、重处罚,落实好曝光台、红黑榜、班组教育、橙色监督服、喊响警示喇叭和隐患反差率、三违计分制、网格化管理等安全管控措施。对全厂危大工程做到视频监控全覆盖,设置专门监控室并组织专人巡屏,确保有作业就有“天眼”。

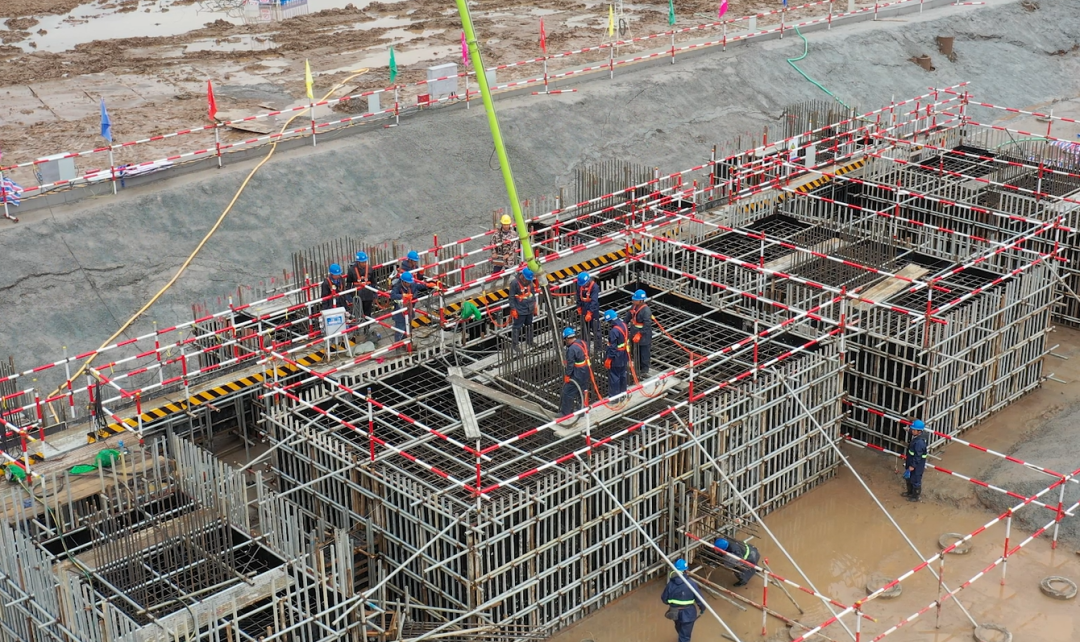

▲主厂房第一罐混凝土浇筑

通过人防、物防、技防等各种安全管控手段,保障安全风险始终可控在控,形成“人人讲安全、事事讲安全、时时讲安全”“宁防十次空、不放一次松”的良好氛围。自2024年4月15日正式开工建设以来,项目实现连续安全生产666天,牢牢守住了“双零”的底线。

勇攀质量高峰,打造精品工程

公司以实现高标准达标投产、打造三峡精品火电工程、创中国电力优质工程、争创国家优质工程为目标,不断健全完善质量管控体制机制。

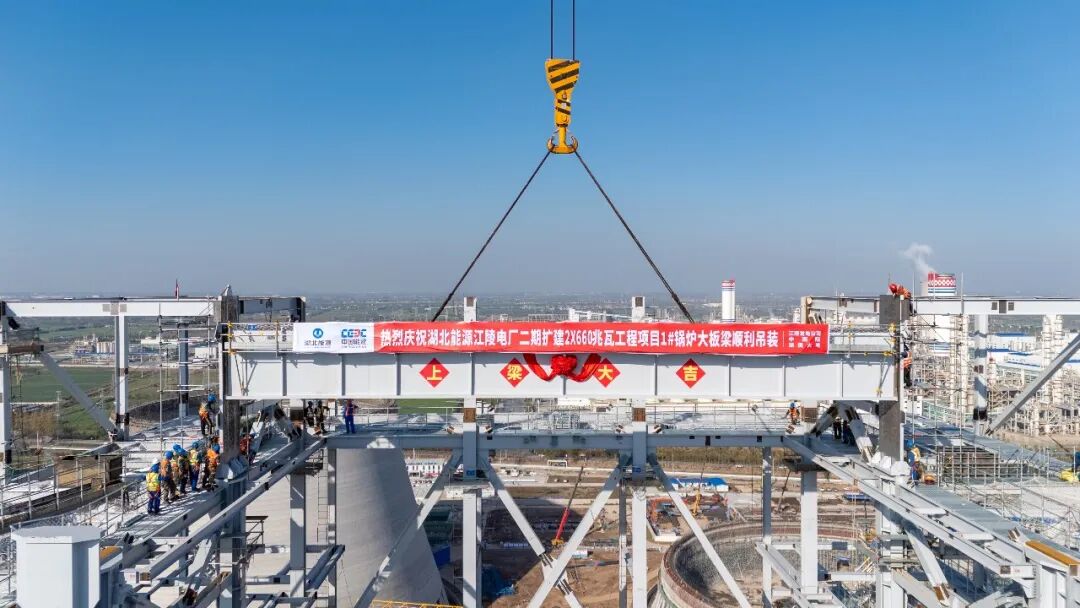

▲1号锅炉大板梁顺利吊装

坚持零缺陷移交不动摇,严格落实首件样板制、举牌验收制,发布质量问题负面清单,严格执行“四个一”验收标准,电力工程质量监督站对项目质量进行全过程“把脉问诊”,确保各类质量问题通病得到有效根治。

心无旁骛剑指达标创优、精益求精管控过程创优、孜孜不倦追求一次成优。江陵电厂人初心不改、使命不殆,实现工程整体质量零缺陷和锅炉水压试验、汽轮机扣缸、DCS受电、厂用电受电、重要辅机试运、化学清洗、锅炉点火、汽轮机冲转、机组并网、168小时满负荷试运等十个关键节点一次成功,为项目高质量达标投产奠定了坚实基础。

党建凝心聚力,实干攻坚克难

面对全国火电建设热潮带来的资源紧张、设备供应难题,以及2024年暴雪冻雨、高温酷暑、暴雨内涝等极端天气轮番冲击,项目推进面临前所未有的挑战。

▲党员突击队成立

党旗就是方向,组织就是力量!公司党总支将“工区大党建”作为破题之举,充分发扬“工区大党建”的凝心聚力作用,面对项目推进过程中的急、难、险、重任务,组建多支跨单位“党员突击队”。党员骨干亮身份、作承诺、顶在前、干在先,凝聚起攻坚克难的强大力量。2024年,创造了当年开工即当年“三到顶”的佳绩;2025年,项目建设在重要时间节点捷报频传,圆满实现“十个一次成功”既定目标。

焊花映亮党徽,风雨淬炼担当。党员突击队员的脸颊上,安全帽带勒出的醒目“V型白痕”,与黝黑皮肤形成鲜明对比——那是奋斗者最骄傲的“勋章”!每晚18点45分,发往工地的通勤班车座无虚席,夜晚21点的办公楼依然灯火通明,步履匆匆……这就是党员带头、全员奋战的生动写照。

▲1号机组168小时满负荷试运成功

2026年2月9日,江陵火电项目1号机组168小时满负荷试运行一次成功,顺利投产发电,建设效率刷新国内同类型火电机组新纪录。

回望来时路,轻舟已过万重山。从16人筹备组到180人的现代化企业,从一张蓝图到一座电厂,江陵发电公司在攻坚克难中成长,在顶压前行中壮大。“在状态、有激情、敢当担”的企业文化如江水浸润人心,风清气正、同心奋进的氛围日益浓厚。

楚江潮涌,擎光而行;能源报国,步履不停。踏上新征程,江陵发电公司将不忘初心、牢记使命,坚持以文化兴企铸魂、以人才强企固本,在湖北能源加快建设一流区域综合能源服务商和三峡集团创建世界一流企业的征程中作出新的更大贡献。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
