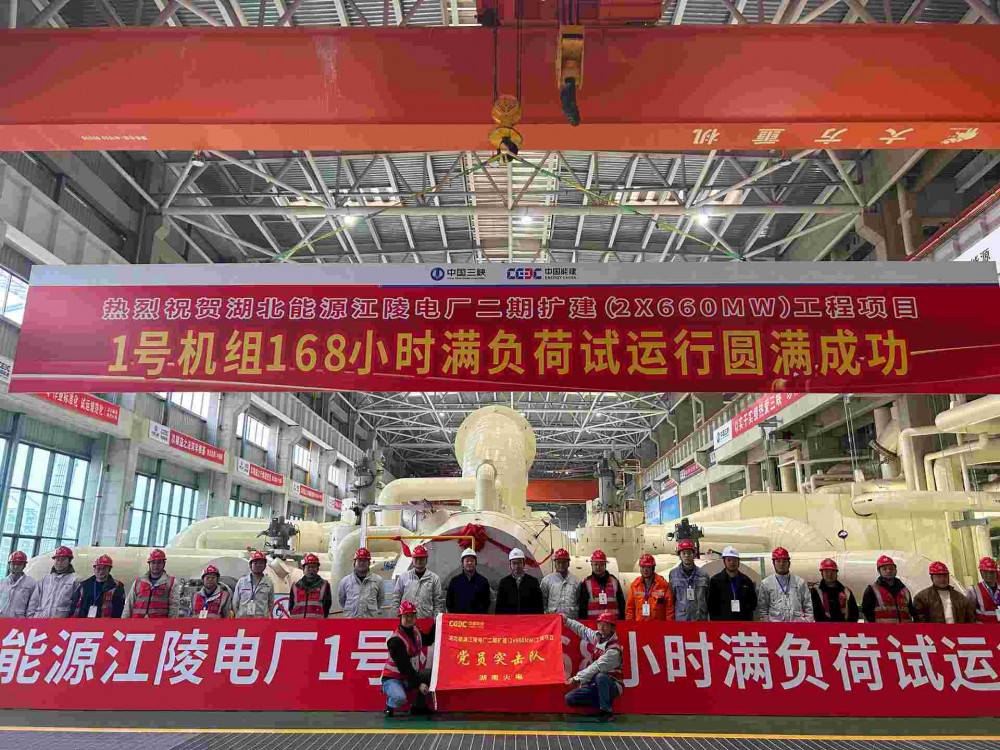

2月9日16时08分,由中国能建湖南火电承建的湖北能源江陵电厂二期扩建(2×660兆瓦)工程项目1号机组顺利通过168小时满负荷试运行,正式投入商业运营。
试运行期间,1号机组热控保护、自动投入率100%;热控和电气仪表投入率100%;168小时连续运行平均负荷率为98.8% ;汽水品质合格率100%,机组轴系振动优良,其他各项技术指标均达到或优于设计值。

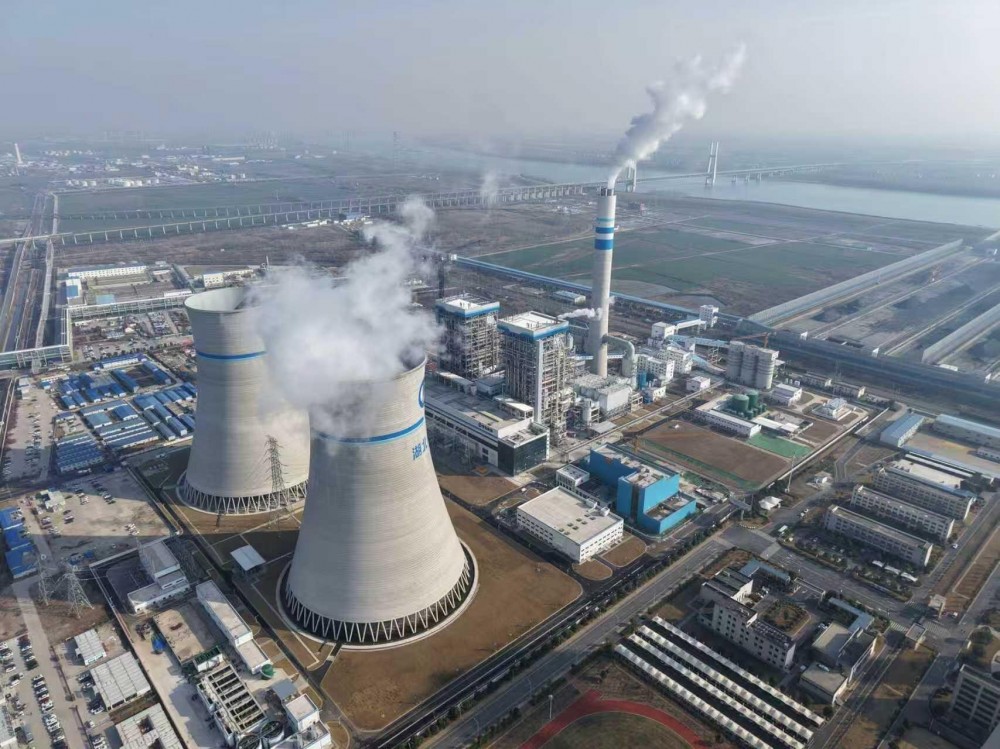

该项目总投资约 54.65 亿元,是国家“十四五”规划重点项目,建设2台660兆瓦超超临界、二次再热燃煤发电机组,同步建设烟气脱硝、除尘、脱硫装置,建成投产后预计年发电量超59 亿千瓦时,将在江汉平原地区电力供应中发挥“稳定器”和“压舱石”的兜底保障作用。
项目采用超超临界二次再热技术,这是湖北省内首次在2×660兆瓦级机组上应用,显著提升热效率、降低煤耗,打造湖北省内最先进的绿色节能型火电工程。
在1号机组工程建设过程中,项目团队以“勇于任事,敢为人先”的精神高效履约,坚持高目标导向,建设过程精准把控,攻克了高地下水位、复杂地质等难题,实现了锅炉水压试验、汽机扣盖、厂用电受电等“八个一次成功”,并刷新了单月焊口数量超过两万道的全国纪录。


切换行业



正在加载...
