1月13日,在安康市连绵的秦巴群山中,历经30余年运行的330千伏金栗I、II线(安康段)圆满完成全面的检修与技改工作。作为连接金州与栗乡变电站的电力通道,这两条线路是保障陕南地区电网安全稳定运行的"主动脉"。金栗I线(安康段)全长67.293公里,金栗II线(安康段)全长66.583公里,且I、II线同塔架设,肩负着保障沿线重要负荷和居民用电的关键重任。

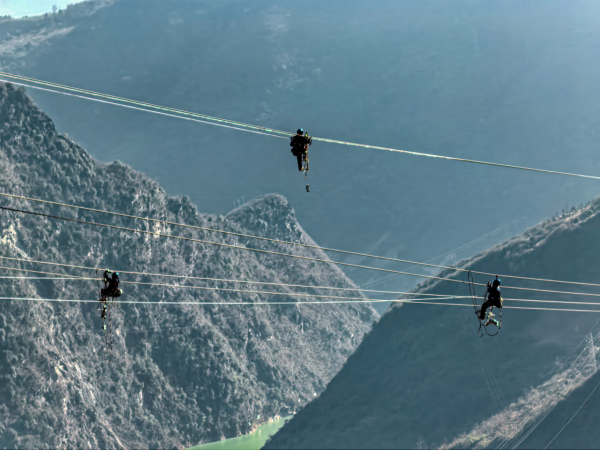

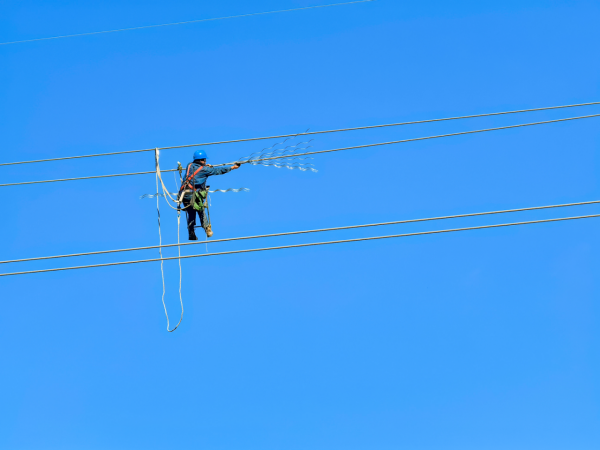

本次检修中,阻尼式间隔棒更换作业堪称“硬骨头”。明珠公司的检修人员在百米高空的导线上,身系安全带稳步移动作业点,脚下是深不见底的山谷,身旁是凛冽刺骨的寒风,他们直面高空作业带来的生理和心理双重考验。到达作业点后,首先,检修人员用工具固定导线防止晃动,再小心翼翼拆卸运行多年、表面氧化的旧间隔棒。因作业空间狭小且导线受力复杂,每一颗螺丝的松动都需精准操作,避免损伤导线本体。随后,检修人员将全新的阻尼式间隔棒精准就位。这不仅需要判断间距,还需要反复校准角度,确保其有效抑制导线振幅。最终,金栗I线完成31个大档距共计774个间隔棒的更换,金栗II线完成31个大档距共计754个间隔棒的更换。此外,检修人员还为导线加装了33档110处护线条,有效增强了导线在恶劣天气下的抗振能力,为线路安全运行筑牢了防护屏障。


除核心的间隔棒更换作业外,本次检修还排查并消除金栗I线12处、金栗II线14处设备缺陷,同时实施导线补强、涂刷色标、更换杆号牌以及加装避雷器等多项技改项目,全面提升线路健康水平。
