汇光500千伏线路工程首个区段架线完毕

日期:2025-09-04    来源:内蒙古送变电公司

国际电力网

2025
09/04
16:57
文章二维码

手机扫码看资讯

关键词: 线路工程 电网建设 电力保供

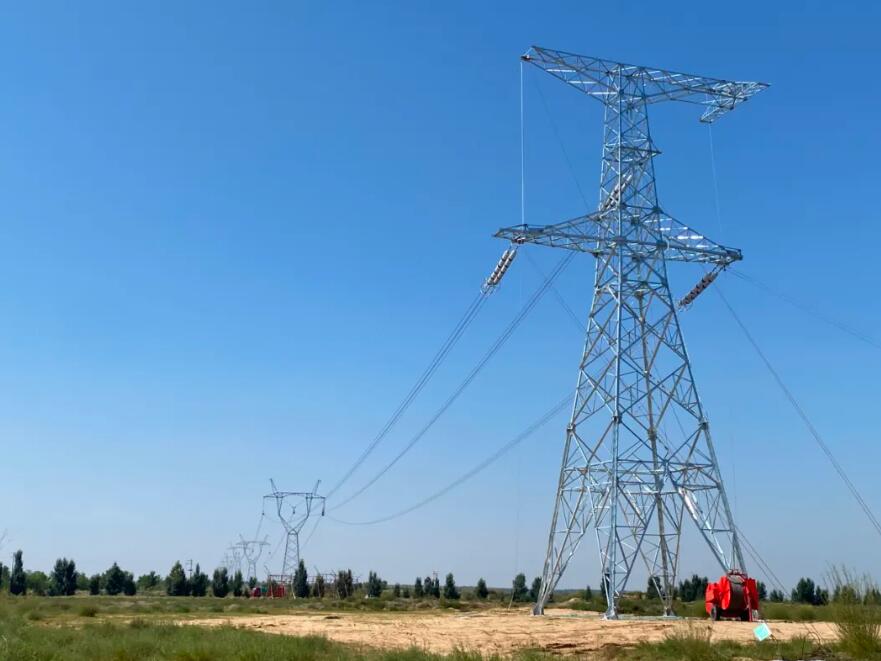

8月27日,由内蒙古送变电公司送电第一工程处承建的汇光500千伏线路工程顺利完成首个区段架线。截至目前,基础浇筑94基,铁塔组立82基,架线6.175公里,正在准备开始第二个区段架线。

该工程分为汇光1、汇光2两个标段,长度合计57.803公里,新建铁塔130基,共划分为9个架线区段,首个区段设在汇光2线N1号桩位至N15号桩位,包含2基转角塔、13基直线塔。

为了高标准推进架线施工任务,项目部作了周密的施工安排。针对沙漠地形导致的运输困难,采用六驱全地形运输车提前将材料和工器具运抵现场;鉴于松软地质,采用双保险的“钢制地锚+混凝土拉线盘”方式,对耐张塔、牵张机进行锚固。8月19日,首个区段顺利出线,架线施工全面展开。

架线期间,项目部层层压实责任,组织牵张机手、施工人员有序作业。监管人员到岗到位,重点盯控张力场、牵引场和跨越点,全面保障施工安全。

下一步,项目部将紧盯节点目标积极应对、加强协调,全力克服青赔、天气、地形等方面的不利影响,竭力打赢这场沙漠攻坚战。
