12月1日,天津送变电公司承建的锦界Ⅱ变-朔方750变330千伏Ⅰ、Ⅱ回线路工程顺利完成跨越110千伏墩沟、墩大线拆网施工,标志着该工程首段放线顺利完工。

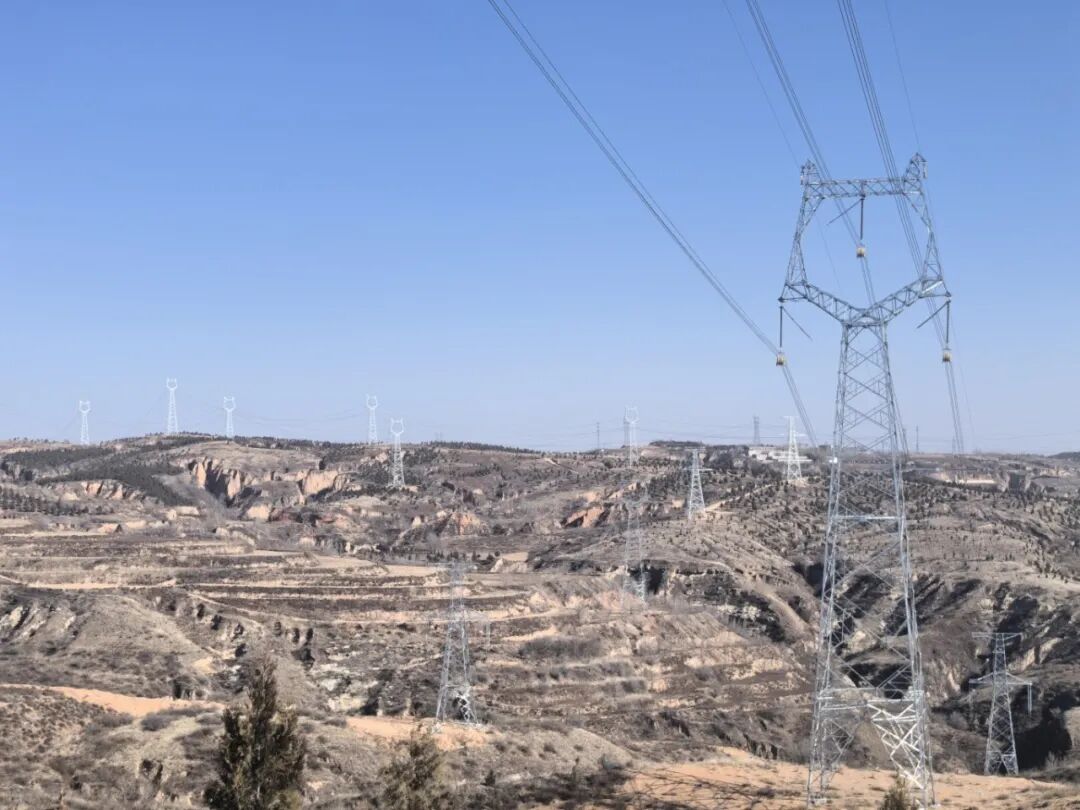

锦界Ⅱ变-朔方750变330千伏Ⅰ、Ⅱ回线路工程起于新建锦界II变电站,止于已建朔方750千伏变电站330千伏侧,线路沿线处在毛乌素沙漠南缘与陕北黄土高原北部的过渡地带,海拔高度为1000米至1200米,地形划分为85%山地,15%丘陵。全线按两条单回路架设,路径长度为Ⅰ回34.575千米、Ⅱ回34.193千米。合计新建铁塔178基,耐张塔62基,直线塔116基。本工程建成后将形成朔方-锦界-沙井-锦界II-朔方双环网,榆林区域 330千伏 网架结构将得到显著提升,同时有效提高朔方750千伏变电站南向断面供电能力,加强该区域供电可靠性。

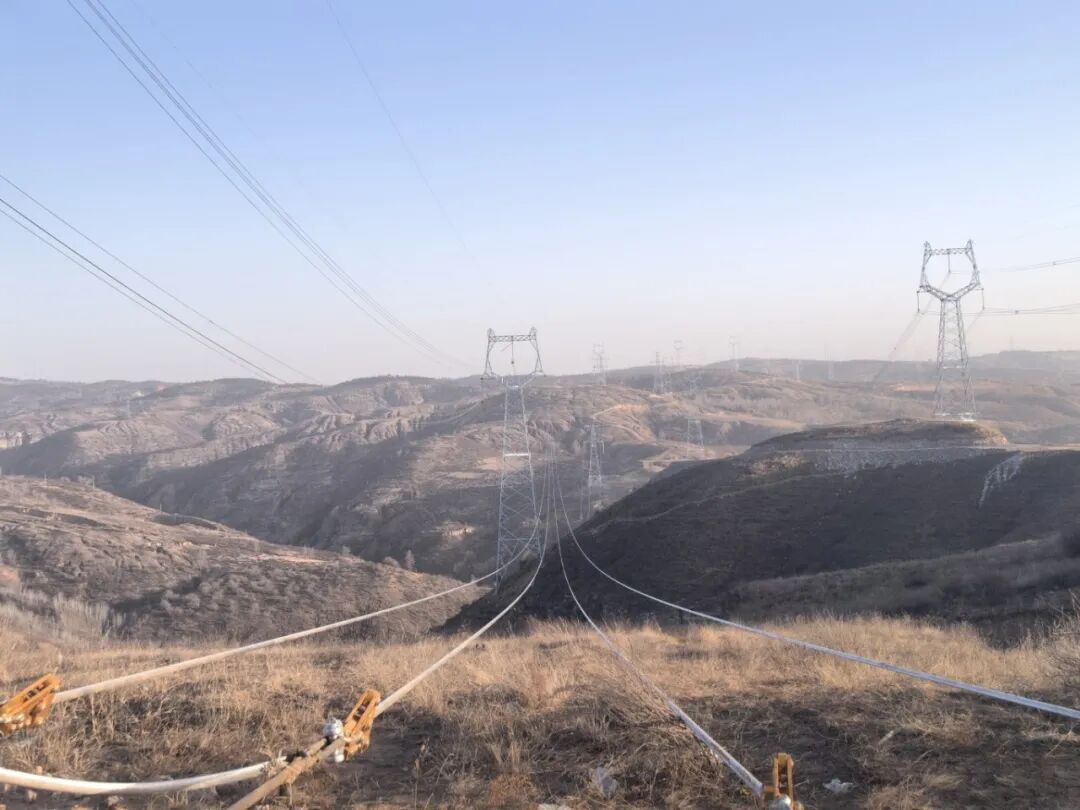

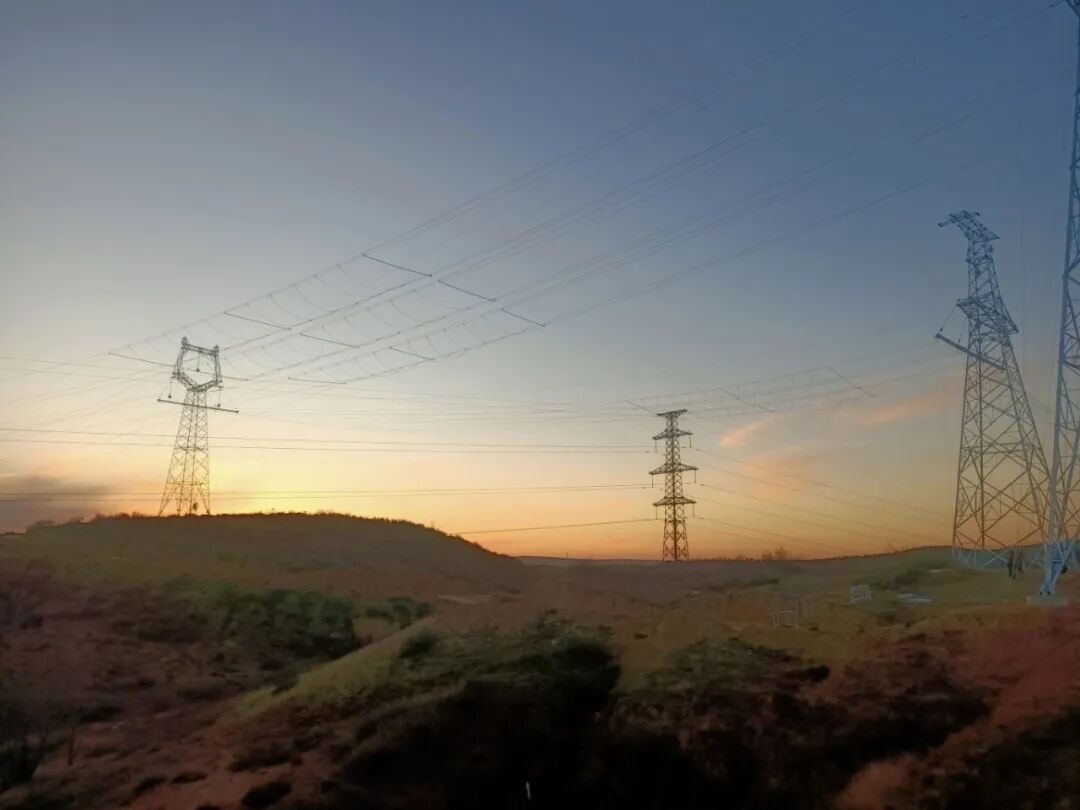

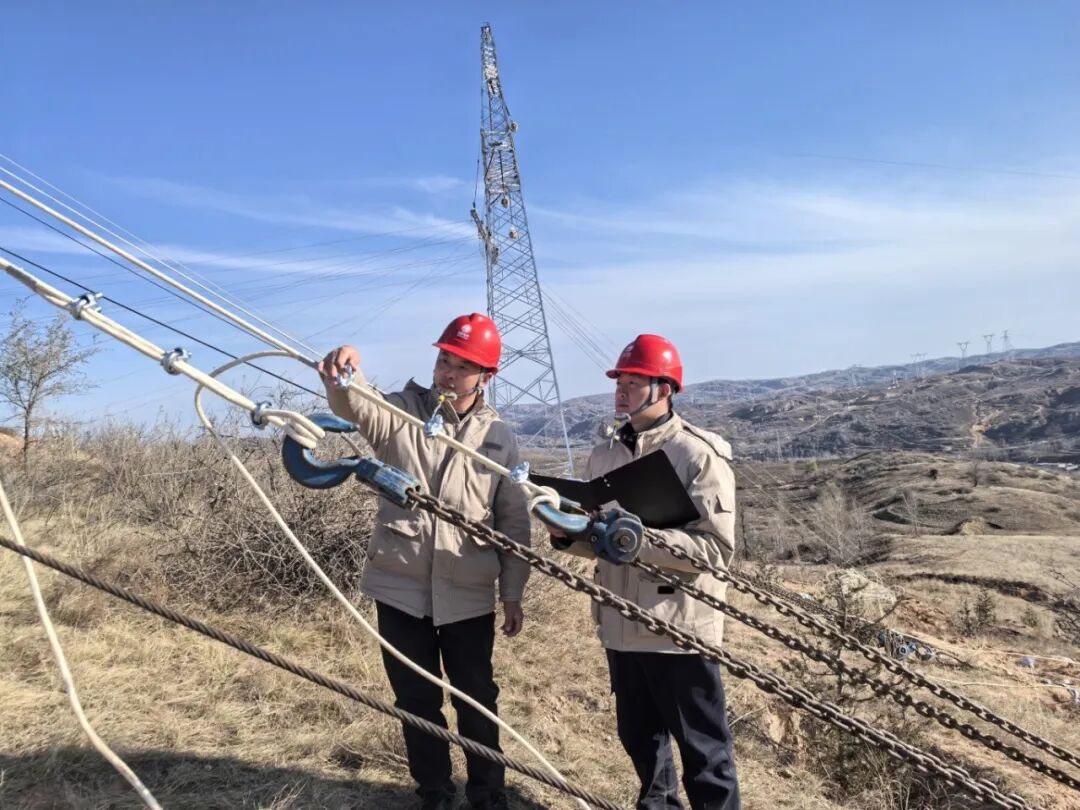

本次张力放线段为J3075-J3090、J4078-J4093,放线段长度6.106千米+6.075千米,其中Z3078-J3079、Z4081-J4082跨越110千伏墩沟、墩大线。本次放线时间紧、任务重,需要在18天时间内完成跨越带电线路封、拆网施工,12余公里放线施工和跨越档导地线紧断线、附件安装施工。该放线段转角多、高差大、档距长、小型跨越繁杂,又恰遇陕北地区连日大风、寒潮天气,给施工作业带来很大挑战。

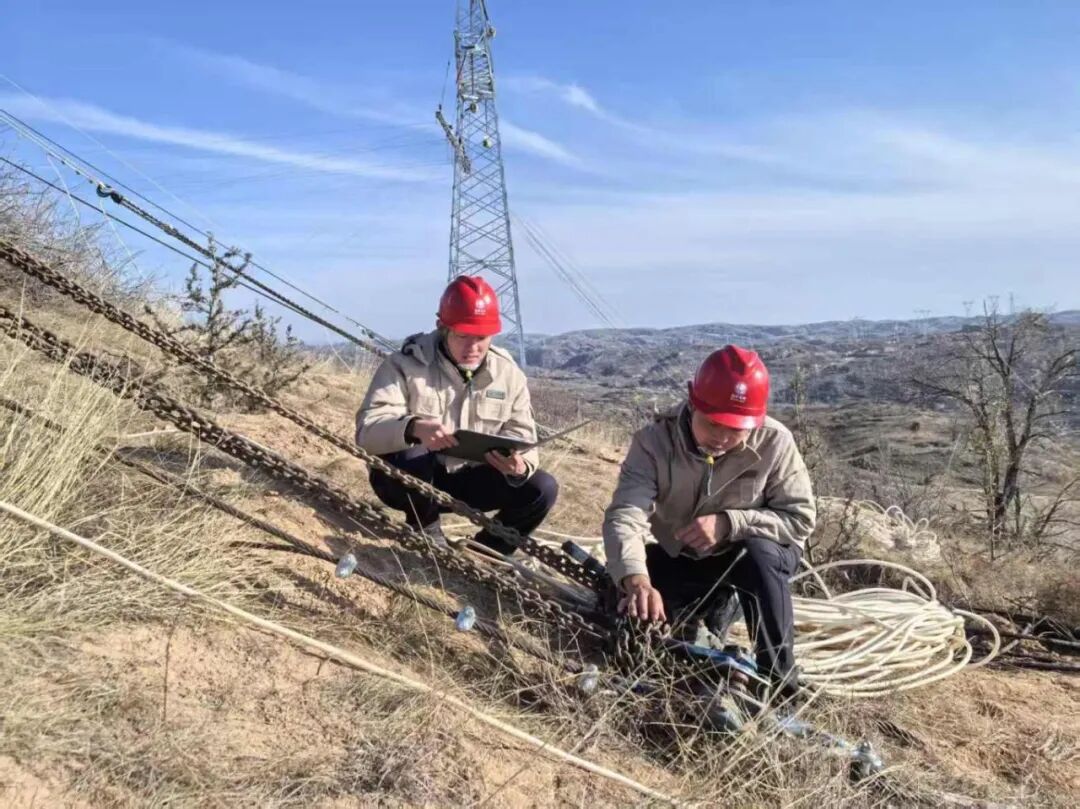

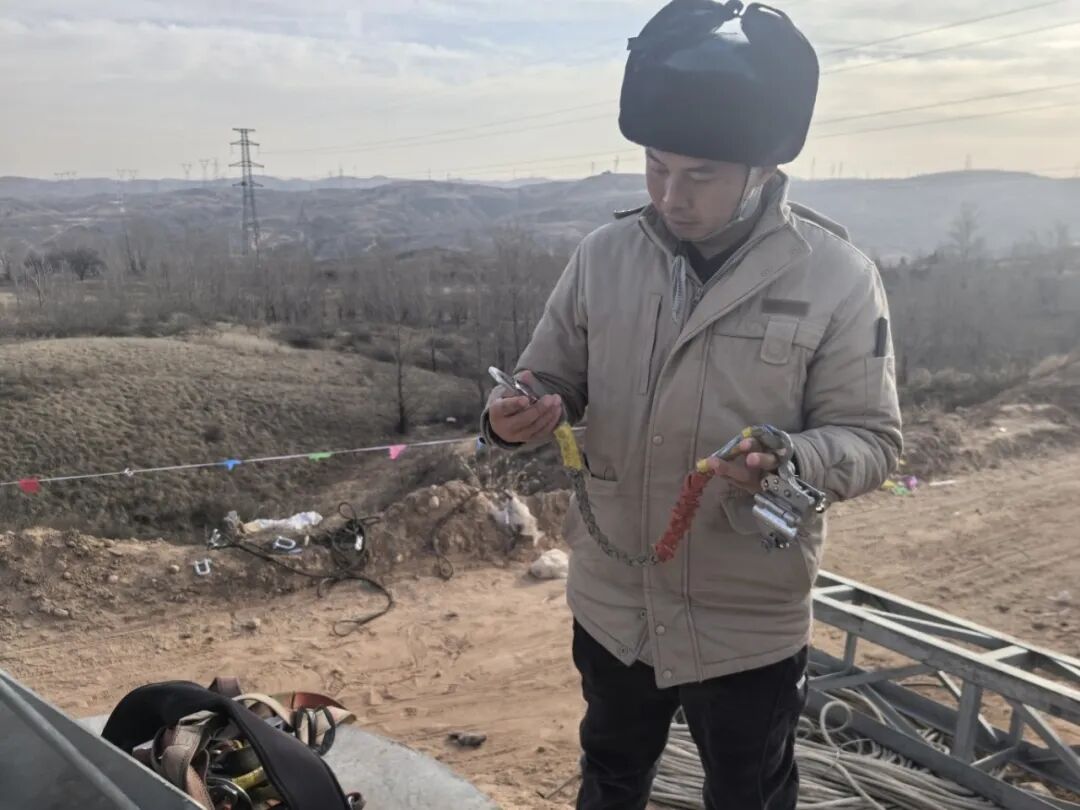

面对复杂的技术要求和极端的天气挑战,项目部以扎实准备和精细管理全力保障作业安全。施工前,项目部组织分包单位主要管理人员及班组骨干召开风险座谈会,对国网公司35条严重违章行为进行深入解读,强化全员安全意识,绷紧安全生产弦。同时通报近期现场发现的安全质量隐患,明确整改时限与要求,坚决落实“有问题必整改”。最后结合气象预警优化人员组织与计划,充分利用极端天气来临前的窗口期,优先瞄准二级风险管控,全力推进封网、拆网工作。施工过程中,质量员严格校核并登记各项关键数据,确保所有工序符合规范后方可进入下一环节。在项目部共同努力下,施工项目部克服天气等不利影响,顺利完成首段放线施工。

此次放线施工不仅再次巩固了项目部的跨越实战经验,完善了导线扭转应急处理措施,增强了施工组织管理能力,为后续二级风险作业积累了宝贵经验,更为工程全面安全有序推进奠定了坚实基础。下一步,面对工期紧、任务重的挑战,项目部将全力以赴,坚持贯彻“稳抓进度、严抓安全”的管控标准,全面投入本体工程的建设,确保工程按期竣工投运。
