陕北至关中第三通道750千伏输变电工程(线路包12)顺利完成铁路跨越

日期:2025-12-11    来源:陕西送变电工程有限公司

国际电力网

2025
12/11
11:02
文章二维码

手机扫码看资讯

关键词: 输变电工程 线路工程 输电工程

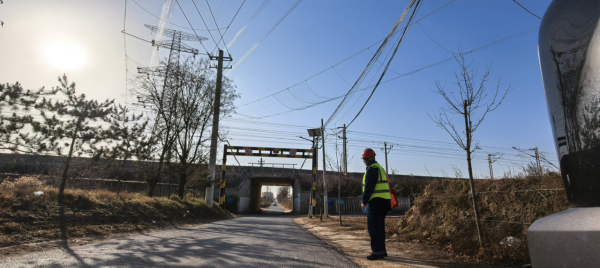

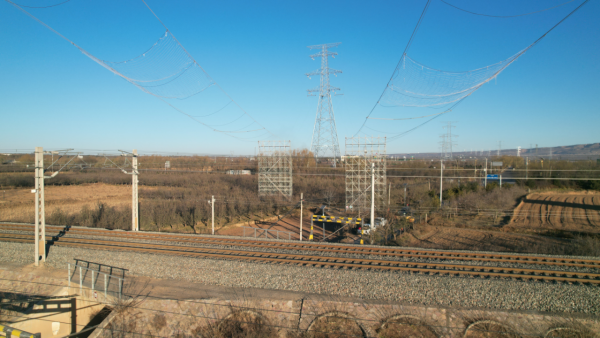

12月7日,陕北至关中第三通道750千伏输变电工程(线路包12)跨越铁路导线展放施工顺利完成。该段导线长度1461米,采用“一牵2+2+2”张力架线方式,成功跨越黄韩侯北芝线铁路和110千伏安塬线。

该放线区段包含三基耐张塔,主要施工难点在于连续跨越黄韩侯北芝线铁路和110千伏安塬线,施工难度大、安全风险高,且铁路部门批准的施工窗口期较为紧张。陕西送变电工程有限公司项目管理团队针对这一情况,多次组织施工碰头会,制定了专项施工方案,明确了各环节的质量与安全控制措施。

从12月3日开始,施工团队按计划进场开展准备工作,包括架线设备就位、跨越设施搭设、现场安全布置等。项目经理王宪全组织项目部人员对施工计划进行了细致推演,确保各项准备工作就绪。

为确保跨越施工安全,项目部与铁路部门建立联动机制,团队负责人王宪全亲自带队成立了跨越防护组,组员包括王煜洲、苟昕骏等骨干力量,在黄韩侯北芝线进行全过程监护,确保施工不影响铁路正常运行。盯控期间跨越防护组基本上没怎么休息,这种“不畏难、不怕吃苦”的精神,正是陕西送变电工程有限公司“铁军”文化的真实写照。

施工期间正值深冬,现场作业人员克服渭北平原早晚气温低、光线昏暗、施工时间受限等客观条件,按照预定方案稳步推进作业。通过合理调配人员和机械设备,施工团队在规定窗口期内完成了导线展放任务。

随着该区段导线展放完成,项目部已按计划推进后续附件安装等工作。本次施工的顺利完成,为陕北至关中第三通道750千伏输变电工程整体进度提供了保障,再次体现了陕西送变电工程有限公司施工团队的专业执行力和扎实工作作风,在这条正在延伸的电力动脉上,送变电人的故事还在继续。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
