庆云至巨宝庄第二回500千伏线路工程高速推进

日期:2025-12-05    来源:内蒙古送变电公司

国际电力网

2025
12/05
10:01
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

截至目前,由内蒙古送变电公司送电第一工程处承建的庆云至巨宝庄第二回500千伏线路工程基础施工全部完成,铁塔组立52基,海万线改造结束。项目全面进入高速推进期。

该工程新建线路长度70.645公里,改造线路长度1.03公里,新建铁塔168基。混凝土浇筑量10927.224立方米。

自首基基础浇筑以来,项目部严格执行“一保、两抓、两到位”要求,积极克服青赔阻力与雨季影响,按计划实现了节点目标。基础施工中,从塔基定位、开挖、钢筋绑扎、模板支护到混凝土浇筑、成品养护,全过程落实质量管控措施,确保质量达标。进入冬期施工后,采用棉被覆盖、搭建保温棚等方式保证基础浇筑质量。组塔施工中,针对高处作业、机械操作等风险点加强安全技术交底与隐患排查治理,由施工队长、专兼职安全员同进同出、强化监管,确保组塔作业安全。

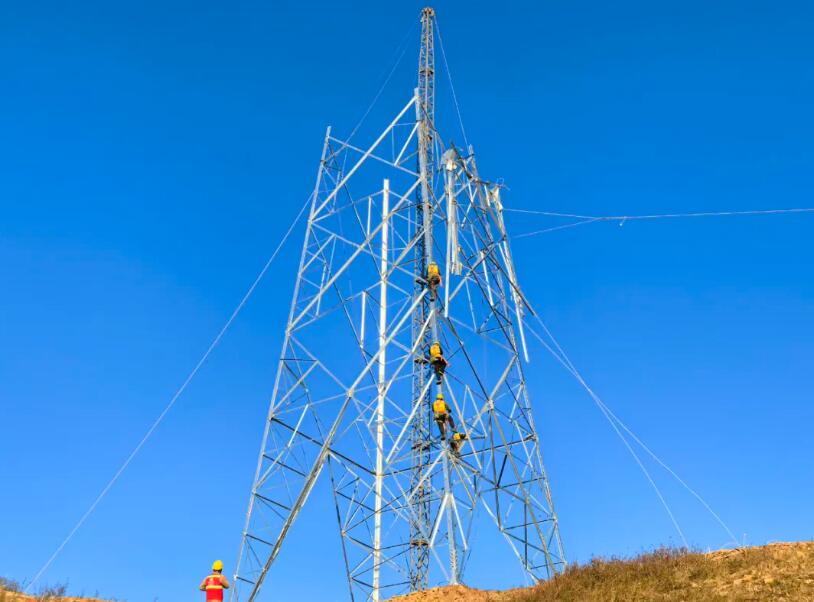

组塔期间,项目部根据平地、丘陵、山地三种地形,灵活采用“人工+吊车”分片组装、抱杆组塔的方式紧张施工,在保证安全的基础上全面提升工效。

下一步,项目部将结合现场实际持续优化施工方案,坚持“高标准、严要求”的管理原则,齐心协力、奋战投运。
