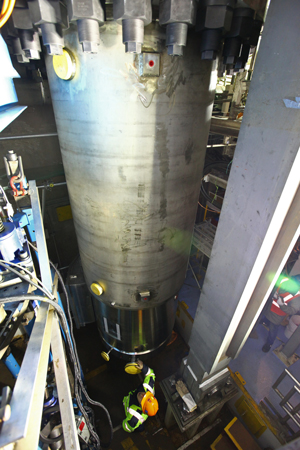

1月28日上午9时57分,三门核电1号机组首台主泵安装完成,安装工作共用时29天,较计划提前1天完成。首台主泵的顺利安装积累了宝贵的安装经验,同时为后续的冷试工作创造了先决条件。

三门核电、西屋公司、SPMO(现场项目管理机构)、中核五公司等多家单位成立了主泵安装联合专项小组,采用“5+2,白加黑”7天24小时的工作方式,日夜不停地开展工作。安装期间,三门核电积极通过各方高层协调解决安装过程中的设计设备问题,对现场主泵安装团队进行慰问;安装团队互通协作、沟通顺畅,对于发现的问题不分日夜,高效解决。同时,专项小组严格按照主泵安装程序和方案进行过程管控和质量把关,最终顺利完成首台主泵的全部安装工作。
