当前位置: 电力网 » 核电 » 正文

三门核电二期工程500千伏开关站倒送电一次成功

日期:2025-12-24    来源:三门核电

国际电力网

2025
12/24
14:20
文章二维码

手机扫码看资讯

关键词: 三门核电 核电机组 倒送电

12月12日11时35分,随着500千伏开关站倒送电一次成功并通过24小时试运行结束,三门核电二期工程迎来里程碑时刻——二期500千伏开关站倒送电成功。这标志着三门核电二期优先电源具备引用条件,为机组后续建设奠定了坚实基础。

党建引领聚合力,协同攻坚显担当

面对调试准备与实施过程中的重重挑战,公司成立专项工作组,协调各领域资源,梳理解决问题。设计、采购、工程、建安单位、调试、维修、运行等全体工作人员通力协作,各专业团队以“目标同向、行动同步、责任同担”的协作精神,确保了各项准备工作周密细致,工作过程从容有序。

隐患前置解决,筑牢“一次成功”技术根基

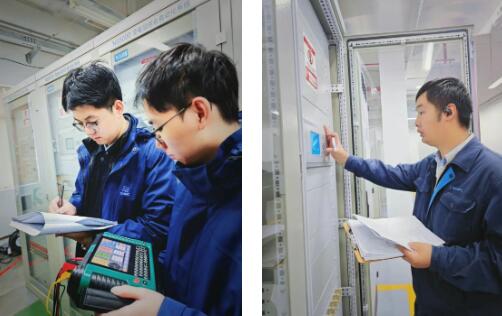

倒送电成功实现,其背后是步步为营的技术攻坚与对“零隐患”的执着追求。早在倒送电前5个月,调试队电气组便启动调试工作,提前发现并协同解决各类潜在技术问题,将隐患消除在萌芽状态,为工作顺利开展奠定了坚实基础。安装调试阶段,团队进行断路器、隔离刀闸和接地刀闸试验,完成了保护屏柜及就地控制柜单体调试、计算机监控系统(NCS)调试、500千伏开关站整组传动、一次通流二次升压、系统调度联调及倒送电前检查等工作。所有试验数据精准对标设计规范与国家电网要求,为“一次成功”筑牢技术根基。

细节决定成败,守好核电机组“神经末梢”

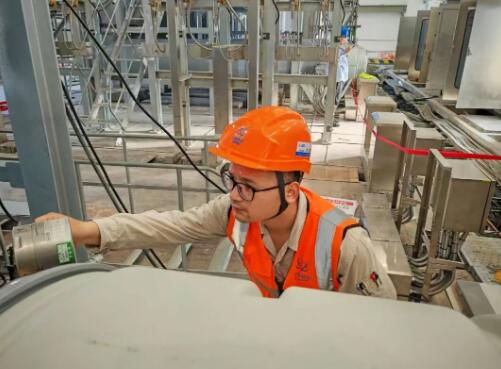

电缆端接作为设备调试前的关键工序,直接影响系统运行稳定性。每一根电缆都是核电机组的“神经末梢”,必须确保万无一失。电气工作人员秉持“严慎细实”作风,对每根电缆端接实施全过程质量把控。从源头杜绝了潜在风险,切实为后续顺利开展设备调试工作提供有力保障。

一次把事情做好,护航调试高质量开展

倒送电冲刺阶段,设备联调成为核心攻坚任务。电气工作人员全员团结奋战,攻克多项难题。倒送电前夕,NCS测控屏同期电压切换装置电源模块故障,电气人员立即分析定位问题根源,连夜完成模块更换与重新调试。倒送电过程中,团队高质量完成二期扩建新设备充电核相冲击试验、带负荷试验、投切线路试验及合环运行试验,确保外部电源可靠接入机组。

青春力量崛起,在实战中淬炼成钢

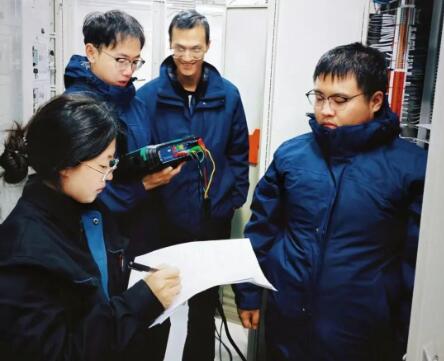

值得关注的是,参与倒送电项目的员工中,35周岁以下青年占比达98%。这支“核电新锐”队伍在实战中快速成长:从系统调试到故障处置,从图纸研读到现场操作,他们在实战任务中锤炼技能,在关键试验中挑大梁,全面提升专业素养。部分青年员工主导完成关键试验验证,提出优化建议,成为团队攻坚的重要力量。

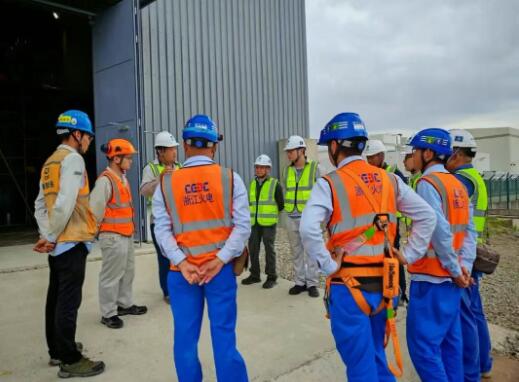

在三门核电二期工程500千伏开关站倒送电攻坚战中,党组织挺立一线,筑牢战斗堡垒;党员冲锋在前,彰显先锋本色;青年团队淬火成钢,尽显锐意锋芒;全体参建者敢打硬仗,挥洒奋斗豪情。上下同欲,凝心聚力,最终共同成就“一次成功”。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
