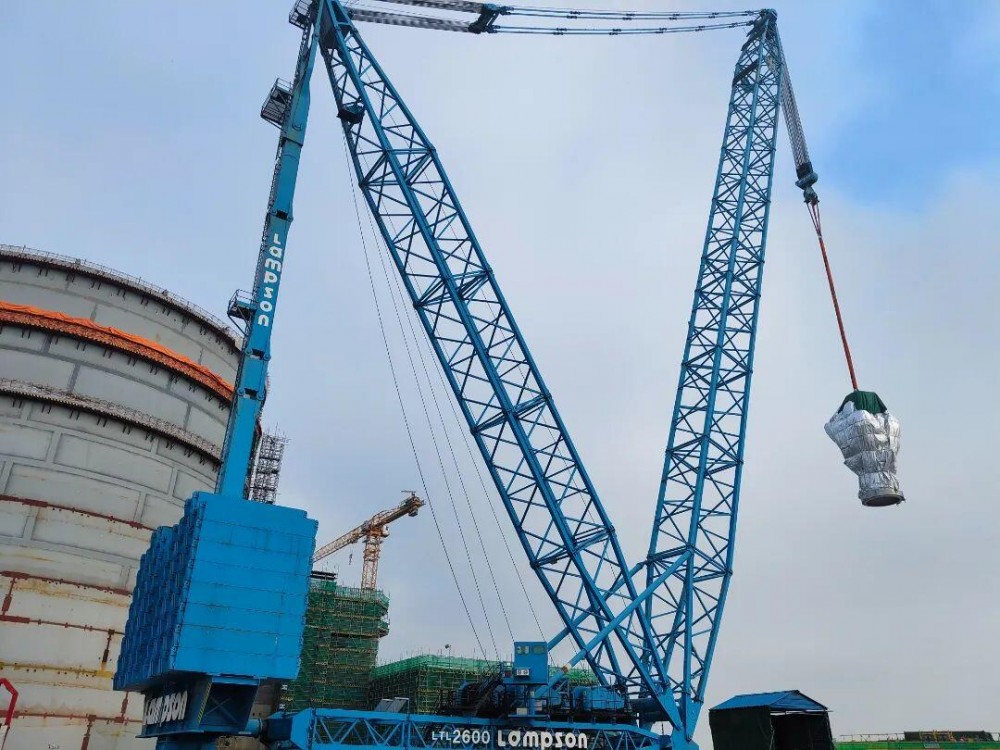

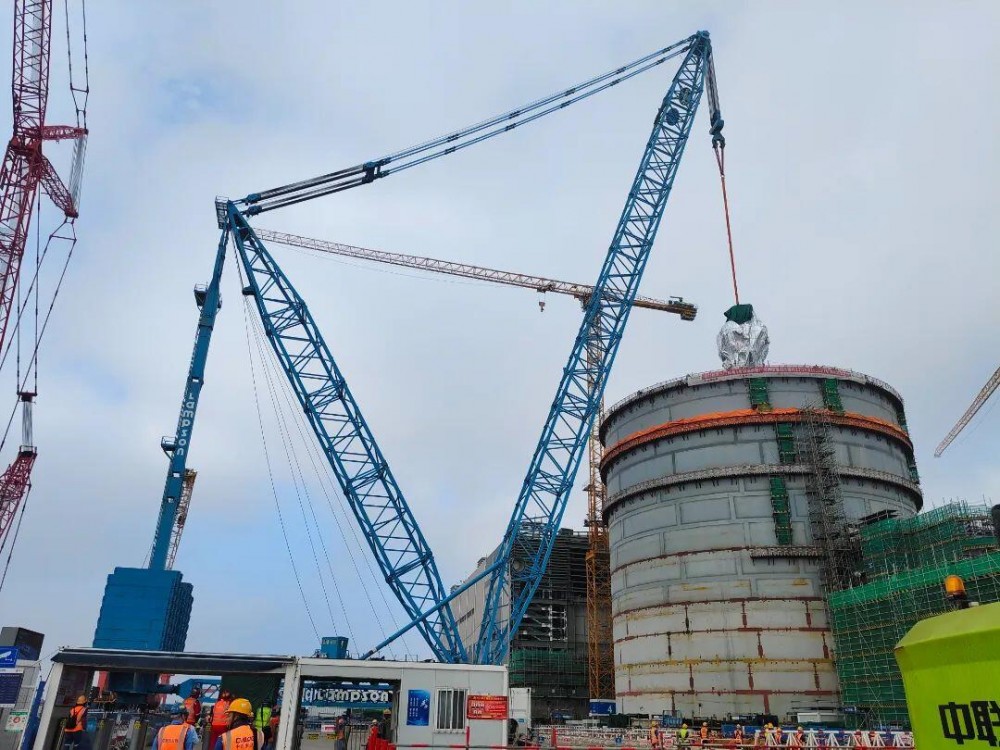

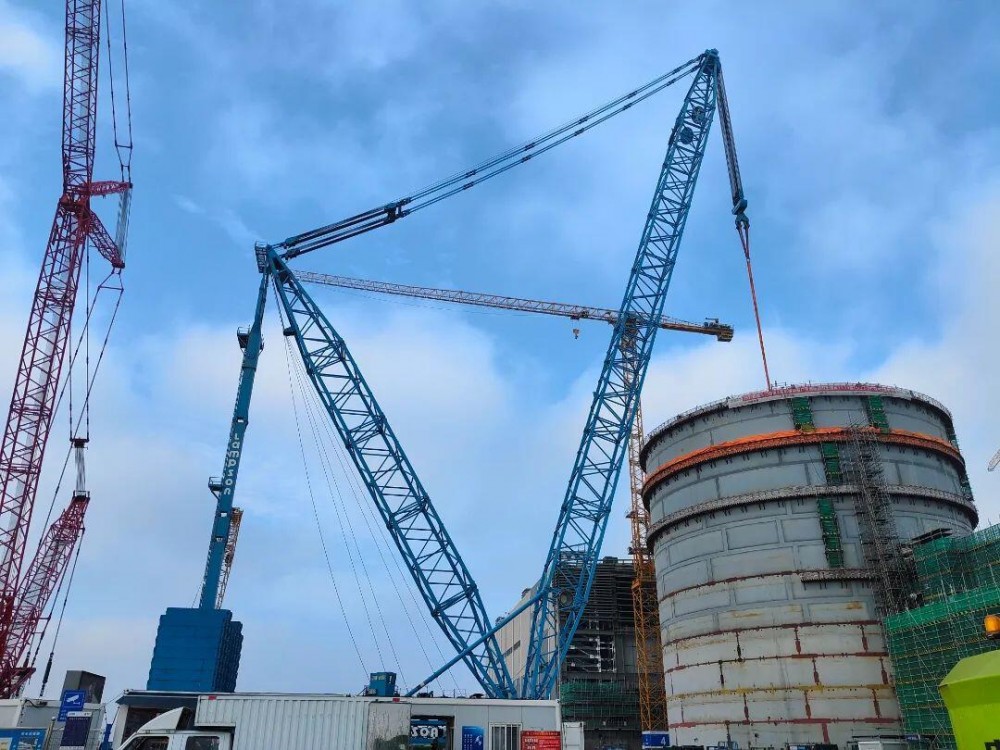

6月4日7时50分,在三门核电二期建设现场,中核机械工程的2600吨吊车巨臂舒展,将4号机组一体化堆顶组件(IHP)稳稳吊装就位至核岛内部的指定存放架。此次吊装的圆满完成,为4号机组核岛工程主线进度按期实现创造了关键条件。

重器精装稳落位

IHP是核岛反应堆最重要的设备之一,采用了模块化设计理念,由多个独立设备组成:集成了控制棒驱动机构、棒位探测器、堆顶通风冷却设备等六大系统。该设备呈圆柱形,吊装总重超过320吨,鉴于设备需垂直就位且就位空间有限,项目团队采用单根吊带连接模块专用吊具,经过吊车起钩、变幅、回转、下落一系列平稳运行动作后,设备实现高精度安全就位。

洁护毫厘无差入

由于该设备的特殊性,吊装过程中全程采用防护布进行严密包裹,保持设备的清洁度。为杜绝发生设备磕碰、磨损等情况,项目团队在施工前期积极与各参建单位保持密切联系与沟通,确保吊装范围内不存在任何干扰物项与设备干涉。吊装中,项目团队使用全站仪等精密仪器实时辅助监测,不断对模块水平度进行微调;在回转、下落期间安排专人看护,确保模块不与已就位的模块及附件发生干涉。吊装全过程严格遵守“三向交流”原则进行指挥沟通,最终设备稳稳落入就位点。

党建引领护吊装

为确保吊装的安全有序进行,项目党支部坚持以党建引领安全生产。党支部在关键技术、施工岗位设立党员示范岗,通过党员结对子形式,带领团队反复核查吊装方案,严控安全质量关,增强全员凝聚力、向心力、战斗力。同时积极与业主、其他参建单位建立协同机制,在梅雨季到来之际,监测天气情况,在无雨、无雾情况下完成吊装工作;对吊车站位区域、大件吊装场地、重件运输区域的地基设计承载力满足运输和吊装要求。

未来,项目部将坚持贯彻落实中国核建“2345”发展思路,大力推行“六大控制七个零”项目精细化管理标杆模式,在吊装工作中始终践行“安全至上,绝无一失”的安全理念,确保每一个重大吊装节点的顺利完成,持续创造大件吊装的“无限可能”!

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
