1月16日
水电八局承建的
新疆霍尔古吐水电站

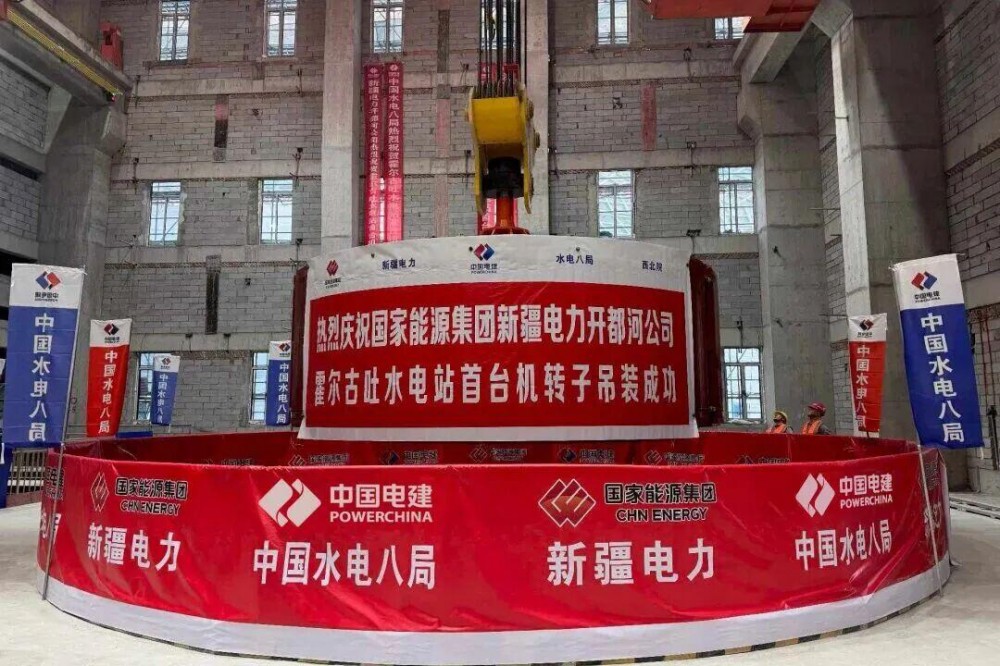

3号机组转子完成吊装
标志着电站机电安装工程
进入设备安装关键阶段
为首台机组按期发电奠定基础

本次吊装的转子重量为237.5吨,是水轮发电机组最核心的部件,同时也是电站厂房单体最重吊装部件。项目创新对1号机组实施压水调相技术改造,推动机组实现“发电—调相”双功能跨越式发展。通过系统性科技创新,破解高比例新能源电网难题,打造全国首个3台等容量机组兼顾调相、调峰、效率的“CBA”型水电站。

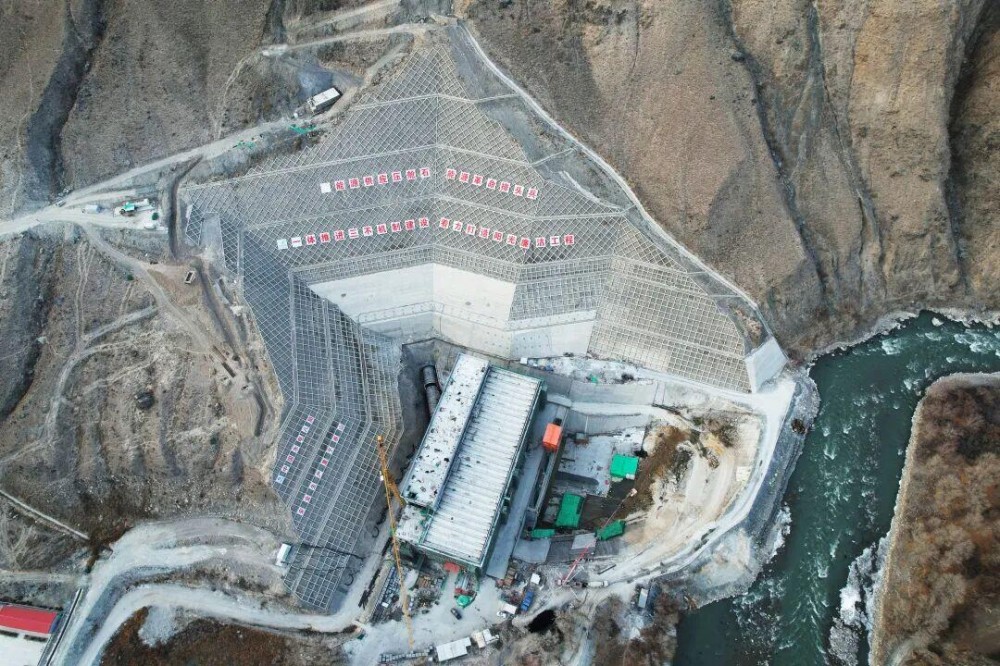

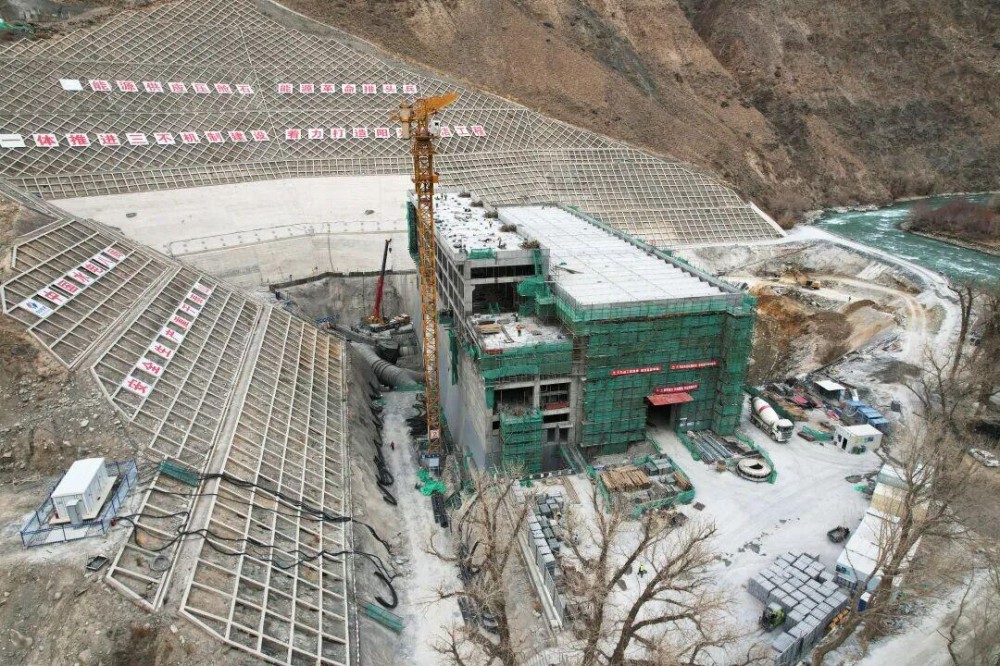

回望2025年,项目用精准管控诠释工程精度,交出一份亮眼节点成绩单:压力管道斜井、调压室弯顶提前9天贯通支护,引水隧洞大幅提前42天全线打通,300吨桥式起重机提前42天完成吊装、主厂房提前18天封顶、安装间较原计划提前40天实现封顶,为机电设备进场安装搭建好“核心舞台”。

霍尔古吐水电站是新疆“十四五”重点能源项目,规划装设3台机组,总装机容量42.65万千瓦,建成后年发电量达16.2亿千瓦时,投运后将为南疆提供稳定清洁能源,对优化区域能源结构、助力绿色发展、保障能源安全意义重大。
