四川老鹰岩二级水电站二期围堰防渗墙工程开工

日期:2026-01-16    来源:水电七局基础工程分公司   作者:梁善福

国际电力网

2026
01/16
15:48
文章二维码

手机扫码看资讯

关键词: 水电站工程 电站基础设施 水力发电项目

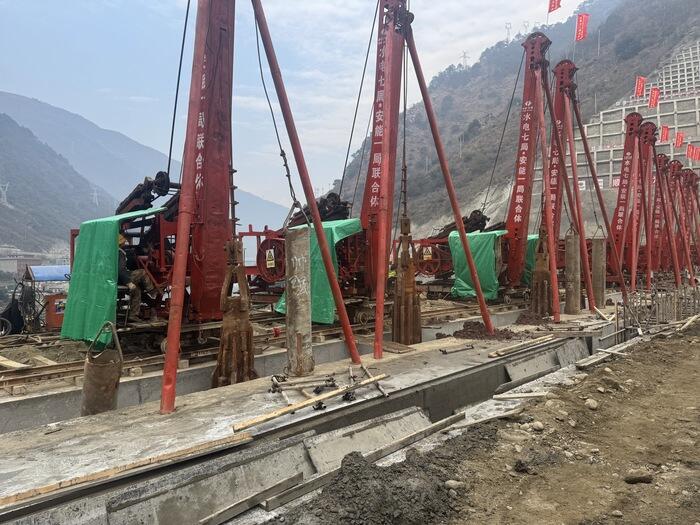

1月15日,由水电七局承建的老鹰岩二级水电站二期围堰防渗墙工程顺利开工。

据悉,二期围堰防渗墙工程分为上游段和下游段,此次开工的是上游围堰防渗墙工程其中的一段,预计在2月初上下游防渗墙全面开钻。上游段防渗墙施工轴线长度238米,下游段轴线长度为226米;墙体厚度均为1米,墙体最大深度约89.07米,伸入基岩1米,此段施工预计在2026年5月底完工。

二期围堰防渗墙的顺利开钻标志着老鹰岩二级水电站基础处理施工进入新阶段,为电站工程建设推进创造了有力条件。
