1月7日,坦桑尼亚变电站项目迎来重要进展,首批从韩国发运的设备物资经过10,400公里的海上运输和1,200公里的内陆运输,顺利抵达项目现场,标志着项目从土建施工阶段进入设备安装准备阶段。

本次抵达的设备包括四台400/220kV 120MVA主变压器的配套组件及备件和两台400kV 60MVA电抗器的配套组件,包括储油柜,散热器,套管,支架等以及33GIS配电柜,共168个包装箱,总体积约2,870.13立方米,总重约955吨。其中最大件为储油柜(2个):尺寸8.90×2.30×3.26米,体积66.73m,毛重5.95吨。运输由27辆平板卡车完成,从达累斯萨拉姆经1,200公里内陆运输,顺利抵达现场。

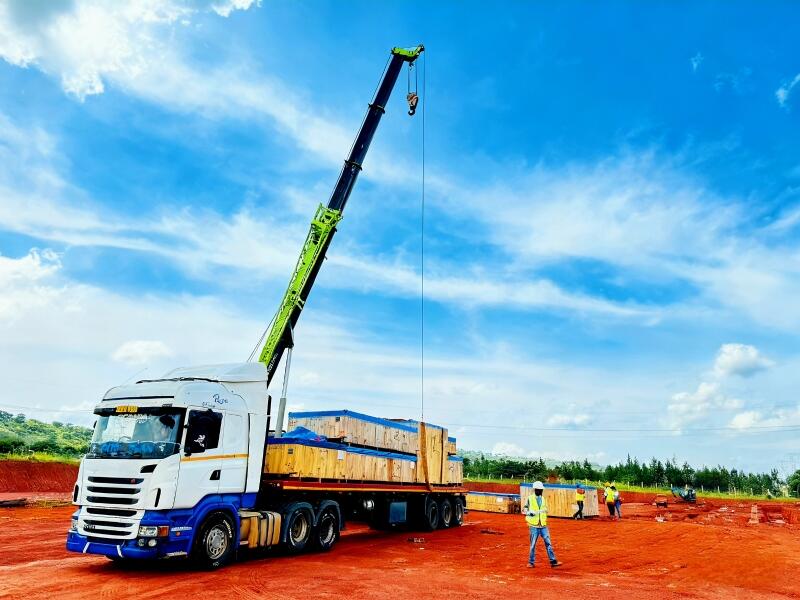

卸货工作严格按照策划的方案进行。针对不同设备项目部分类进行室内室外存放,并及时建立设备台账,对破损件进行登记上报。在后续存储过程中,项目部将对露天设备进行防雨防晒保护并定期巡检,确保设备安全。
首批设备顺利接收,标志着坦桑尼亚变电站项目进入新的阶段,现场团队将继续以专业、务实的态度,在确保安全和质量的前提下,稳步完成后续建设任务。
