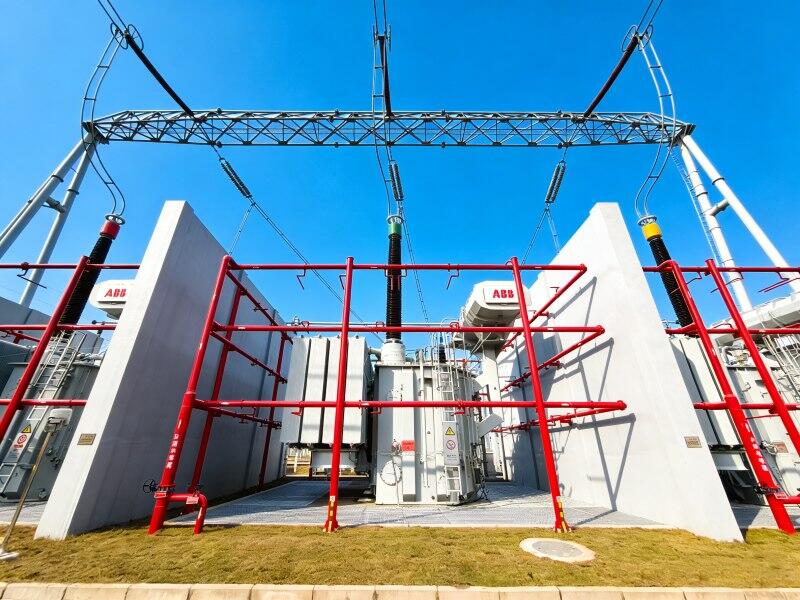

1月6日,公司勘察设计的石坪500千伏变电站主变增容工程随着3号主变充电完成,顺利投入运行。

该工程位于重庆市两江新区,建设共分三阶段推进实施,其中,首台主变已于2025年1月9日投运,第二台主变于2025年6月7日投运。此次工程顺利完成3台主变压器容量由750兆伏安提升至1000兆伏安等核心任务,标志着工程建设全面收官。
工程投运后,可有效满足重庆两江新区核心负荷增长需求,显著提升当地500千伏电网的供电能力与安全可靠性,为区域经济社会发展提供坚实电力保障。
日期:2026-01-07 来源:中国电建西南院电网公司 作者:李龙才
