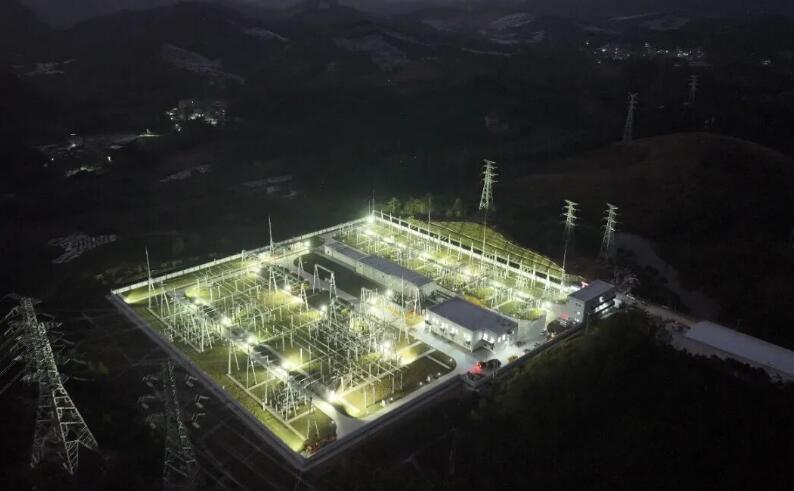

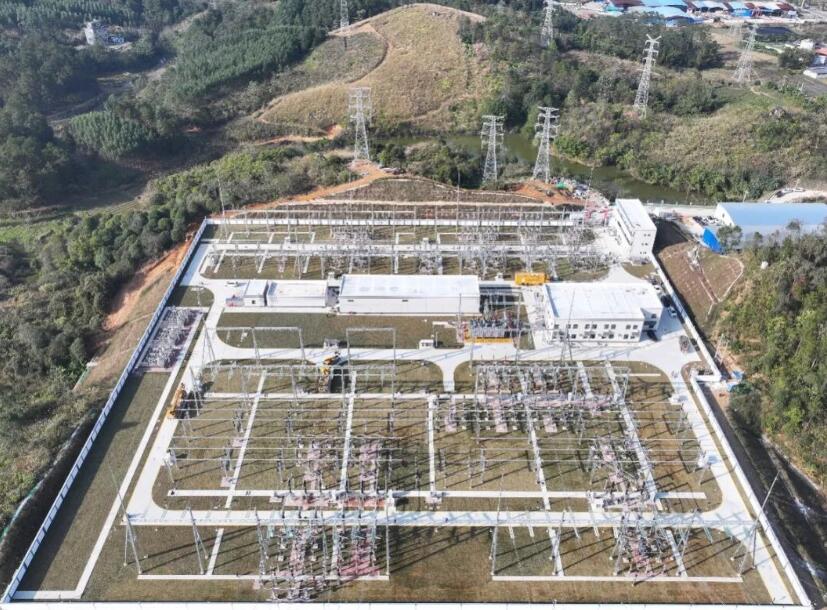

近日,桂林220千伏荔浦变电站投运
历经15个月的风雨兼程
新桂送建设者以实际行动
为新征程送上一份亮眼的新年“祝福”


01
高效协调扫清前期障碍
自24年10月启动建设以来,进站道路狭窄、部分方案未定等问题成了摆在既定工期面前的一大焦灼难题。作为建设“排头兵”,建筑公司迅速协调专人跟进方案手续办理,沟通相关单位争取支持,仅用时1个月完成用地手续和设计方案落地。并在建设期间持续收集各方资料、文件支撑依据跟进其余手续办理。

02
动态调配资源
稳定中期进度“不掉队”

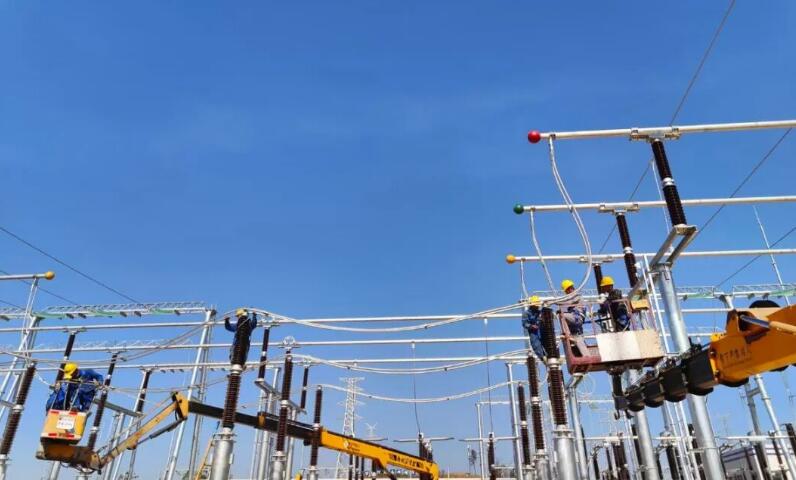

25年8月,电气专业进场,此时站内正处在主体结构施工的关键阶段,土建专业和电气专业的作业面存在重叠,且一次、二次设备设计图纸发布晚、变更频繁,乙供材料占比较高,现场物资调配、设备协调、作业管控、人员安排的工作压力陡然增大。项目团队“点对点”安排人员协调物资和设备进场,规划作业路线和作业点,合理运用现有机械设备资源,解决大体积设备的安装就位及调整。
期间,主变三侧送电工序涉及对侧站3个站的停电配合,对施工的人员投入和流程安排考验较大,项目团队协调管理、技术、作业等方面骨干力量补充人员“缺口”,日夜坚守、连轴推进,保障工期进度。

03
精“调”细“控”冲刺变电站全面验收
设备终期验收是投产前的“全维度体检”。调试专业作业人员采用分层调试模式,应用自动化对点仪、交换机测试仪等新型智能仪器,分区域分模块针对核心难点组建专项攻坚组,兼顾调试效率并确保质量。不到20天完成站内一二次设备检查,全站一次通压、一次升流等试验,以设备“零缺陷”筑牢工程质量根基。

据了解,工程投运后,将进一步优化桂林南部电网主网架结构,提升桂林电力保供和防冰抗灾能力,满足工业生产、居民生活等多元化用电需求,为区域经济社会高质量发展注入强劲电力动能。
