12月24日
4号炉停工检修项目
实现烘炉点火一次成功
标志着该项目
2025年检修任务高标准、零事故完成
为全年检修业务画上圆满句号

本次4号炉大修,共有62大项任务,涉及水冷壁管排更换、落煤管更换等多方重点关注的高风险、高技术难度项目。面对作业环境复杂、技术难度大等多重挑战,项目全体参检人员秉持“精益检修、客户至上”的理念,科学策划、攻坚克难,最终圆满完成项目部全年检修业务。
在前期策划阶段,项目团队成立了专项检修指挥组,统筹协调机炉、燃化除等专业力量,提前完成工机具检查、检验、材料梳理及人员资质审核,进一步细化了涵盖安全、质量、进度、文明施工的“四位一体”实施方案,确保资源投入精准、服务准备充分,为检修战役的胜利打响奠定了坚实基础。

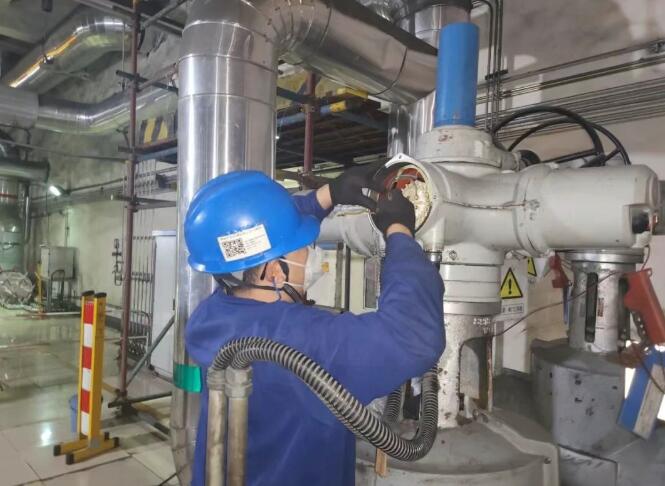

检修过程中,燃化除专业高效处置多项突发技术难题。例如,在除尘器关键下料阀突发损坏且无备件时,项目部通过拆借备用系统阀件并高标准修复后应急替代,避免了工期延误;在更换大量除尘布袋时,针对滤袋与袋笼严重粘接的情况,采用精细手工切割工艺,在保护袋笼的同时保证了安装质量。这些措施有力支撑了检修主线,为锅炉主体后续工作创造了条件。

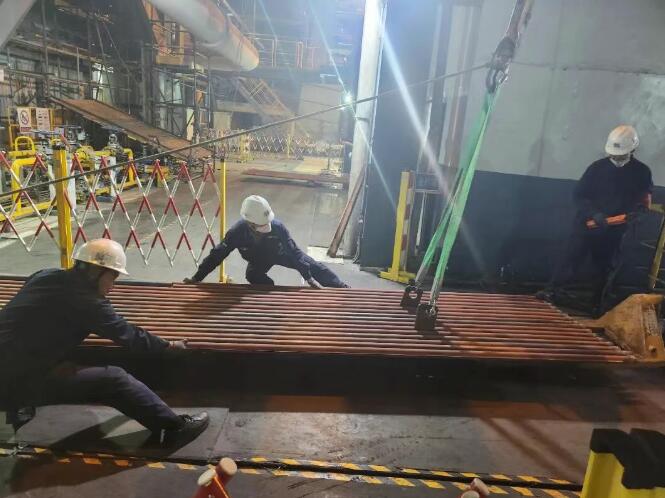

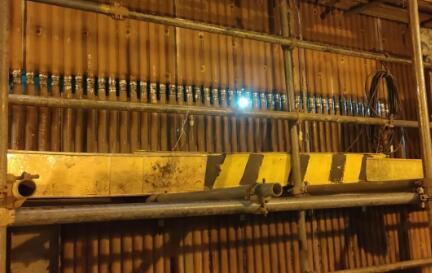

水冷壁管排更换过程中,项目部采用模块化预制、分段式安装工艺,强化受限空间通风与连续气体监测,高质量完成了“硬骨头”任务,有效保障了业主辅助系统的检修主线,为锅炉主体后续工作创造了条件。

接下来
新疆电建将系统总结火电检修
成功经验与不足
持续优化管理体系
强化技术储备
提升服务品质
为公司“十五五”稳健发展贡献更大力量!
