卡拉水电站首台机组座环吊装圆满成功

日期:2026-02-13    来源:水电五局机电制造安装公司  作者:孙博昱

国际电力网

2026
02/13
10:22
文章二维码

手机扫码看资讯

关键词: 水电五局 水电站机组 发电机组

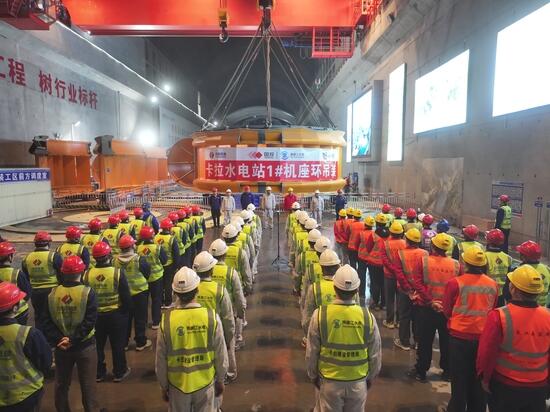

2月10日,卡拉水电站首台机组座环吊装作业圆满完成,标志着电站机电安装项目正式迈入关键施工阶段,为“基建3.0”与“卓越机电”建设目标实现奠定关键基础。

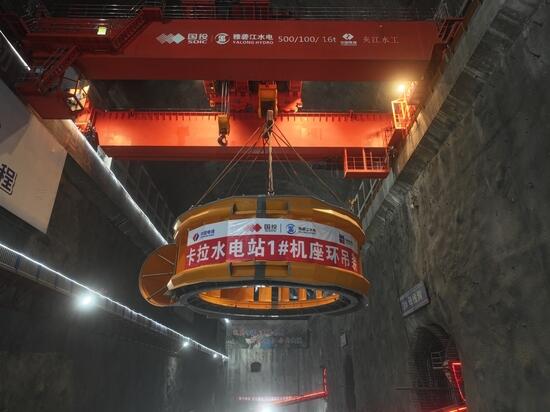

座环作为水轮发电机组的核心承载部件,承担着引导水流走向、传递机组运行载荷的核心使命,其安装精度直接关乎机组长期稳定运行效能。此次吊装的座环总重192吨,最大直径近12米,受运输条件限制分四瓣运抵现场,经施工团队精准组圆、高标准焊接后成型。施工中,项目团队以严苛标准把控质量,焊缝探伤一次合格率达99.92%,优于卓越机电标准;根据焊后实测数据,各法兰面水平度及上下环板同轴度均优于设备厂家既定要求。同时,项目团队创新运用大件吊装激光对中技术与脱空检测技术,全程精准把控安装质量,筑牢工程建设根基。

为确保吊装万无一失,项目始终坚持以“基建3.0”建设目标为导向,锚定创优要求,严守安全底线、严把工程质量,稳步推进吊装施工各项工作,提前系统梳理各项前置工作,对500吨桥机、吊具及作业区域防护措施开展全方位排查,明确各级岗位职责,严格落实三级风险管控要求,搭建起全链条的安全保障体系。

此次吊装的圆满成功,为后续蜗壳拼装、基础环安装等关键工序扫清了障碍,为电站提前实现首批机组同时发电目标奠定了坚实基础。
