12月10日,由河南送变电建设有限公司输电二公司承建的河南许昌南500千伏输变电工程线路工程传来捷报——项目团队历经7天奋战,成功攻克跨越平禹铁路的二级风险架线施工难关,为工程后续推进奠定了坚实基础。

此次跨越施工任务于12月4日正式启动,至12月10日圆满完成,项目部累计投入69名人员及一套专业牵张设备,在多重复杂条件下实现了施工安全与效率的双重突破。作为区域电网升级的关键工程,许昌南500千伏输变电工程线路工程起于许昌市建安区新建许昌南500千伏变电站,止于平顶山市郏县500千伏姚涂线π接点,新建折单长度82.244公里,采用南北双线平行架设方案,其建成投运后将显著提升区域电网供电能力与稳定性。

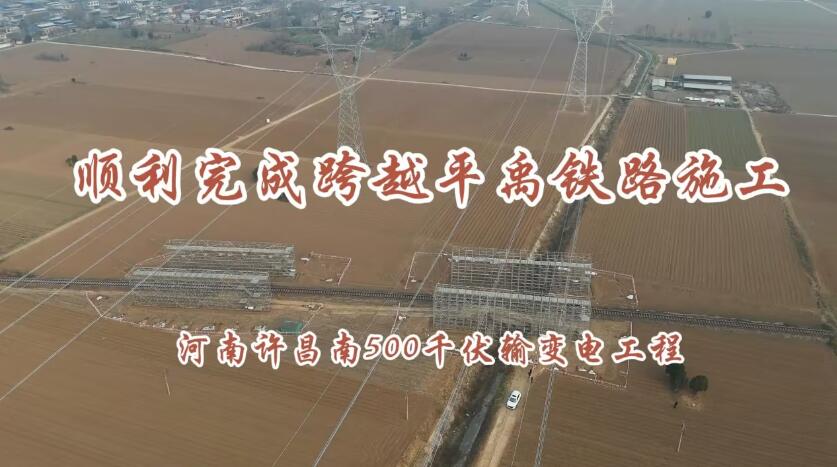

本次施工涉及的6.4公里放线段,需跨越平禹铁路2次、220kV电力线2次及10kV电力线14次。跨越密集度高、风险等级高。施工区域位于许昌襄城县,冬日复耕后的开阔地貌对架线精度控制提出了更高要求,而沿线复杂的施工环境更让难度陡增:襄城县境内施工协调涉及多方主体,跨越段周边成片房屋群密集分布、间距狭小,导致大型放线设备进场与作业空间严重受限;穿越区域的国道车流密集且重载货车占比高,交通疏导压力大;尤为关键的是,平禹铁路作为重要的煤炭运输大动脉,昼夜运输频次极高,且无防护围栏,对施工安全管控提出了“零失误、零差错”的苛刻标准。
面对多重难题叠加的严峻挑战,项目部秉持“安全第一、科学施工”的理念,组建技术攻坚小组反复推演优化施工方案。通过缩短放线段长度降低作业风险,采用“无人机展放+搭设盘扣架跨越”的组合施工工艺。同时,联动铁路、交通等相关部门,精准对接协调,精准划定最优施工窗口期,在确保铁路运输安全的前提下,高效完成了跨越铁路的架线施工任务,充分彰显了项目团队过硬的技术实力、严谨的管理水平与攻坚克难的硬核魄力。
此次平禹铁路跨越施工难题的成功攻克,为许昌南500千伏输变电工程线路工程的顺利推进打下坚实的基础。下一步,项目团队将乘势而上、铆足干劲,全力推进后续施工环节,坚决确保工程按期竣工投运。
