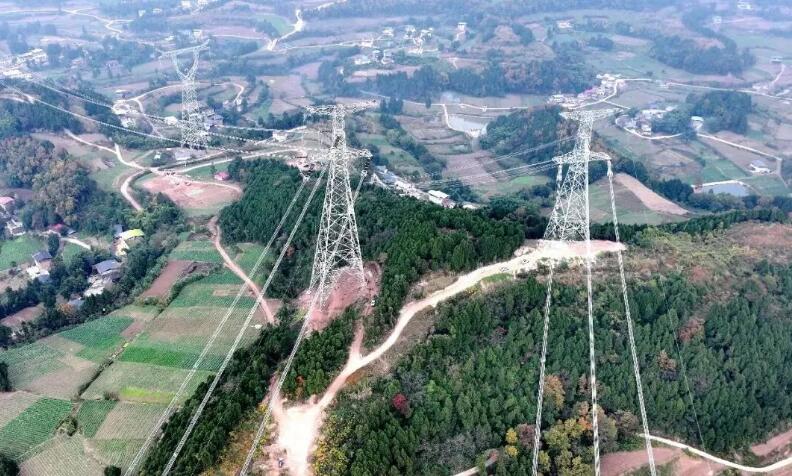

1月10日上午9时,随着7R048-7R065最后一个放线区段的八根子导线牵引到位,阿坝-成都东1000千伏线路工程(16标)历时478天全线顺利架通。超前一级网络计划76%,安全优质高效推进工程建设。

阿坝工程16标,线路途经四川省德阳市中江县、资阳市乐至县。地形以丘陵和一般山地为主。新建铁塔199基,线路长度104.689千米,均为单回路架设。跨越拟建500千伏电力线2处、拟建110千伏电力线4处、35千伏电力线4处、电气化铁路4处、高速公路2处、主要河流18处、国省道8处。施工技术难度大,安全、质量管控要求高。
本标段80%塔基位于林区,地形起伏多变,路窄弯道多,村村通水泥路承载力差,交通不便,人文环境复杂,民事协调难度大,工程实现机械化施工难度巨大。项目部精细策划,超前分析,结合工期特点逐级剖解困难点,稳步完成协调问题,实现标段挖孔桩基础施工全部采用机械挖孔替代人工挖孔,大大降低了施工安全风险。

基础攻坚:精细管控破解高差难题。全线基础为高低腿,最大高差达19.5米,施工难度大,技术要求高。项目部多次进行技术交底、培训学习,从复测开挖开始,精细掌控现场数据,严格执行各工序多层级验收制度,确保基础各部位尺寸可控在控。坚持以标准工艺执行落实为抓手,以关键环节质量管控为重点,强化质量监督检查和验收。严把施工质量全过程管控,发现质量隐患,及时整改到位,全力打造精品工程。

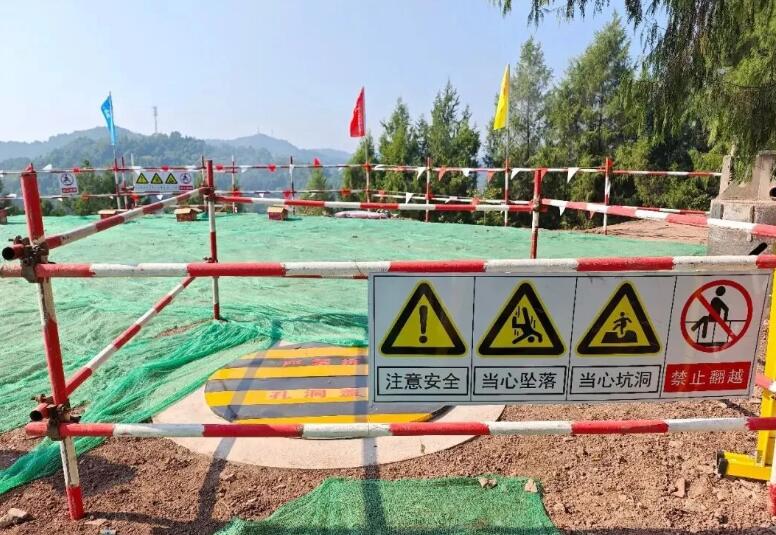

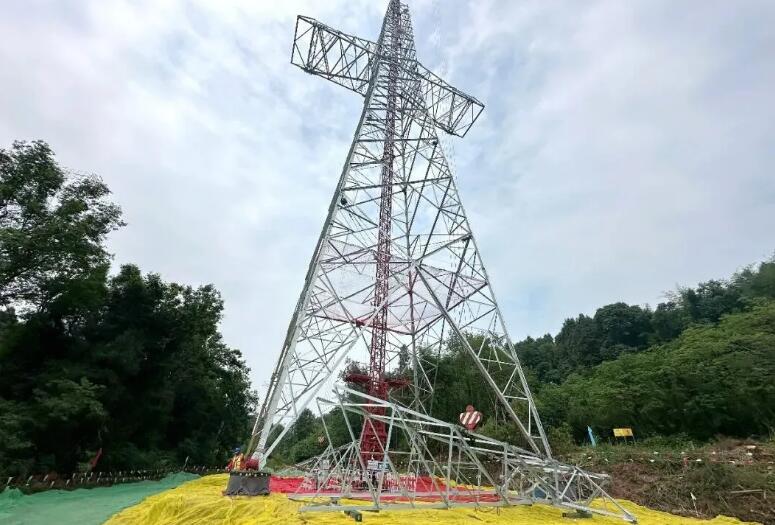

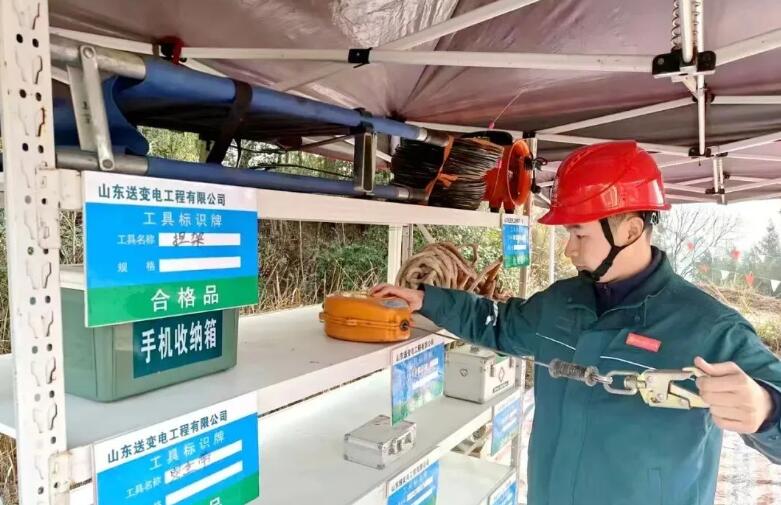

组塔作业:立体防护化解安全风险。组塔阶段,项目部严抓安全风险管控。施工进场前,组织人员对施工现场进行勘察,受施工面地形限制,凹凸不平且有陡坡,项目部提前规划塔材、工器具、吊车等布局,避免出现现场混乱、塔材顺坡摆放等风险隐患。严把质量全过程管控,本标段铁塔平均高度86.6米,地面组片时做到螺栓紧固一次到位,发现镀锌质量问题,在地面解决处理,减少后续高空检修作业工作量,压降安全风险。每基铁塔组塔完成后,为避免后续检修、架线施工时发生高空失保,项目部在水平及四条腿主材上全部设置钢丝安全绳,让高空作业人员水平移动和上下塔使用,直至保留到竣工验收。

架线突围:挑灯夜战完成极限跨越。架线施工阶段,工程涉及多处重要跨越,跨越施工难度高。其中跨越铁路拆网施工,按照铁路部门规定施工时间为凌晨0时至3时,施工有效时间不足3小时。施工时间短、任务重。项目部提前制定施工计划,合理分配施工任务。针对夜晚施工现场视线差,提前准备充足的照明设备和备用电源,现场所有作业点设置明显的交通标志、安全标牌、警戒灯,为安全施工提供有力保障。施工过程中,项目管理人员全程监护,查处违章作业行为,消除安全隐患。作业人员按照制定的作业计划有序推进施工。经过参建全员的共同努力,仅用了两个多小时,工程顺利完成跨越达成铁路拆网施工任务。

党建赋能:示范引领赋能精品工程。工程建设传承坚守信念、胸怀全局、团结一心、勇当先锋的精神,强化党建与工程建设深度融合,成立项目临时党支部,打造特高压“红色工程”。扎实开展党员身边无违章活动,党员带头贯彻落实公司“1234”安全工作要求,严格落实“四个管住”。实行支部党员分片包保制度,划分责任区段,坚持“违章先问询党员、有缺陷先追溯党员、有滞后先考核党员”的包保管理思路,激发党员的示范引领作用,调动全员攻坚热情,充分将“党旗在工地、党员有声音、党建有成效”要求落到实处,以高质量党建引领工程高质量建设。

下一步,项目部将继续秉承“安全第一、唯一第一”安全价值观,将安全责任压实到“每一事、每一天、每一人”。持续强化施工现场管控,精心把控每一处细节,慎始慎终、善始善终,确保安全稳步完成工程后续施工任务。
