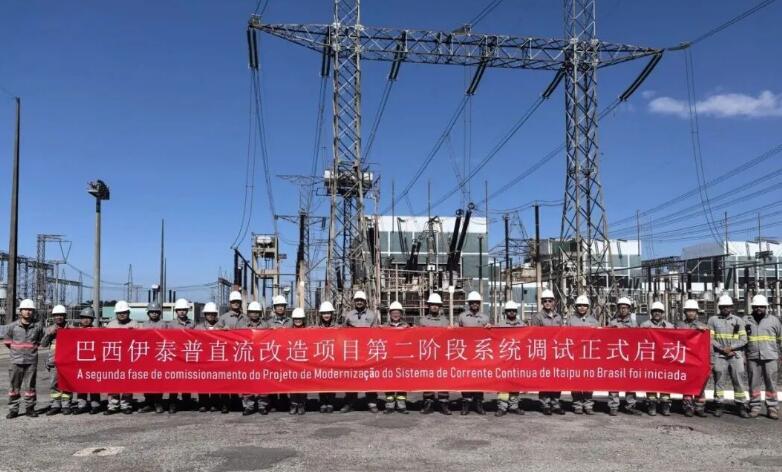

当地时间12月20日,巴西伊泰普直流改造项目双极1系统调试工作正式启动,标志着项目双极1改造施工任务全部按期完成。

巴西伊泰普直流改造项目于2025年4月正式启动,是巴西能源基建领域的重点升级工程。
施工全程直面多重复杂挑战,项目部第一时间组建专项攻坚小组,逐一破解各项“卡脖子”难题。老旧工程图纸留存不全,关键施工参数难以精准溯源,给施工方案制定带来极大阻碍,且地下管线布局错综复杂,年代久远缺乏清晰台账,极易在施工中造成管线破损,影响施工进度与现场安全。
针对这一难题,攻坚小组实地勘察摸排,结合现场实测数据补充完善施工图纸,梳理地下管线分布脉络,建立详细台账,明确施工避让节点,规避施工安全风险。此外,中巴双方电力标准存在差异,需在施工中实现标准精准对接适配,新老设备与系统衔接难度大,需攻克技术兼容难题,确保新设备投用后与原有系统稳定协同。为此,项目部组织技术骨干昼夜钻研,对比中巴电力标准核心要点,制定贴合项目实际的标准融合方案,反复开展技术推演与模拟测试,优化设备衔接流程,攻克技术兼容瓶颈。

此次双极1系统调试顺利启动,为全系统投运筑牢坚实基础。项目部后续将稳步推进双极2安装及全站系统调试各项工作,预计于2026年8月竣工交付。
