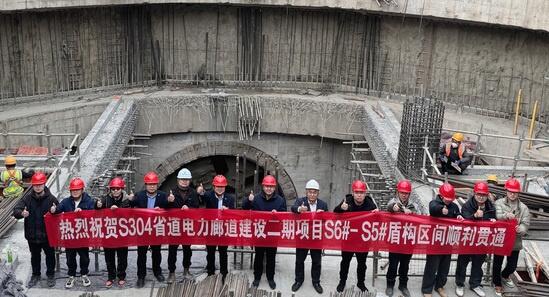

12月23日,由途瑞通公司承建的杭州S304省道电力廊道工程盾构项目Ⅱ标全线顺利贯通。
该标段包括S5-S5A、S6-S5两个盾构区间,区间为淤泥质土、粉细砂复杂地质,地下水丰富,地层稳定性差,区间需近距离下穿河流、燃气管线等重大风险点,同时面临小尺寸工作井盾构分体始发、小转弯半径掘进等挑战,对施工精度和工艺要求极高。
面对复杂施工环境,项目团队提前应对,对周边环境进行详细勘察,编制专项施工方案。施工中严格落实安全技术交底,精心组织安排,顺利完成小尺寸工作井盾构分体始发。通过加强盾构机姿态监测、优化掘进参数控制,攻克最小转弯半径掘进以及下穿禾丰港河道施工难题。同时优化施工工艺,细化流程管控,既保障了管片拼装质量,更创下了单班掘进12米、月进尺450米的成绩,得到业主、监理一致好评。
下一步,项目部将继续秉持高标准、高质量理念,稳步推进后续施工任务,力争按期完成项目验收移交。

S304省道电力廊道Ⅱ标全线贯通
