河北西柏坡电厂项目主厂房屋面断水顺利完成

日期:2026-01-19    来源:中国电建河南工程公司新能源工程事业部  作者:孔宇飞

国际电力网

2026
01/19
20:29
文章二维码

手机扫码看资讯

关键词: 电厂项目 电厂设备 电力工程项目

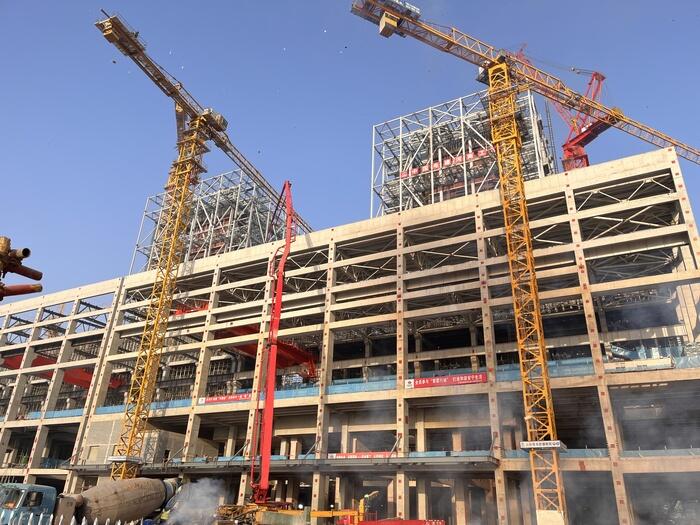

1月15日,西柏坡电厂项目主厂房屋面断水作业较原计划提前25天顺利收官,此举不仅为后续行车投用、设备安装调试提供了作业条件,更为项目按期履约筑牢了关键支撑。

该项目主厂房屋面纵向跨度80米、横向31米,高度为35.375至37.1米,屋面结构按5%坡度放坡,采用“圆管钢桁架+压型钢板组合屋面板+现浇混凝土”的钢筋混凝土钢架结构形式。由于作业面分散、高空作业占比大且交叉作业密集,此次施工的组织难度较高。项目部以“方案前置、过程精控”为核心思路,提前编制专项施工方案,分层级开展安全技术交底,明确了施工工艺参数、质量管控标准及风险防控要点。

在施工阶段,项目现场严格遵循作业流程施工,技术及安全管理人员全程监督旁站,重点管控板缝搭接、固件间距、混凝土浇筑等关键工序,确保屋面系统全面达标。

本次屋面断水节点的提前完成,标志着7号主厂房主体结构施工已基本完成,接下来项目将正式进入设备安装的核心推进阶段,集中力量开展各类设备的进场、就位与调试工作。项目部也将继续加强现场管控,严守质量与安全的双重底线,以高效统筹的节奏推进后续任务,全力护航项目如期优质竣工。
