四川安谷水电站4号机组转轮“三体联吊”圆满完成

日期:2025-12-28    来源:中国电建安谷水电站  作者:杨刚全、李青珂

国际电力网

2025
12/28
09:34
文章二维码

手机扫码看资讯

关键词: 安谷水电站 水电站机组 水力发电项目

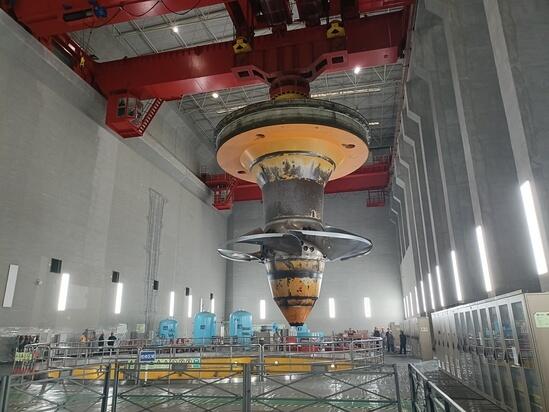

2025年12月22日,安谷水电站主厂房内,总重485吨的转轮、水轮机大轴与支持盖“三体联吊”装置桥式起重机协同作业下精准就位,标志着4号机组A级检修拆机阶段核心吊装任务顺利完成,为后续检修奠定关键基础。

本次联吊整合七大部件,整体最大直径超9米、总高13米,对吊装精度要求极高。作业团队采用定制吊具与双小车同步联动技术,攻克多部件组合吊装重心平衡难题。通过精确测算吊点受力,将钢丝绳水平夹角控制在60度最优区间,确保荷载均匀分布,各项参数全程符合GB/T3811安全标准。

面对构件重量接近吊具额定载荷60%、高空多专业协同等高难度作业,公司成立专项安全小组,开展三轮风险评估,制定“三确认三到位”管控措施。作业前全面检测桥机关键参数,确保起重量安全冗余;现场设置三层警戒区,配备无线轴销传感器实时监测载荷,指挥与操作全程标准化呼应,实现起升、运行、落位全过程安全可控。质量控制贯穿作业全程,联吊前对转轮迷宫环间隙、主轴法兰平整度等关键指标精准检测;联吊中采用激光测距仪实时监测构件水平度,偏差控制在0.02mm/m以内,精准匹配安装基准线;所有连接部位均按规范完成螺栓紧固与探伤,接触面贴合度达标。

此次“三体联吊”圆满完成,充分展现了公司在大型设备吊装领域的技术实力,也标志着4号机组A修进入攻坚阶段。公司将继续秉持“零缺陷、零事故”目标,稳步推进后续检修,确保机组按期恢复发电,为区域能源保供提供可靠支撑。
