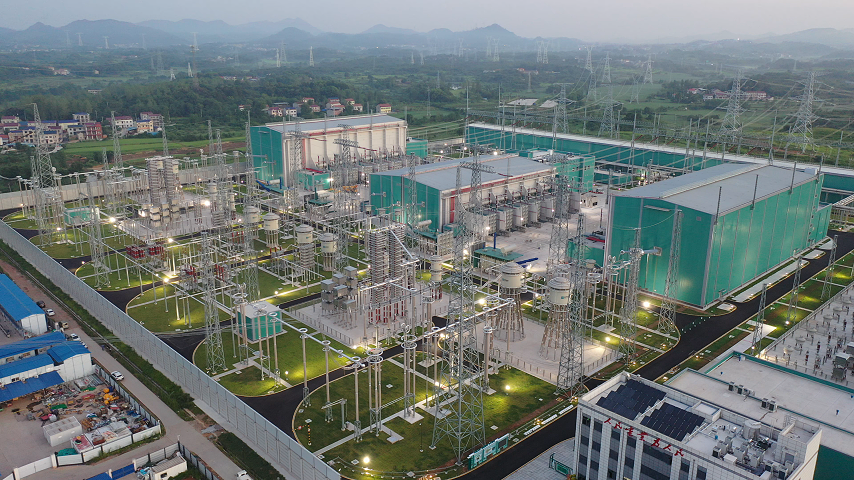

12月18日,作为金上—湖北±800千伏特高压直流输电工程受端站的永兴±800千伏换流站顺利投产。

在项目施工过程中,变电施工分公司坚持精益管理,以技术创新破解难题,确保了全过程安装、调试任务高标准完成。
目前,永兴±800千伏换流站安全、高效、高质量标准完成多个里程碑节点,均取得了阶段性胜利:2025年3月26日500千伏GIS设备耐压局放试验一次顺利通过;6月18日500千伏交流系统一次充电成功;8月27日双极低端直流系统正式进入168小时试运行;12月11日双极高端直流系统正式进入168小时试运行。12月18日,国调通知金永直流双极四换流器168小时试运行结束,正式移交转运行单位。

金上—湖北±800千伏特高压直流输电工程建成投运,作为首条深入川藏高原腹地的特高压直流输电工程,对于推动清洁能源跨区优化配置、促进能源绿色低碳转型、提升国家能源安全保障能力具有重大意义。工程投运后,每年可输送清洁电能约400亿千瓦时,相当于替代标准煤约1200万吨,减排二氧化碳约3000万吨,为华中地区经济社会高质量发展注入强劲绿色动能。
