安徽1000千伏淮南变电站扩建工程投运

日期:2025-12-05    来源:安徽送变电工程有限公司

国际电力网

2025
12/05
10:03
文章二维码

手机扫码看资讯

关键词: 变电站 供电工程 电力工程

12月4日

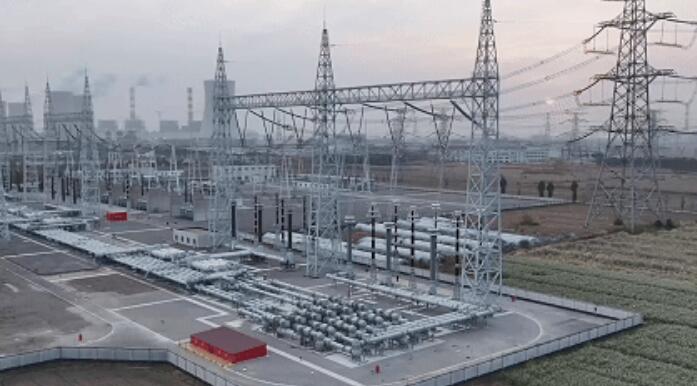

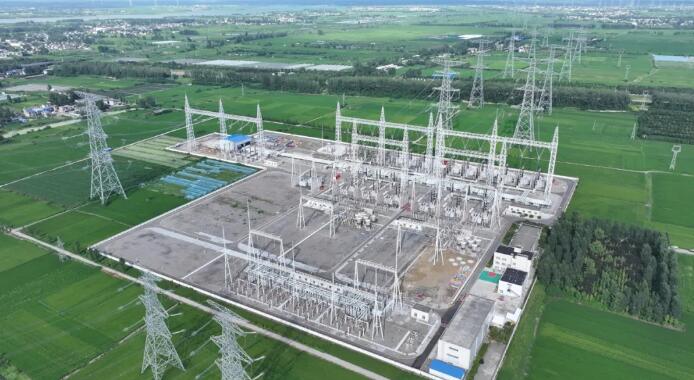

1000千伏淮南变电站扩建工程顺利投运

作为国家特高压电网的关键枢纽

此次扩建升级有效提高

华东地区能源保供能力

标志着区域特高压电网输送能力

实现大幅提升

该站扩建项目于4月20日正式开工建设

施工任务繁杂、作业面点多面广

是本次改造扩建的双重挑战

施工内容涵盖

架线施工、变电安装、检修试验

三大核心专业

专业团队接连、配合施工

以创新赋能与精细管理破解施工难题

据了解,本次改造工程的施工任务主要包括平圩电厂四期-淮南特高压站利用已建预留廊道架线、1000千伏GIS扩建施工、新增110千伏电抗器间隔及1000千伏与110千伏两大核心区域的调试作业。

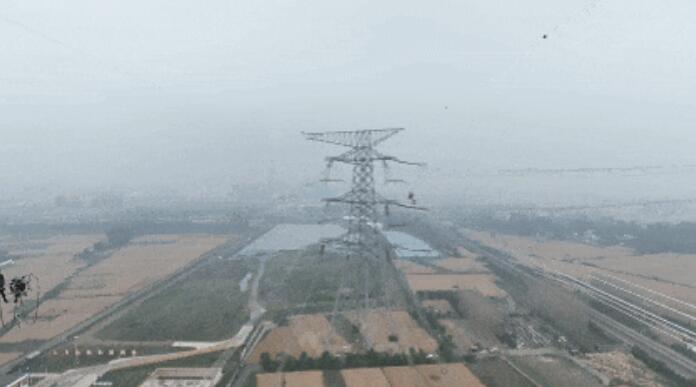

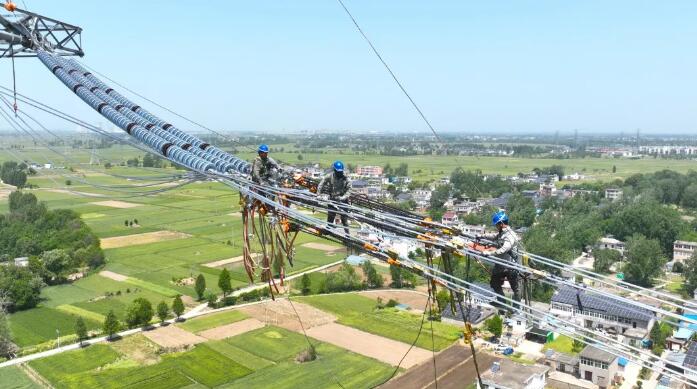

“7号至8号同档跨越500千伏袁淮袁南线、500千伏平汤线、220千伏洛古线,是本次架线施工的难点、风险点。”针对交叉跨越难题,应用无人机测量线路弧垂及交跨集成了实时动态定位、激光扫描等技术可替代传统人工观测,实时采集导线、通道障碍物、附件安装等环节所涉及的线路弧垂数据,大幅提升数据采集效率,有效降低跨越施工风险隐患,保障线路架设质量。

平圩电厂四期线路工程施工风险点多且作业面分散,为保障工程顺利推进,现场施工高峰期时,公司充分调配施工力量,投入两个施工班组,共190余人协同作战。5月17日,经过公司施工人员27天连续奋战,平圩电厂四期-淮南特高压站1000千伏线路工程顺利完工。

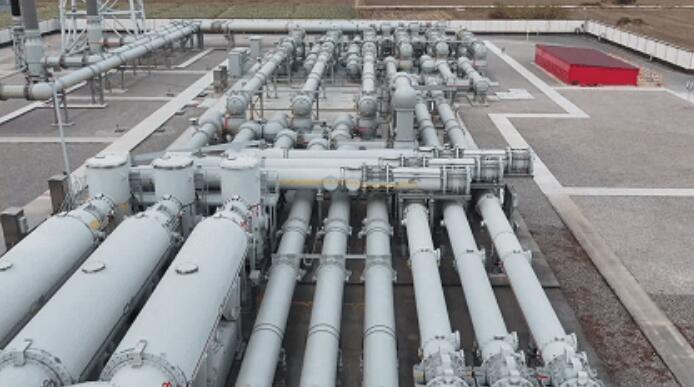

1000千伏淮南变电站为户外GIS变电站,目前已配置2台3000兆伏安主变压器。其1000千伏和500千伏侧均采用高可靠性的3/2接线方式,110千伏侧采用单母线双分支接线,已形成结构完善、运行稳定的特高压输电网络格局。

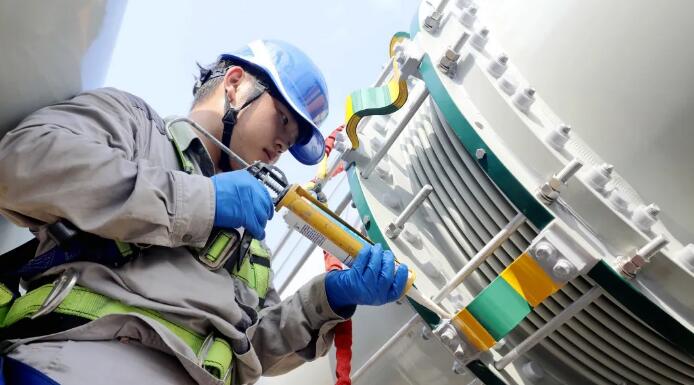

自开工以来,变电安装施工共历经6轮次高风险停电作业,电网运行与施工安全压力巨大。变电安装团队通过充足的前期勘察与风险辨识,利用“双签发、双监护”制度、智能安全监控系统助力作业全程可视化管控,最终实现施工与电网运行“零冲突、零事故”。由于本期扩建与前期新建选用设备不同,1000千伏GIS安装面临“跨界难题”,此次对接任务对施工精度的要求,堪比“在高压设备上穿针引线”。

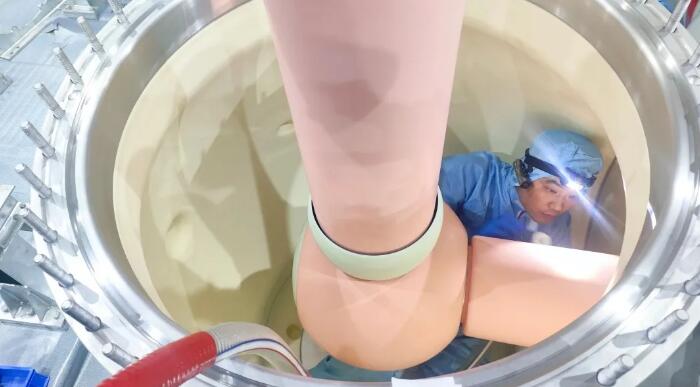

项目管理团队制定专项对接方案,提前熟悉设备参数,优化施工工序,严格把控GIS设备安装质量,实现设备无缝对接,耐压试验一次性通过,攻克了跨厂家设备对接的行业难点。

此次扩建工程的调试工作覆盖1000千伏与110千伏两大核心区域,技术要求高、涉及面广。

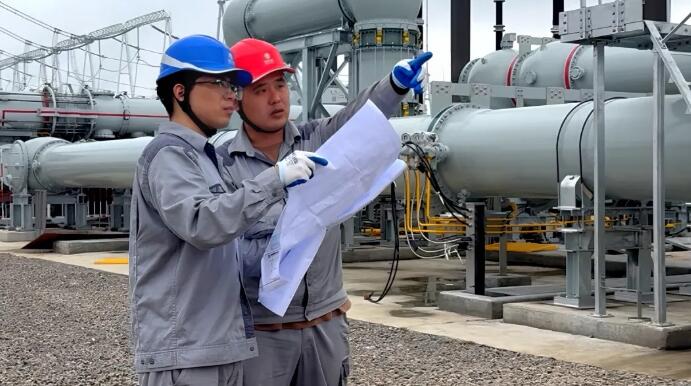

在1000千伏区域,调试团队有序开展新增断路器、电流互感器及平圩四期线路电压互感器的性能试验,确保一次设备满足投运标准;同步完成双套线路保护、单套断路器保护等二次设备的单体调试,并推进间隔分系统及通道测试,实现遥信、遥控、遥测信号的精准上传,为新增出线安全投运奠定坚实基础。通过更换并调试双套安控切机装置,显著提升电网应对突发故障的快速响应与控制能力。

在110千伏区域,针对新增的低压并联电抗器及其配套断路器、隔离开关等设备,团队全面开展特性试验与绝缘性能测试,确保设备可靠投运;并通过电抗器保护装置的单体及分系统调试,实现各类信号的稳定传输与精准控制,有效增强电网无功调节能力。

本期扩建工程投运后,1000千伏淮南变电站输电容量与送电利用率将实现双提升,有效保障平圩电厂四期电力可靠送出,满足安徽电网负荷增长需要,对于保障电网迎峰度冬安全稳定运行具有重要战略意义。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
