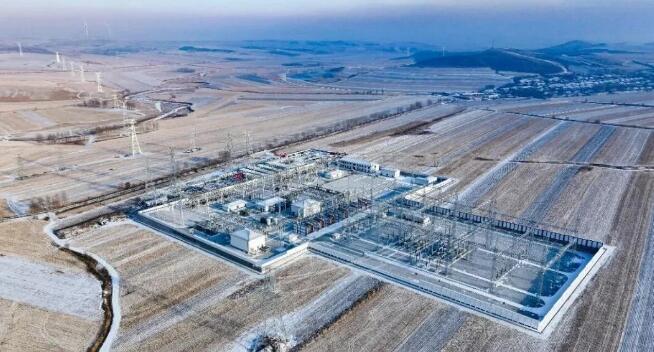

12月2日11时56分,随着#2主变第五次冲击顺利完成,山东送变电公司变电二公司承建的阿荣旗500千伏变电站新建工程一次送电成功。该站是公司在蒙东地区建设并成功投运的首个500千伏变电站。

阿荣旗500千伏变电站新建工程位于内蒙古呼伦贝尔市阿荣旗六合镇,是国家第三批“沙戈荒”大型风电光伏基地配套工程,占地面积101.42亩,建筑面积3398平方米。本期新安装2组1200兆伏安主变压器。新建500千伏出线1回、主变进线2回;220千伏本期出线5回、主变进线2回。每组主变低压侧装设4组低压并联电容器、1组低压并联电抗器和1组SVG成套装置。每组主变下各装设1组2000千伏安站用变。

工程于2024年9月13日正式开工,总工期330天,因蒙东地区冬季极寒天气,有效工期仅为288天。站址原貌最大高差11.87米,全站土方平衡、开挖方200000立方米,建筑物11座,电缆沟2480米,截水沟1737米,构架吊装849.3吨,光、电缆敷设230公里。工程整体呈有效施工工期短、施工任务密集高、原始地貌条件复杂多变、自然作业环境恶劣严苛等显著特点,对项目统筹协调、资源配置及现场管理均提出极高要求。

自开工以来,项目部始终坚持公司“安全第一、唯一第一”的安全价值观,在安全管控方面,刚性执行公司“三大铁律”,严格落实公司“12345”工作要求,切实将安全管控贯穿工程建设全流程。工程建设期间现场参建人员日平均350余人,土、电施工高峰期多达500余人,现场监护人、项目部同进同出人员40余人。针对参建人员数量多、作业面点多面广、施工周期紧凑等特点,项目制定“定区域、定人员、定措施、发现隐患立即整改”的“三定一整改”安全管理模式,开展“党员身边无违章”活动,党员突击队带头履责查违章,各施工区域设置包保责任员,将安全责任细化到“每一事、每一天、每一人”。并针对构架吊装、二级风险高支模、盘扣脚手架安拆、主体框架高处作业等高风险作业进行重点管控,细化日计划工作安排与执行,项目部主要管理人员全程现场到位监督,确保现场可控、能控、在控,切实筑牢安全屏障。

在工程实体层面,项目部精细策划、精心组织,以工程创优为靶向,筑牢工程质量防线。坚持“样板引路”管控原则,在关键工序、重点部位施工前,打造标准样板段,明确施工工艺与标准。严格执行“实测实量”制度,对钢筋间距、砼强度、构件尺寸等关键指标现场检测,同步推行“数据上墙”机制,确保数据真实准确,从源头规避质量隐患,为工程创优奖奠定坚实基础。

该工程的成功投运,将有效打通扎兰屯、莫旗、阿荣旗等地风光资源的上送通道,推动新能源“就地开发、就近并网、远端输送”的系统化落地,为服务国家能源绿色低碳转型大局贡献坚实力量。
