“疆电入渝”工程配套500千伏渝岳线建成投运

日期:2025-12-02    来源:国网重庆电力公司

国际电力网

2025
12/02
09:16
文章二维码

手机扫码看资讯

关键词: 电网工程 电力输送 国家电网

11月22日13时17分,哈密-重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)配套工程500千伏渝岳一线5022开关合环成功。至此,500千伏渝岳一、二线全部投运,将进一步优化重庆500千伏骨干电网架构,为重庆迎峰度冬电力保供增添新保障。

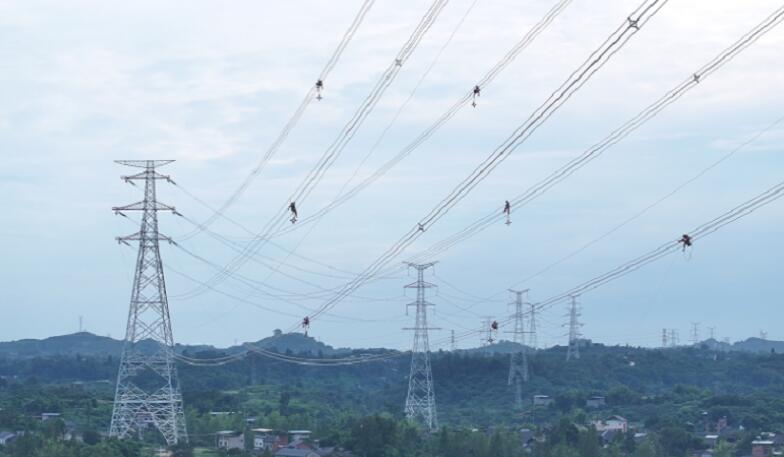

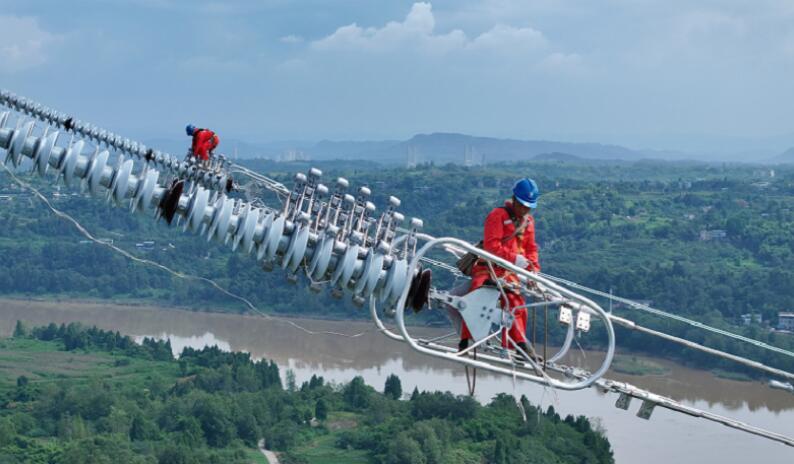

重庆送变电公司员工在500千伏渝岳线跨嘉陵江段安装间隔棒。(周亚 摄)

“疆电入渝”配套工程(二期)共分为5个阶段,涉及10回交流线路。本次投运的500千伏渝岳线起于±800千伏渝北换流站,止于1000千伏特高压巴岳站,全长109.54千米,新建铁塔255基,是“疆电入渝”工程配套工程中通道地形最复杂、协调难度最大的建设项目。

500千伏渝岳线下跨220千伏线路7次、110千伏及以下线路30余次,并下跨多条高速公路、铁路及通航河道,涉及多个行业和部门配合作业,协调与施工难度均极高。项目自2024年启动建设,2025年3月1日开始放线,9月26日完成跨嘉陵江段放线,10月19日全线贯通。

重庆送变电公司员工在500千伏渝岳线跨嘉陵江段安装附件。(周亚 摄)

500千伏渝岳线开工以来,国网重庆市电力公司组织国网重庆建设公司、重庆送变电公司紧盯安全、质量、进度等目标,强化工作组织和现场管控,克服本工程地形地貌复杂、高风险作业集中、有效工期短等难点问题,大力推进“机械化换人、智能化减人”,保障工程安全高效建设。

在500千伏渝岳线的施工高峰期,项目部统筹施工作业承载力,科学调配人员及设备,投入50多个班组、近1000名作业人员,分散在各个作业点进行流水作业,确保现场工作有序衔接。在组塔阶段,优化组塔方式,推广使用断面轻型落地双摇臂抱杆,结合吊车等各类机械化施工设备,有效保障了特殊地形的组塔安全。

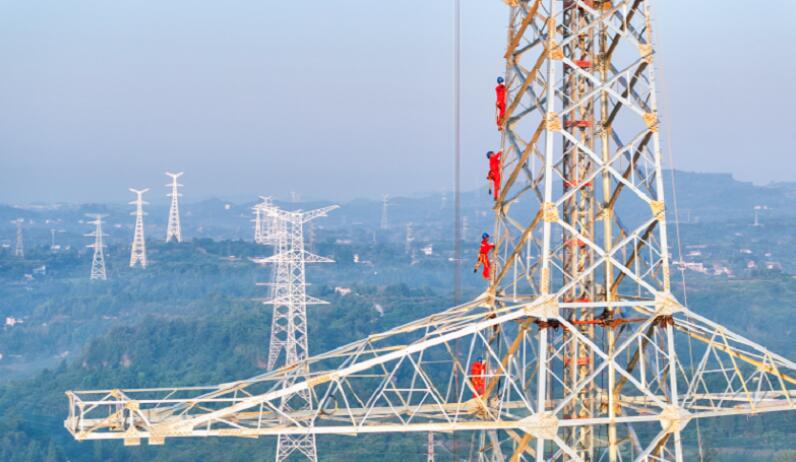

重庆送变电公司员工在500千伏渝岳线跨嘉陵江段上塔作业。(陈明月摄)

同时,针对500千伏渝岳线放线区段下方密集跨越河流、高速公路、铁路及电力线路,项目部与相关单位对接协调,制定专项安全管控措施,综合运用跨越架封网、无人机展放导引绳、不停电跨越等措施,并安排专人全过程监护关键工序。特别是在跨越铁路施工时,利用铁路“窗口期”进行作业,应用集控智能可视化牵张设备放线,实现牵张设备集中控制、放线全过程视频监控及后台一体化管控,实现了对下方交通动脉与电力线路的“零干扰、无影响”,确保了工程安全高效推进。

此外,为确保投运工作万无一失,国网重庆超高压公司严格按照投产方案,组织专业技术团队开展多轮验收与投运前专项检查,重点排查设备隐患、优化操作流程,精准完成设备调试、回路测试等系列操作,圆满完成了投运工作。

500千伏渝岳线投运后,可将新疆的清洁能源送到渝西负荷中心,助力重庆构建多元化的电力保障体系,进一步提升重庆电网的输电能力和可靠性,为谱写中国式现代化重庆篇章提供更加充足、可靠的电力支撑。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
