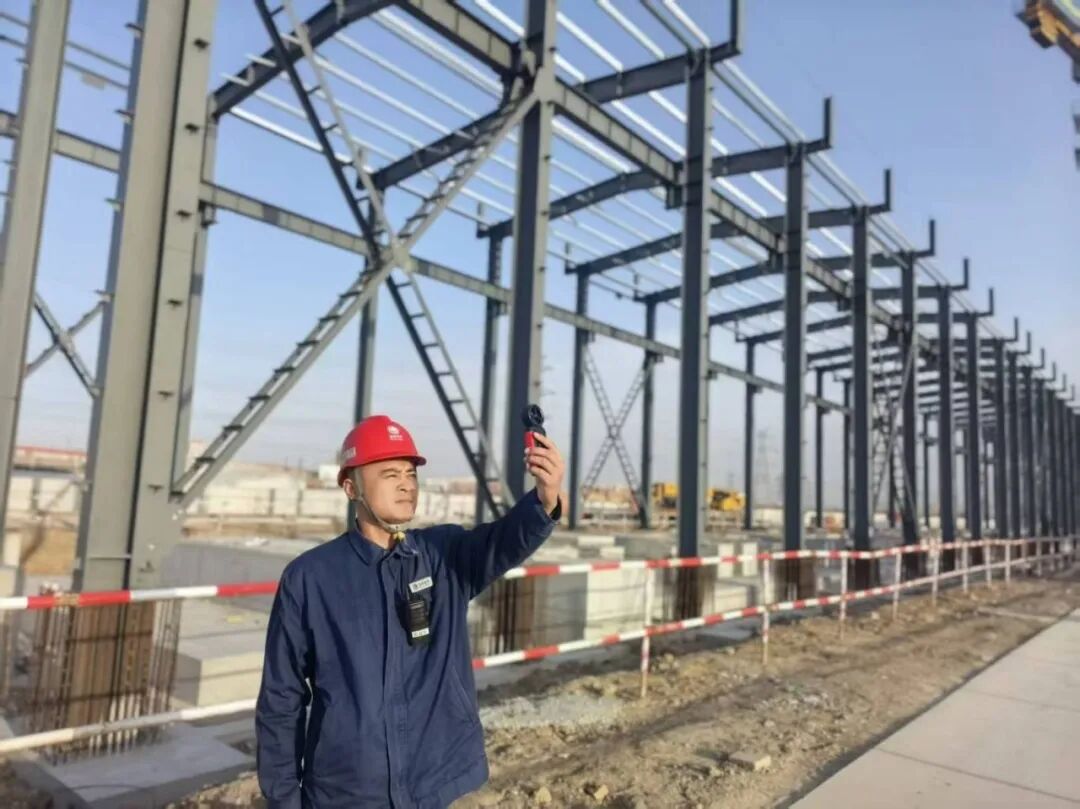

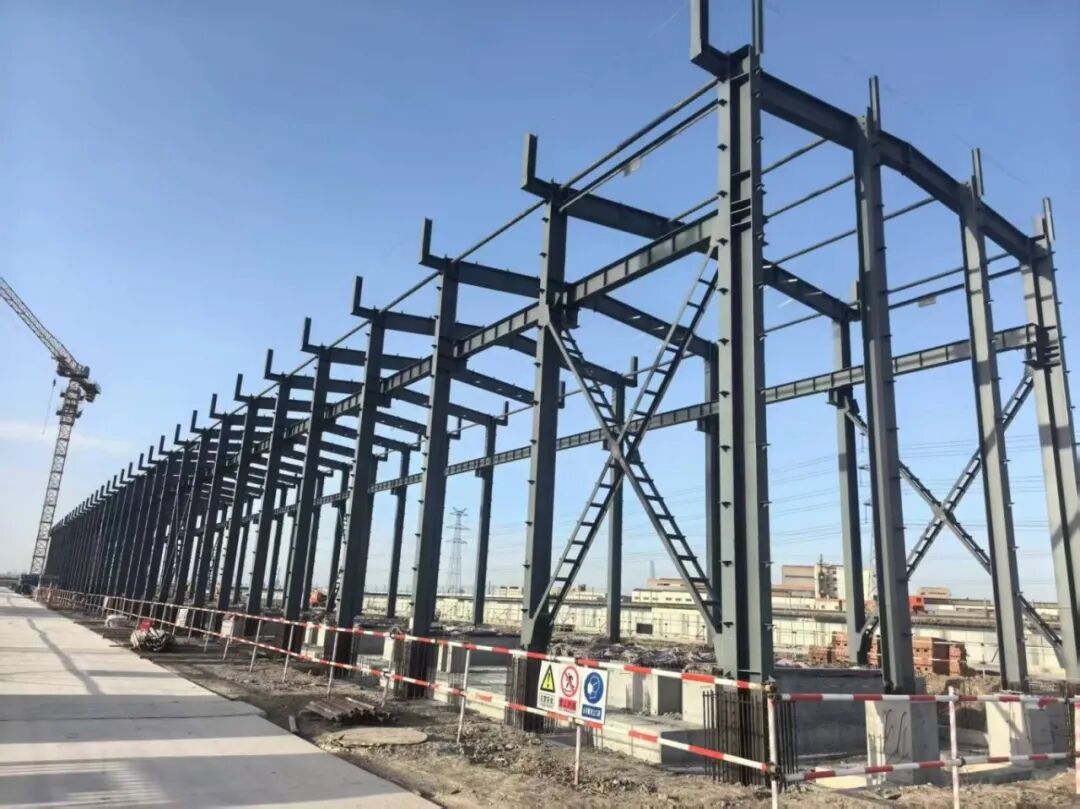

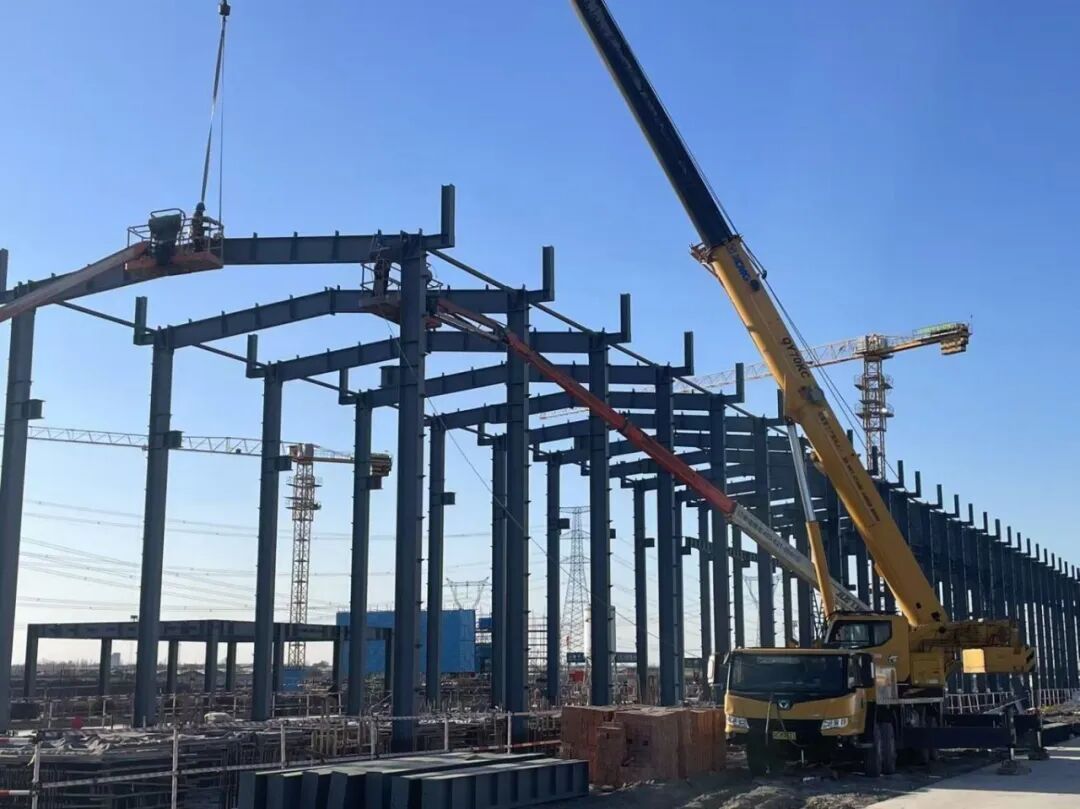

11月22日,随着最后一根吊车梁精准对接到位,天津送变电公司承建的吴庄500千伏变电站重建工程220千伏配电装置楼钢结构框架吊装施工顺利完成,标志着该项目土建施工迈入新阶段,更为后续电气设备安装奠定坚实基础。

吴庄500千伏变电站重建工程位于西青区精武镇,总用地面积51037.4平方米,总建筑面积8553.75平方米,内设有主控通信楼、500千伏配电装置室、220千伏配电装置室等9座建筑物,主变容量为4×1200兆伏安,本期一次建成。500千伏出线最终规模11回,220千伏出线最终规模20回。
吴庄500千伏变电站肩负西青区、市区西部、静海北部等天津西南部电网的供电任务,是华北电网中重要的500千伏枢纽站,是天津西南地区主要的电源支撑点。重建完成后将进一步优化周边电网结构,显著提升区域供电可靠性与电能质量,为当地产业升级、民生改善及经济社会高质量发展提供坚实电力保障。

220千伏配电装置楼钢结构总重357吨,含78根H型钢柱、74根钢梁。主钢柱长度15.85米,最重达4.76吨。220千伏配电装置楼紧邻站区围墙和无功补偿设备区,作业空间狭窄,外加冬季多风天气使得吊装工作安全风险陡增。为确保吊装作业顺利开展,土建分公司施工项目部提前制定专项方案,反复模拟吊装路径,优化钢构件拼接顺序,合理安排构件存放位置,保证吊装工作高效开展。同时明确工作负责人、安全监护人职责,组织施工人员做好安全技术交底。在吊装过程中,送变电公司根据天气情况合理调整作业计划,保证作业安全的同时又保障了施工质量和项目进度。

下一步,土建分公司施工项目部将强化冬季施工安全质量管控,严格实施专项方案审查把关,全方位开展风险辨识,确保各项安全管控措施落实到位。同时压紧压实各级责任、细化作业计划,全力以赴推动项目按里程碑节点顺利推进。
