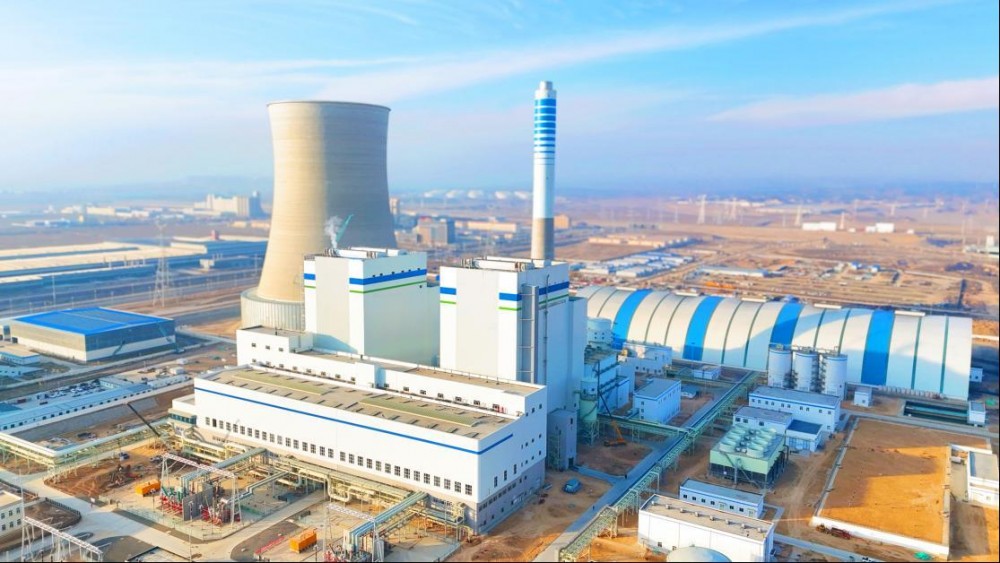

1月7日21时18分,甘肃能化兰州新区热电项目2号机组顺利通过168小时满负荷试运行,标志着机组已具备正式投入商业运营条件。党委书记、董事长孙超,党委副书记、董事、总经理任卫东,公司副总经理、总工程师刘立岩出席仪式并表示祝贺。

满负荷检验 高质量答卷

此次168小时满负荷试运行是对机组可靠性、稳定性和性能指标的一次全面检验。在连续七天七夜的运行过程中,机组主辅设备运行平稳,各项参数优良,系统衔接顺畅,交出了一份令人满意的答卷,为项目全面投产奠定了坚实基础。自2024年6月4日钢架吊装启动以来,面对工期紧、任务重、标准高等多重挑战,项目部全体人员与各参建单位紧密协作、迎难而上,历经580多个日夜的持续奋战,克服极端天气、技术难题等困难,高质量完成了从钢架安装到设备调试的全部工作,展现了专业实力与责任担当。

筑能源枢纽 保供惠民生
该项目作为甘肃省重点项目及中部电网的重要支撑,采用“两机一塔”高效环保配置,配套先进环保设施,可实现污染物超低排放,助力区域“双碳”目标实现。全面投产后,预计年新增供电约33亿度、供热量1362万吉焦,供热面积达1000万平方米,并可接带工业抽汽280吨/时,对保障电网安全稳定运行、优化地方能源结构、服务民生供热具有重要战略意义。
