当前位置: 电力网 » 电力工程 » 电力工程动态 » 正文

湖北武汉汉军改接江夏500千伏线路工程顺利送电

日期:2025-10-31    来源:湖北送变电

国际电力网

2025
10/31
11:02
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

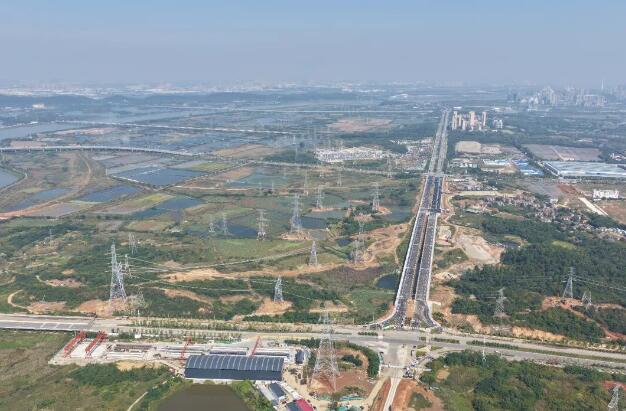

10月28日5时19分,随着500千伏汉夏线调试送电顺利完成24小时试运行,汉军改接江夏500千伏线路工程宣告全面竣工,为区域电网优化升级画上圆满句号。

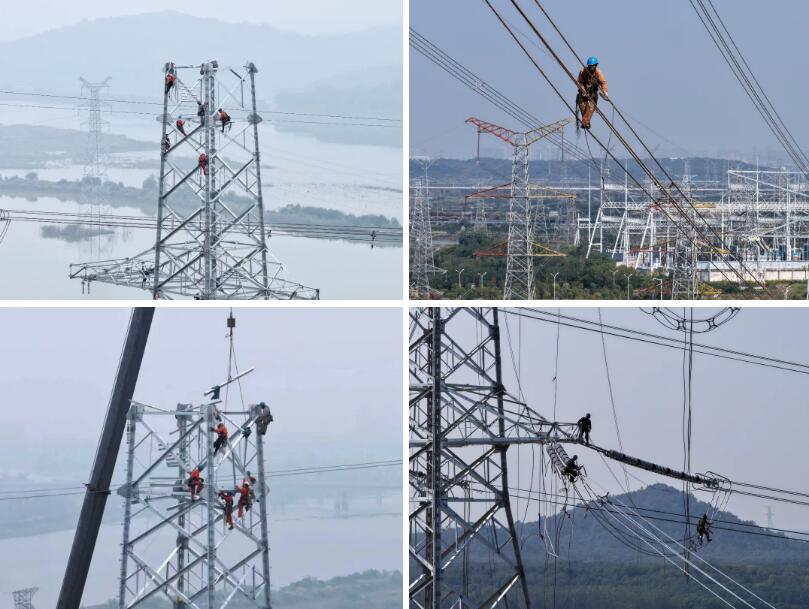

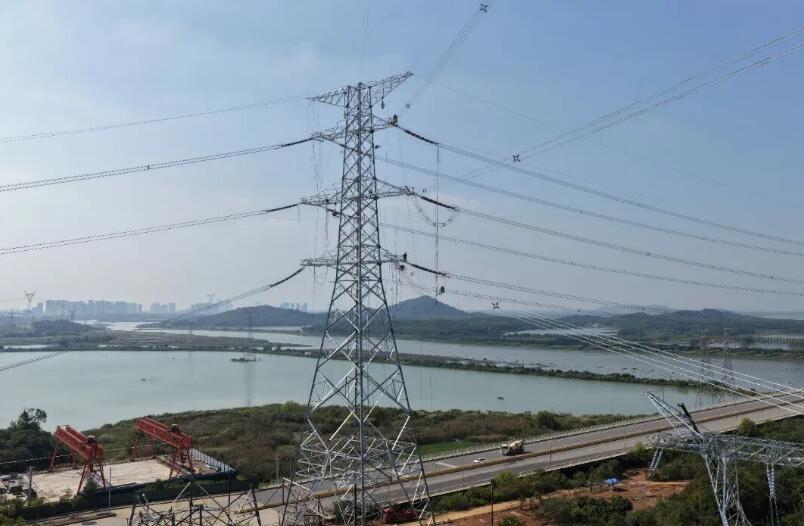

本次改接工程位于武汉经开区军山街道,施工任务繁重且时间紧迫——在15天停电窗口期内,需完成拆除旧塔7基、旧线2.176公里,新建铁塔5基、新架线路4.734公里的核心任务;同时同步实施玉军二回线、军夏一回线、军夏二回等3条光缆的改造工作。此外,汉川四期本体线路有3个跨越区段放线作业与本次改接线路关联,需统筹同步推进,进一步增加了施工复杂度。

工程实施面临多重挑战:

一方面,需对500千伏葛军线、汉军线、玉军二回线、军夏一回线、军夏二回线等5条500千伏线路同步停电,汉玉二回线需配合停电开展汉夏线参数测试,500千伏军山变电站仅保留玉军一回线保障电力供应,供电保障压力巨大;

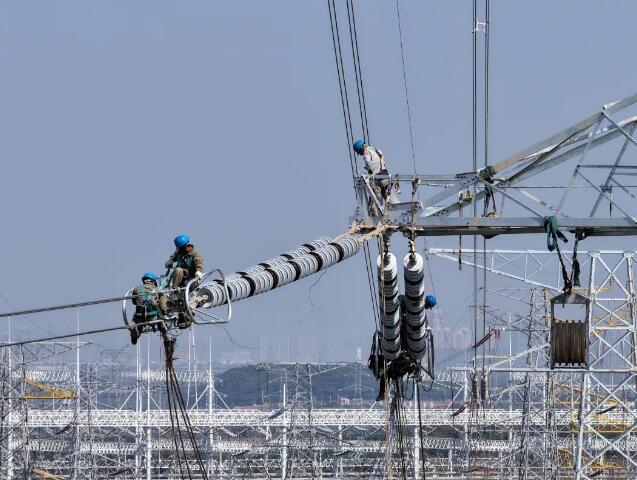

另一方面,3条光缆改造受限于通信检修票时效,仅能在当天8小时内完成开断熔接,且必须待新建铁塔接通新光缆后,才能启动对应线路的拆塔、架线作业,施工时序衔接要求极高。整体工程呈现出“停电线路多、作业面分散、工序衔接紧、配合难度大”的特点。

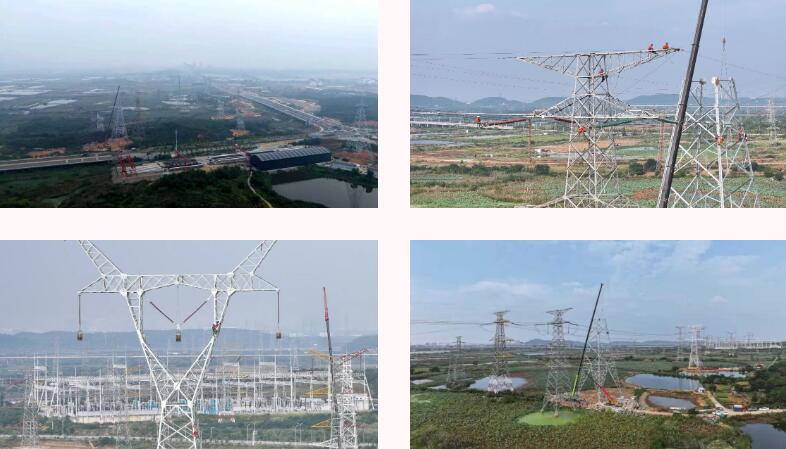

为确保停电施工高效推进,项目部提前谋划、周密部署:通过多次组织项目专题会议,明确进场班组数量,逐一梳理各环节风险点,细化每个班组每日施工任务及责任人,实现“任务到人、责任到岗”。施工高峰期投入15个班组、200余名参建人员及7套放线设备,创新采用区域化管理模式——根据各区域任务紧急程度与重要性划分优先级,科学调配人力与设备资源,确保关键工序、重要节点得到优先保障,有效提升施工效率。

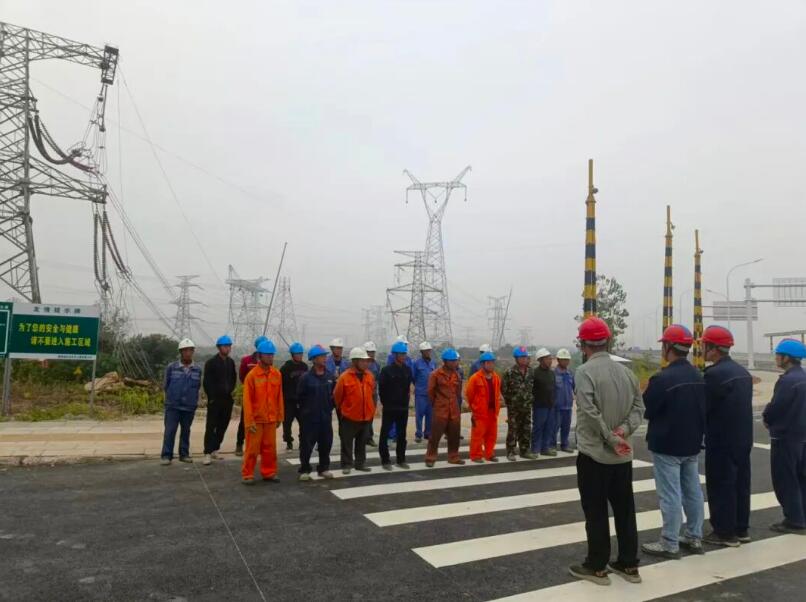

施工全过程中,项目部始终将安全生产置于首位,严格落实停电改造安全保护措施,实行分片区管理并明确区域责任人;每日召开进度计划及风险梳理会,动态调整人员组织和进度安排,开展次日风险交底,制定风险控制措施;建立设计、业主、监理、施工、属地“五方联动”24小时沟通机制,确保现场问题第一时间响应、当场解决,成功筑牢安全生产防线,打赢现场安全“攻坚战”。

下一步,项目部将持续保持高效施工节奏,全力加快汉川电厂四期500千伏线路工程建设及葛夏线送电准备工作,确保按期保质完成各项送电任务,为区域电力安全稳定供应提供坚实支撑。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
