10月26日19时18分,由龙源工程实施PMC管理的秦皇岛2×350MW等容量替代热电联产项目现场传来捷报——7号机组锅炉吹管工作顺利完成!这一重大里程碑的实现,标志着机组建设已全面转入调试冲刺阶段,为项目按期投运、担当今冬明春热源保供重任奠定了坚实基础。

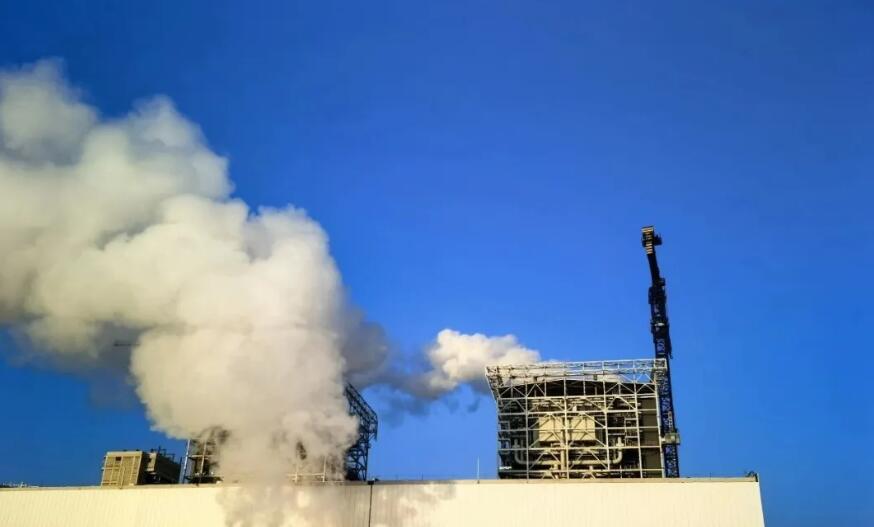

锅炉吹管是对机组动力系统的一次“深度清洗”。本次吹扫作业采用“稳压+降压”相结合的一段式吹管工艺,过程控制精准,组织高效有序。当最终连续两次验收的靶板上呈现出微少斑痕,且所有指标均优于标准要求时,现场所有辛勤的付出都化为了成功的喜悦。
10月22日21时40分,7号锅炉首次点火,拉开了此次“系统净化”攻坚战的序幕。10月23日7时28分,锅炉完成第一次试吹,至10月26日锅炉点火吹管顺利完成,期间项目团队与调试、施工单位并肩作战,科学组织、连续倒班,稳步推进各阶段吹管任务,共计完成108次有效吹扫,系统洁净度经严格验收,确认达到优良标准。
秦皇岛2×350MW等容量替代热电联产项目采用先进的超临界技术,并配备高效的环保设施。建成投运后,它将成为温暖千家万户的“城市温度计”,也是驱动企业运行的“工业动力源”。通过等容量替代关停区域内存量小机组,它将大幅削减污染物排放,用清洁高效的能源,为秦皇岛的绿色发展注入强劲动能。
炉火暂歇,征程未止。7号锅炉点火吹管的圆满成功,为项目团队注入了坚定信心。目前,全体建设者正以决战姿态,全力推进后续调试工作,确保工程优质高效建成,打造一个绿色、可靠、高效的能源新地标。
