全球首堆“玲龙一号”二回路水压试验圆满完成

日期:2025-10-23    来源:中国核电工程有限公司

国际电力网

2025
10/23
10:34
文章二维码

手机扫码看资讯

关键词: 核电站 核电项目 核电工程

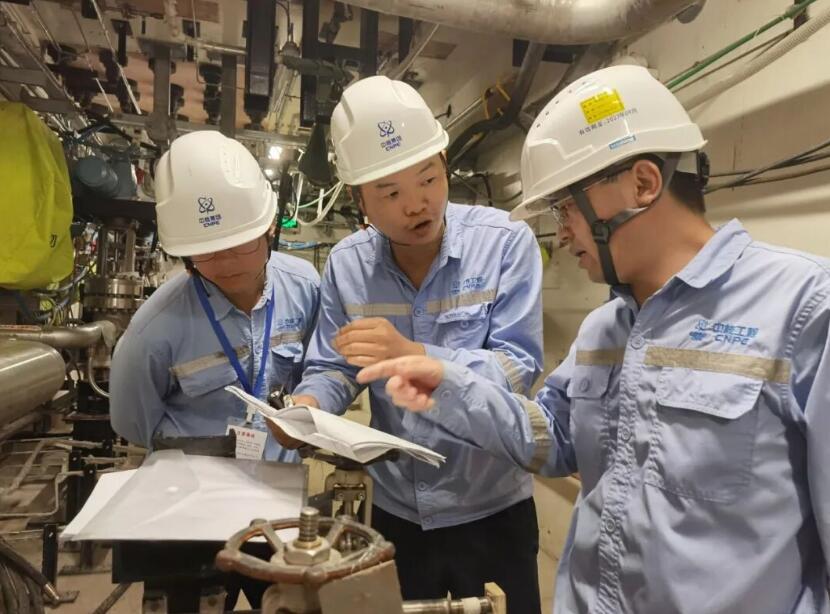

2025年10月22日9时30分,海南昌江多用途模块式小型堆科技示范工程(简称“玲龙一号”)再下一城——二回路管道水压试验一次性成功!在设计压力1.3倍的高强条件下,实现一次性合格、零渗漏、零异常,为机组进入调试冲刺阶段提供核心保障,标志着小堆机组热力系统安装质量与安全性能得到关键验证,向实现热试目标迈出关键一步。

此次试验由中国核电工程有限公司海南项目部牵头组织,联合业主、调试、监理、施工单位等组建专项团队,攻坚二回路水压试验。试验准备阶段,经过沙盘推演,召开专题会议充分讨论,攻克升压速率执行壁垒。试验期间,团队对二回路蒸汽发生器、汽轮机本体及连接管道等核心设备与管路进行了超设计压力的水压测试。基于一体化反应堆的特殊性,二回路压力试验由一次侧提供背压,避免二次侧升压阶段对OTSG产生波动影响。整个试验分为三个阶段,各阶段升压过程设置3-7个压力平台,试验压力按1.3倍设计压力,升降压速率要求高、执行存在一定挑战。各参建方大力协同、紧密配合,最终各项参数均满足设计要求,无任何渗漏、变形等异常情况,充分验证了二回路系统的结构完整性与密封可靠性。

二回路作为核电站“能量传递中枢”,承担着将核反应堆产生的热能转化为汽轮机动力的核心功能,其安全性直接关系到机组整体运行稳定。此次试压成功,不仅消除了二回路系统的潜在风险,更为后续汽轮机冲转、机组带负荷调试等关键节点创造了有利条件。

2025年是中核集团“追求卓越”年,也是“十四五”收官之年,海南项目将深化落实各项管理要求,稳扎稳打,加快推进二回路系统管道保温、仪表调试等后续工作,全力冲刺机组热试、装料及并网发电,持续做好全球首堆“玲龙一号”工程建设,树立小型堆建设标杆,助力集团“十四五”圆满收官,为“十五五”奠定坚实的创新基础,推动“双碳”目标实现注入新动能。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
