陆丰核电2号机组核岛FCD圆满完成

日期:2025-12-26    来源:陆丰核电  作者:谭远林

国际电力网

2025
12/26
19:31
文章二维码

手机扫码看资讯

关键词: 陆丰核电 核电项目 核电机组

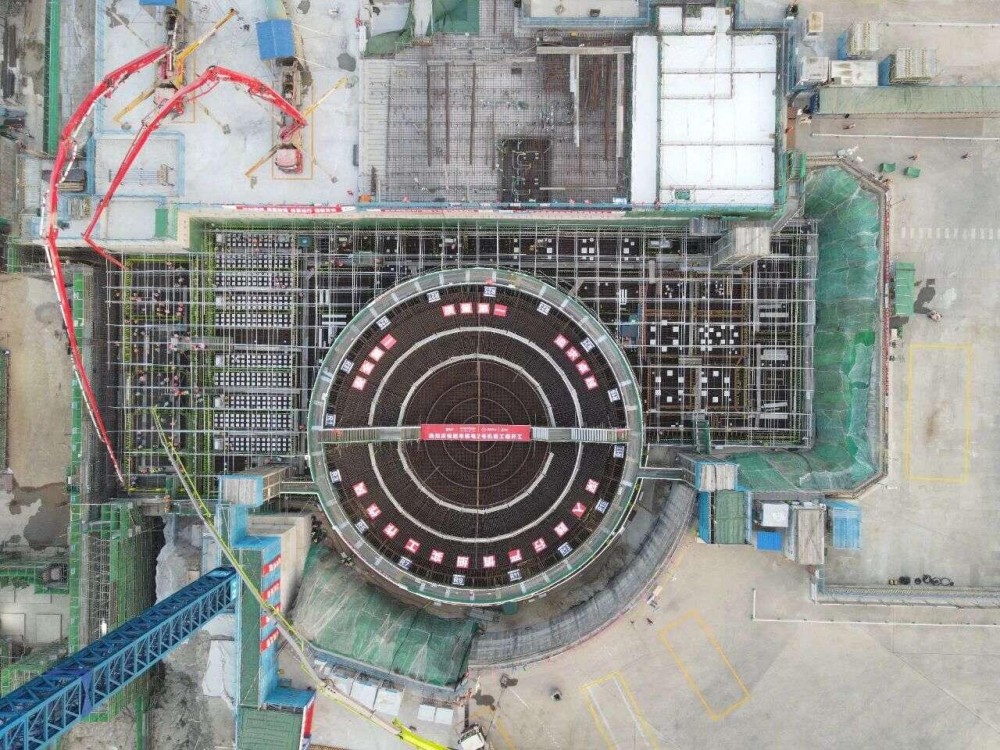

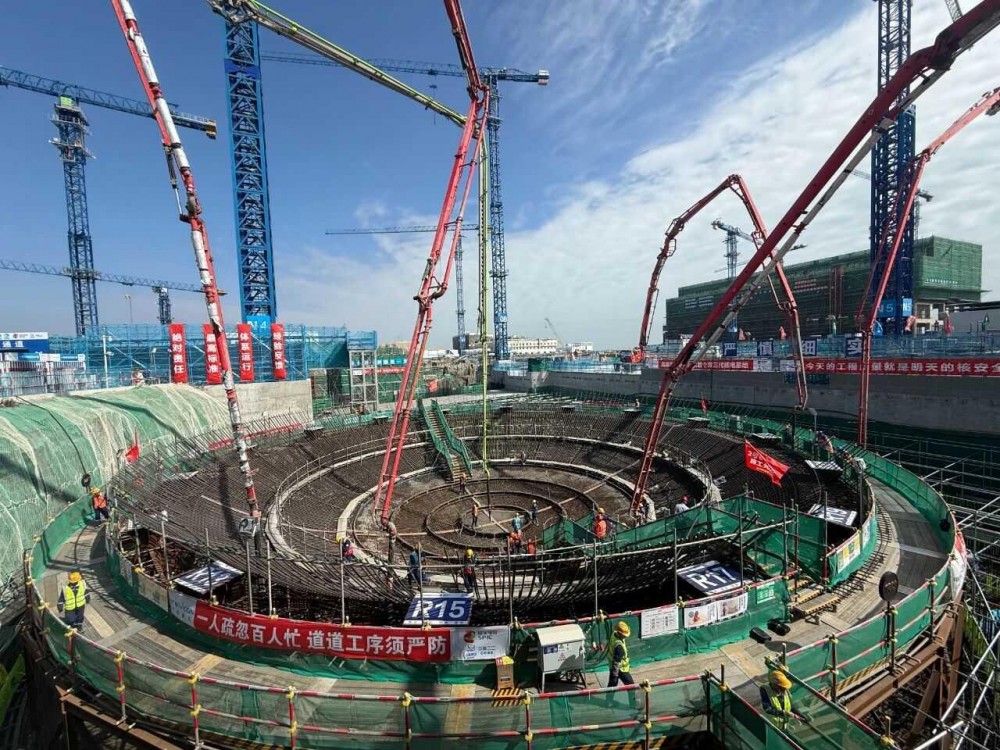

2025年12月25日00时46分,陆丰核电2号机组核岛底板第一罐混凝土浇筑(FCD)圆满完成,用时62小时50分钟。本次陆丰核电2号核岛FCD延续1号机组良好实践,将核岛底板、反应堆厂房外部基础A层、常规岛第一跨合并浇筑。基础整体长达89.131米,最宽处49.1米,实际浇筑混凝土总量6570立方米。

创新驱动,技术革新,安全质量管控迈新阶

为实现“一台更比一台好”的目标,陆丰核电项目坚持守正创新,持续开展施工优化。充分借鉴1号机组及前序CAP项目经验,陆丰核电项目2号机组工程管理大团队以提升安全质量水平为目标,精益求精,共实现30项技术创新、改进。借鉴40厂房提前回填“逆作法”的良好实践,陆丰核电2号核岛首次实现核岛底板周边全范围逆作法施工。

通过提前完成核岛底板周边回填,利用1轴、N轴、屏蔽墙外围、Q轴、H-1轴外侧回填混凝土和常规岛侧挡墙“胎膜”,全范围取消核岛底板侧模,避免模板拉杆与底板钢筋的干涉,提升钢筋绑扎质量,同时缓解外墙钢筋密集区振捣难度,从根源上杜绝因模板安装问题引发的浇筑质量隐患,保障混凝土成型质量。结合1号核岛FCD经验反馈,2号核岛插筋全范围落底,消除了插筋在浇筑阶段可能产生的偏位风险,确保插筋锚固长度及搭接长度符合规范要求。为保障底板施工安全,2号核岛提前谋划,优化梯笼及脚手架通道布置,减少脚手架搭设对浇筑过程的影响,保障浇筑效能和质量。

团队协同,精心谋划,确保工程“一次成功”

为确保本次FCD“一次成功”,中广核陆丰核电有限公司总经理部牵头,工程部实施,组织两大总包、监理单位、下游建安单位成立大团队,提前四个月策划,制定2号核岛FCD专项推进计划及核岛底板现场施工专项计划,为顺利实现2号核岛FCD提供组织保障。

一是提前制定FCD现场施工、各级监管部门释放点先决条件检查计划,按照计划,顺利完成各级监管部门迎检,按期完成检查问题整改,为FCD顺利开展提供强有力支撑。二是全面梳理FCD前相关工作,形成涵盖“人、机、料、法、环”全要素共25份检查表的FCD施工准备清单。三是充分总结1号机组及前序项目经验,精心策划,以技术创新为引领,梳理出30项优化提升措施,形成差异化清单,针对清单中提前回填等重要优化项在施工前组织开展了充分的方案论证和分析。四是对裂缝防治、质量验收等重点环节编制发布了专项管控方案。五是针对搅拌站混凝土供货,策划对搅拌站设备、人员进行全面检查,提前组织搅拌站备料。六是对混凝土运输路线进行优化,提前组织道路修整,确保FCD期间混凝土运输顺利开展,并最大范围减少对全场施工影响,确保FCD 期间全场施工正常开展。七是利用周会、日会机制,完善沟通协调渠道,全面跟踪施工技术文件、材料、机械、人员等先决条件准备情况,提前三个月组织召开双周会,前一个月组织日会每天跟踪施工及验收进展。八是针对浇筑过程,组织开展空车模拟演练、桌面推演,并开展多轮培训,强化参建各方人员对岗位职责及安全质量重点事项的理解和掌握。

党建引领,锚定“一高两创”,聚力高质量开工

陆丰公司工程部成立“陆丰核电1、2号机组核岛高质量开工及连续施工创优攻坚队”,总经理部分管领导亲自挂帅,以党建为引领,以“三个围绕”为核心,聚焦土建全流程业务管理及关键任务,团结带领各参建单位凝心聚力、众志成城,以高度协同的作战姿态,高质量完成核岛底板FCD系列攻坚任务,引领2号机组高质量开工,为2025年度1、2号机组关键里程碑节点目标圆满收官交出一份合格答卷。

陆丰核电2号机组核岛底板第一罐混凝土浇筑的顺利完成,标志着2号机组将全面进入主体施工阶段,实现2号机组高质量开工,为后续1、2号机组工程建设实现“一高两创”目标打下坚实基础。后续陆丰核电项目1、2号机组工程管理大团队将持续发力,总结施工经验,加强全流程把控,继续践行“严慎细实”工作作风,大力弘扬“陆核精神”,牢固树立“三个围绕”价值导向,确保核安全万无一失。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
