9月30日
中国能建西北城建参建的
大别山电厂三期2×1000兆瓦清洁煤电扩建项目
5号、6号冷却塔筒壁顺利实现双到顶
标志着该项目正式迈入安装阶段

该项目位于湖北省黄冈市麻城中馆驿镇,是湖北省“十四五”电力建设规划的重点项目,设计年发电量92亿千瓦时,建成后将提升华中地区电力供应能力,优化能源结构,降低煤耗与污染排放,实现地方经济与生态保护协同发展。

西北城建主要承建该项目C标段1座烟囱、两座冷却塔、1个循环水泵房的施工。两座自然通风冷却塔塔筒为双曲线型现浇钢筋混凝土薄壳结构,塔高175米,共111节,设48对人字柱。
冷却塔施工过程

2024年10月30日、11月2日

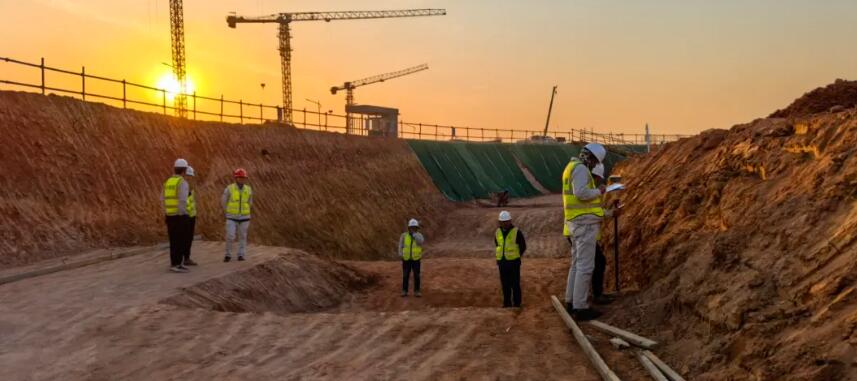

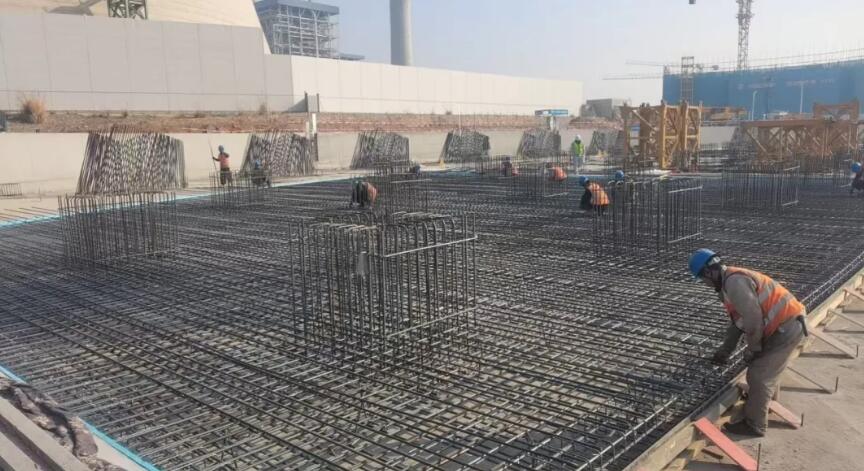

5、6号间冷塔环基相继开挖

2024年11月22日、12 月2日

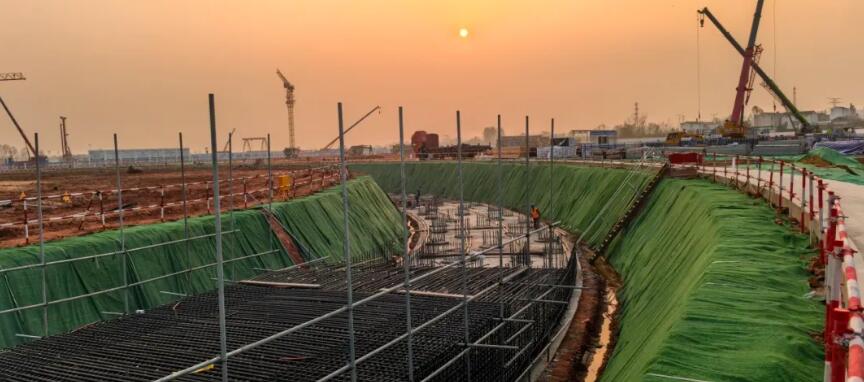

5、6号冷却塔环基首仓混凝土浇筑完成

2024年12月30日
5、6号冷却塔环基混凝土同时浇筑完成

2025年3月1日、18日
5、6号冷却塔支墩及板墙相继开始浇筑

2025年3月10日26日

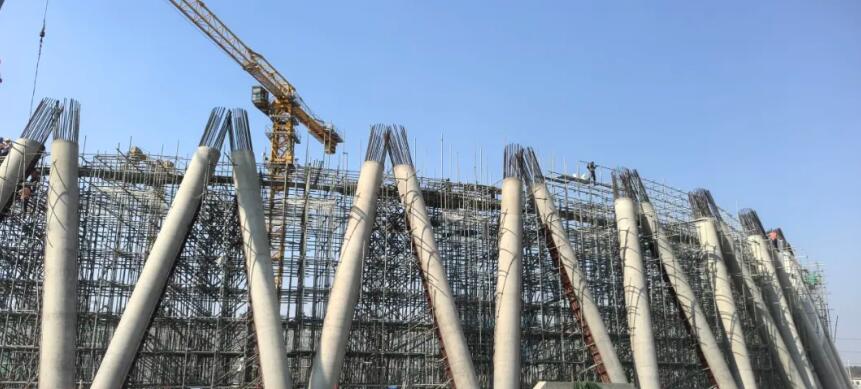

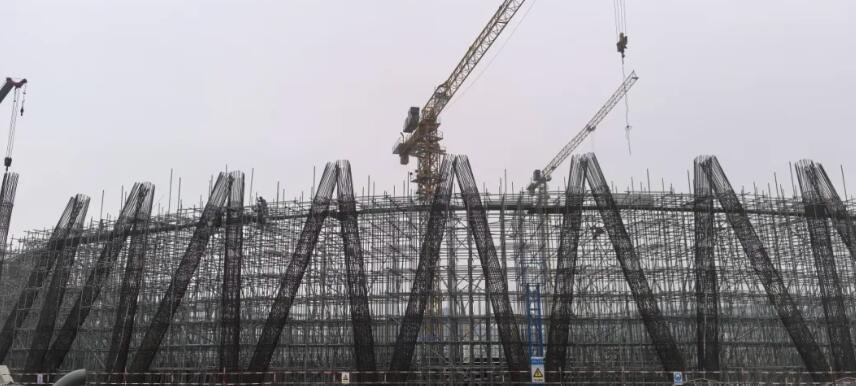

5、6号冷却塔X柱相继开始浇筑

2025年3月29日、4月16日
5、6号冷却塔X柱相继浇筑完成

2025年4月10日、26日
5、6号冷却塔环梁相继浇筑完成

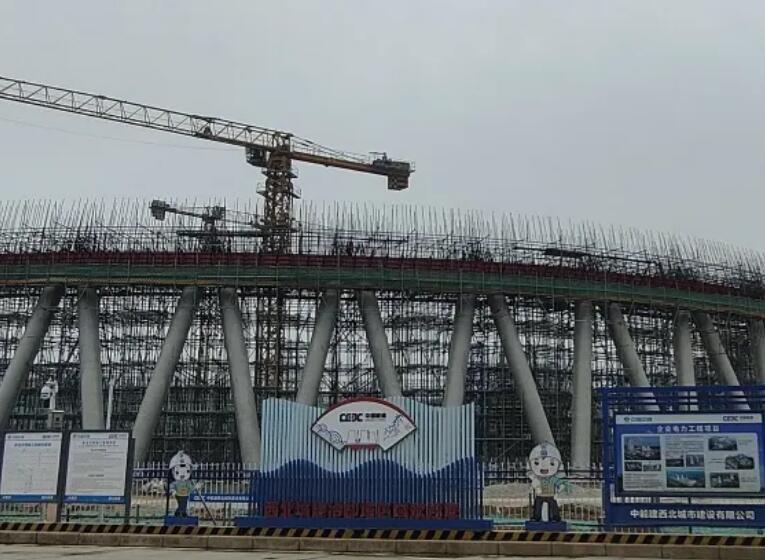

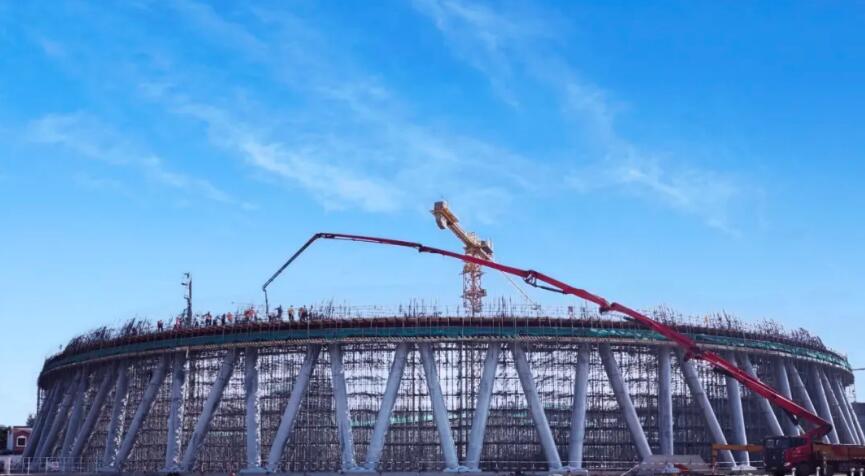

2025年9月30日,5号、6号冷却塔到顶

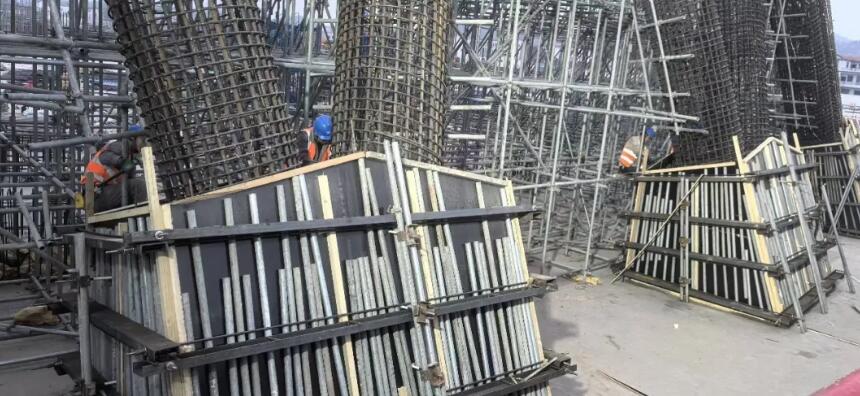

自开工建设以来,面对复杂地质条件、极端天气等挑战,项目部以安全规范化、质量标准化为抓手,在施工过程中严格执行设计规范,严格把控关键节点,顺利实现节点目标。项目施工应用“附着式三脚架翻模工艺”,通过三层模板与三脚架的协同作业,形成环形操作平台,实现每节精准浇筑。期间严格实行冷却塔筒壁施工 “双验收”、作业区域管理人员与作业人员“同进同出”制度,在日常巡检的基础上增加每日专检,加强高空作业防护。通过全程监测,保障筒壁混凝土强度、外观质量、筒壁半径控制等关键指标全部符合验收标准。

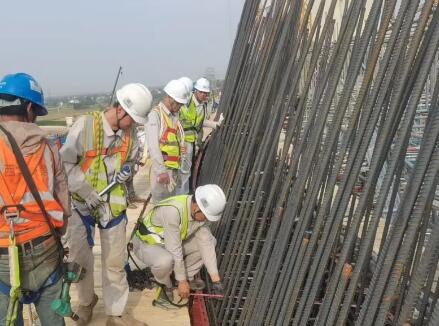

安全技术交底

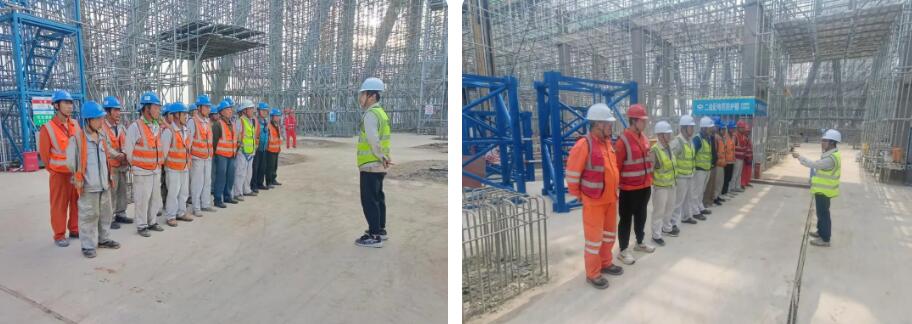

机械检查

举牌验收
项目建设系统围绕“十二个到位”安全生产要求,严格落实《烟囱及冷却塔生产组织十条禁令》、烟塔施工标准化“二十条”硬措施及项目安全策划,长效开展烟塔“壁垒攻坚战”行动、烟塔每日必查专项行动及“人人都是安全员、安全从我做起”主题活动,分解细化全员安全责任,严格执行筒壁专项施工方案、安管措施,加强重要工序旁站,强化过程隐患排查治理,常态化开展日常巡检、专项检查、季节性检查、领导带班检查等,及时排查消除安全生产隐患,确保筒壁施工期间实现安全施工零事故。

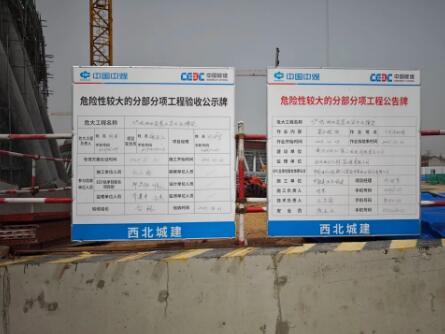

危大公示

临边防护

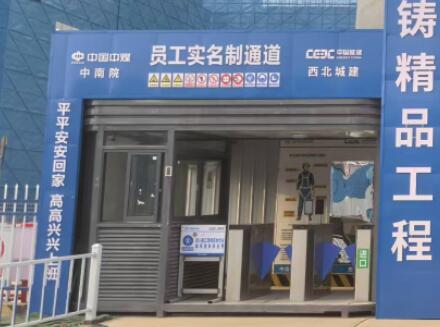

实名制通道

危大验收

项目全面推行安全管理的标准化、规范化、精细化,严格落实各项风险防控措施,实现了项目全过程“零事故、零伤害、零污染”的安全管理目标。多次荣获总包“安全文明施工先进集体”荣誉称号。

此次冷却塔筒壁双到顶结构的成功封顶,标志着工程正式迈入安装阶段,为后续关键工序奠定了坚实基础,也为项目高质量履约注入新动能。项目团队将以此次节点为新起点,持续弘扬拼搏奋进精神,全速推进项目整体里程碑目标达成。

中国能建西北城建
作为能源电力建设的“国家队”
作为中国能建烟塔联盟牵头单位
作为电力施工技术规范国家标准主编单位
具有较强的技术优势、品牌优势、团队优势
奋力打造专业标杆, 优质服务创造价值
勇当能源电力建设领跑者
为加快建设高质量发展“四新”能建贡献力量
切换行业

正在加载...
