荆州沙口220千伏变电站:水上建站书写鄂电铁军奋斗答卷

日期:2026-01-16    来源:湖北送变电  作者:赵婧舒

国际电力网

2026
01/16
20:34
文章二维码

手机扫码看资讯

关键词: 变电站工程 电力工程 电站项目

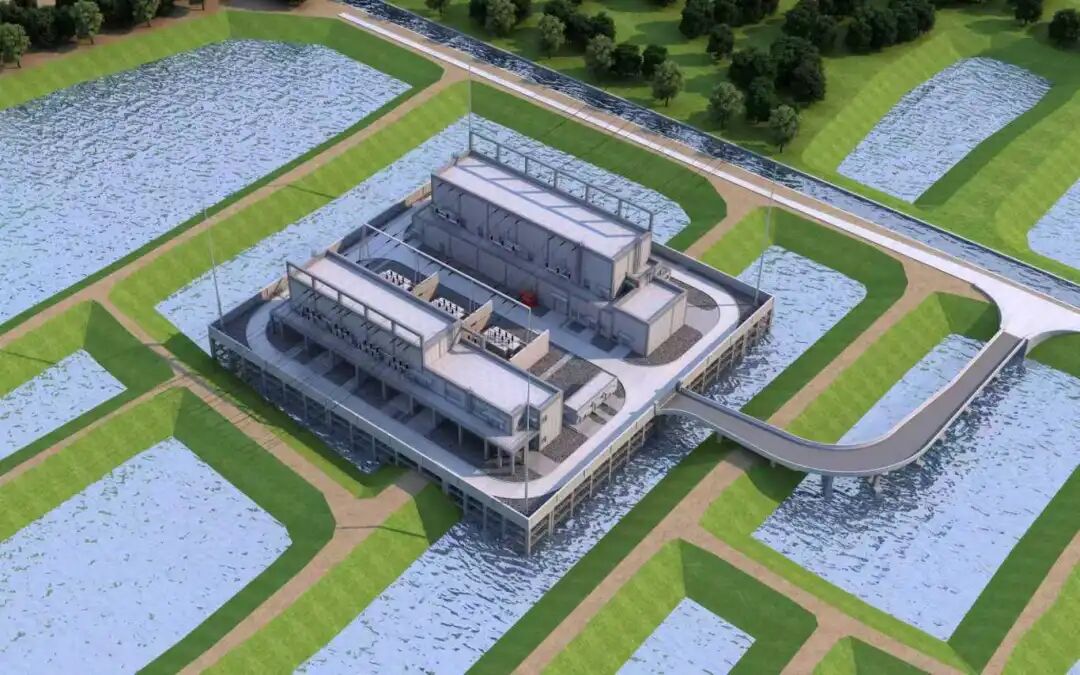

在洪湖市曹市镇武场村的水乡田野间,一座特殊的电力工程正在拔地而起——沙口220千伏变电站,作为国内220千伏电压等级首个水上施工半户内站,它不仅承载着优化洪湖电网结构、提升区域供电可靠性的重要使命,更凝聚着一支党员带头的攻坚团队的热血与担当。

水上攻坚:破解多重“前所未有”难题

走进沙口变施工现场,入口处的提示音立马响起。“您已进入施工现场,请戴好安全帽,注意安全。临水临边,请勿靠近,当心落水。”队长赵刚解释道:“这是我上班40年来遇到的第一个水上变电站,建成后将非常漂亮。”

对于参建这个水上变电站,还有一年退休的赵刚说起这个“新挑战”眼里全是自豪和期待,但同时,他也深知,这份沉甸甸的责任背后将是一系列超乎常规的施工挑战。站址原为大面积水塘、水沟,属于典型的水上作业场景,给施工带来了诸多“第一次”的考验。

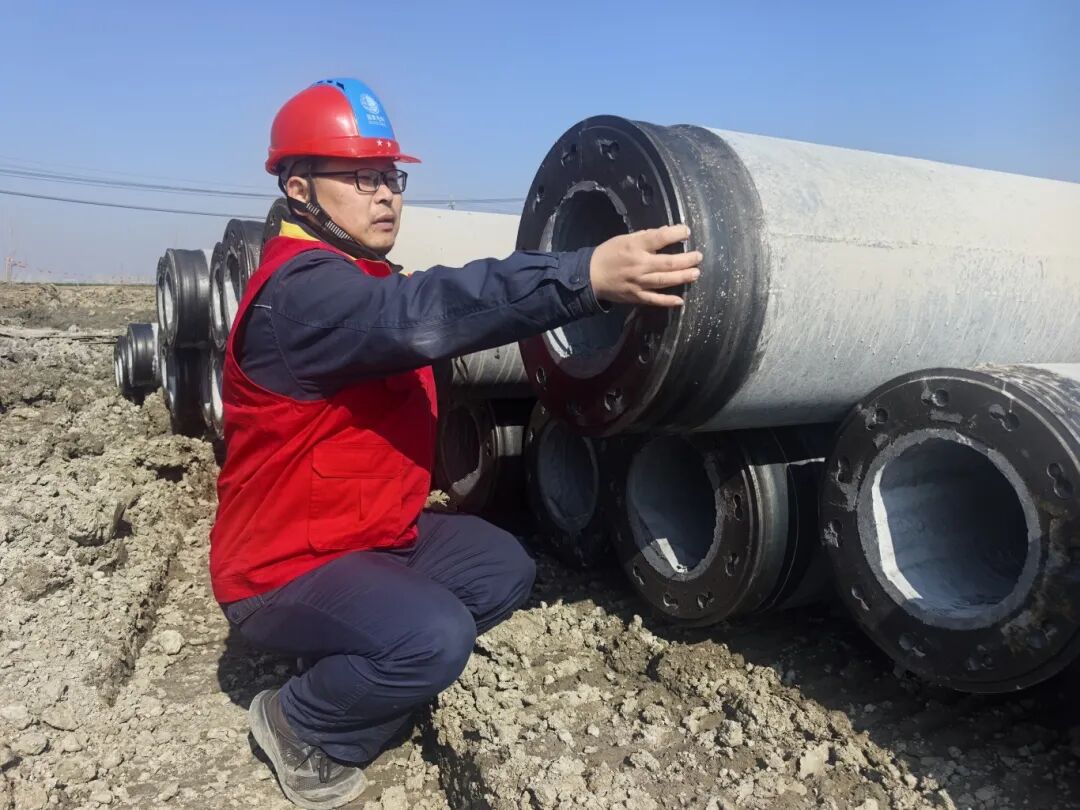

“最大的难题就是水上作业本身。”项目总工付小东介绍,站址淤泥深厚且面积广阔,前期排水、清淤工作难度极大,施工机械难以进场,直接拉长了作业周期。更特殊的是,该工程未采用常见的钢结构装配式施工,采用混凝土现浇结构设计,施工周期更长、成本更高、安全质量管理要求更高。作为涉及桥梁施工的电力工程,土建专业面临全新挑战。“不仅没做过类似工程,相关资质对接也需要摸索。”付小东坦言,架空工程需先完成架空平台建设,比常规变电站多一道关键工序;加之施工区域仅有一条村公路作为主要通道,作业面狭小、道路不畅,物资进场屡屡受阻,前期征地协调工作的延迟更让工期压力雪上加霜。

面对重重难关,沙口220千伏项目部的7名成员拧成一股绳,其中4名党员更是冲锋在前,以实际行动破解困局。

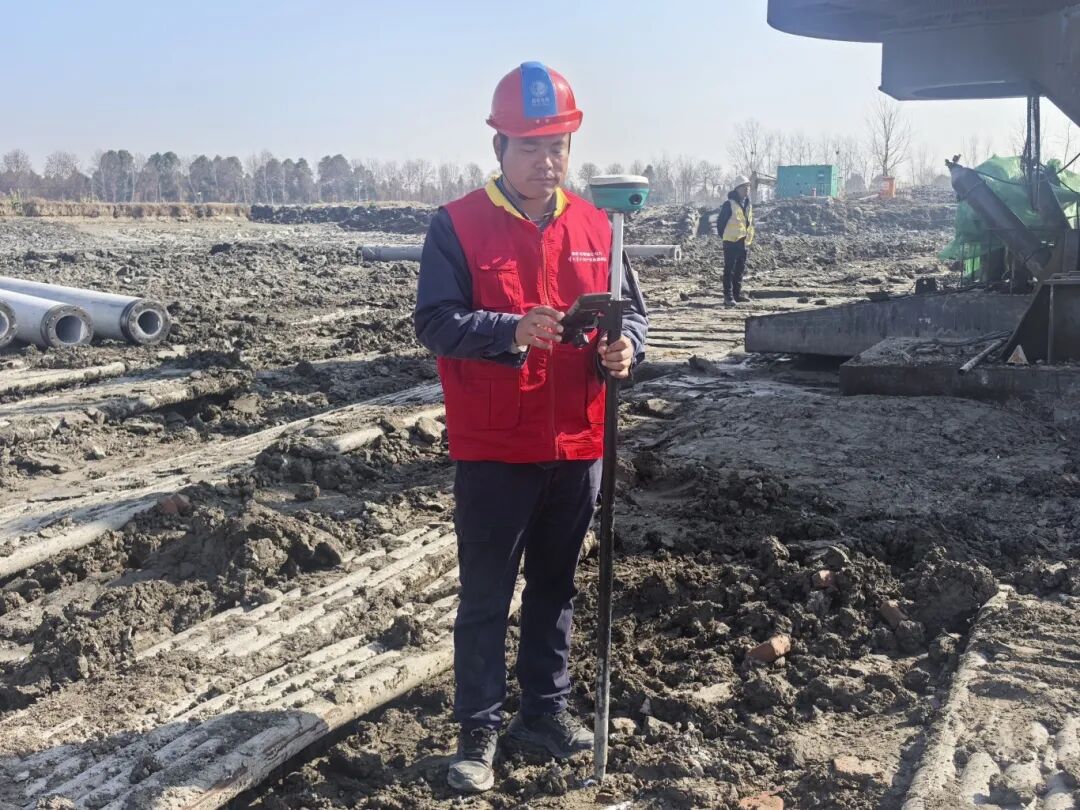

项目经理张小波总揽全局,带领团队从前期策划入手,制定了详尽的施工方案。针对水上作业的核心难点,团队从12月起启动不间断抽水作业,持续清理淤泥,为机械进场创造条件;在打桩施工中,项目总工付小东反复测算,科学安排打桩顺序,确保施工效率与工程质量兼顾;安全员刘波全程紧盯现场,提前规划安全文明施工细节,筑牢安全生产防线;作业负责人马以锋主动对接地方部门,全力推进协调工作,化解前期征地延误的影响;“党员就要冲在最前面。”

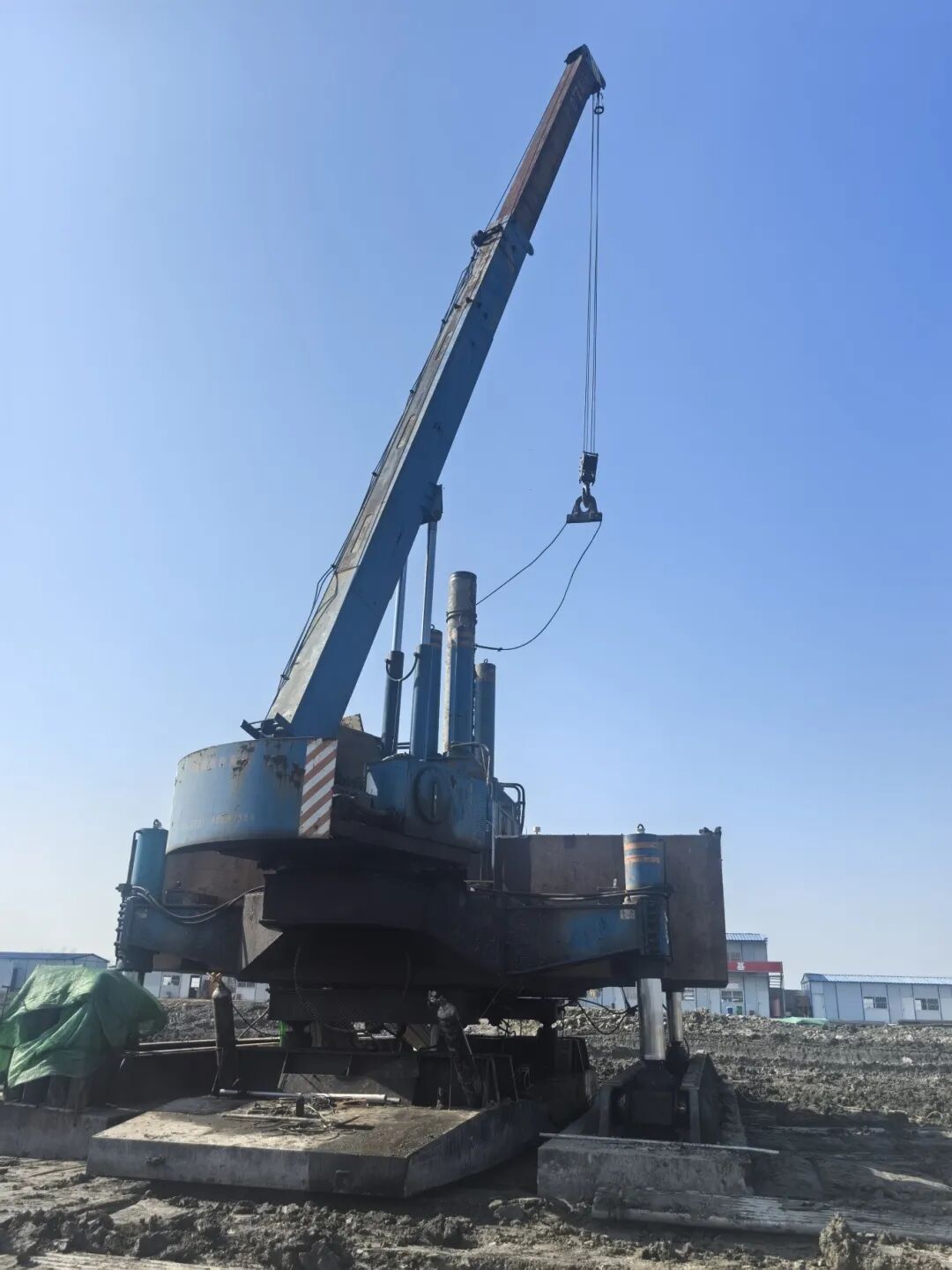

正是这份担当,让项目团队在困境中突围。截至1月15日,工程已完成300根管桩施工,占总工程量的32%,日均施工18-20根。按照规划,团队将在2月5日前(春节前)完成700根桩基施工,占总量的75%,同时实现第一层进站道路浇筑,为后续施工打下坚实基础。


奋进不止:向既定目标全力冲刺


当前,项目现场一派热火朝天的施工景象。“难是肯定的,但我们有信心啃下这块硬骨头。”张小波表示,项目部将以里程碑计划为推进目标,持续优化施工方案,克服物资运输、工序衔接等难题,以“钉钉子”精神推进工程建设。这座在水乡之上崛起的变电站,不仅是洪湖电网升级的重要支点,更是项目团队践行“电力为民”初心的生动实践。这支敢打敢拼、攻坚克难的建设团队,也将在水上建站的奋斗历程中,书写下属于电力人的精彩答卷。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
