河南许昌南500千伏输变电工程线路工程首段放线段施工圆满完成

日期:2025-10-10    来源:河南送变电建设有限公司

国际电力网

2025
10/10
11:12
文章二维码

手机扫码看资讯

关键词: 输变电工程 变电站 电力工程

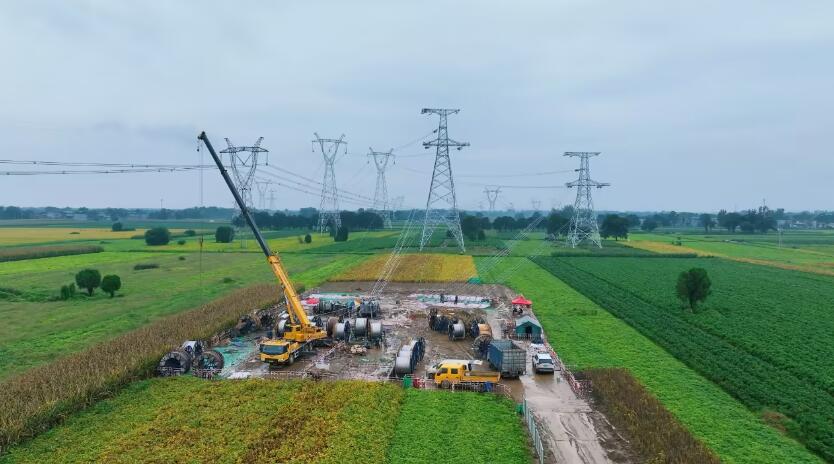

9月29日,在河南平顶山郏县的田野间,随着最后一相导线牵引到位,标志着输电二公司承建的许昌南500千伏输变电工程线路工程首段放线段施工圆满完成。这背后,是全体参建员工用汗水攻克了道道难关,为这条全长82公里、途经许昌市建安区、襄城县及平顶山市郏县的“电力线路”的顺利推进,奠定了坚实的基础。

此次首段放线涵盖N88-N96、S85-S93两个放线段,放线长度分别达3436米与3497米,停电跨越500kV香墨线,施工难度与安全风险双重叠加。该工程新建195基铁塔,自2025年2月正式开工以来,便始终在“攻坚克难”的主旋律中稳步推进。

破局“三关”:在风雨中开辟施工通路

工程刚启动,“进场关”是头等难题。由于线路途经多地,涉及工程协调、群众沟通等复杂问题,项目部全体人员主动扛起责任,联合县供电公司,开启了“白加黑”的攻坚模式。“为了敲定塔基、牵张场的进场路线,我们曾连续往返于乡镇政府、村委会等,白天耐心讲解工程意义,晚上梳理协调难点。”正是凭着这份“磨破嘴、跑断腿”的韧劲,团队最终逐一化解进场阻碍,为工程顺利推进扫清了障碍。

当施工进入六七月份,河南的酷暑又带来了“高温关”的考验。上午十点刚过,地表温度便飙升至40摄氏度,热浪裹着尘土扑面而来,站在田野间片刻便汗流浃背。为保障施工进度与人员安全,项目部推出“早晚干、避高温”作业模式:清晨五点,天刚蒙蒙亮,便已奔赴现场;中午十二点至下午四点,施工现场暂停作业,临时休息点里,藿香正气水、绿豆汤等防暑物资整齐摆放;下午五点后,大家又重新投入战斗,直到夜色渐浓才收工。

困难一波接一波。从今年八月开始,河南迎来连续降雨,“降雨关”接踵而至。雨水浸泡导致施工场地泥泞不堪。面对困境,项目部提前谋划,组织工人铺设钢板搭建临时通道。特别是放线过程中,雨下大了,雨衣根本挡不住,浑身都湿透了,但没人喊苦喊累,大家都想着及早完成工程建设任务。大家正是靠着这份“雨不停、工不歇”的干劲,成功将降雨对施工的影响降到最低,确保了工程进度。

精细管控:以匠心筑牢工程根基

工程推进过程中,项目部始终以“超前谋划、闭环管控”为核心,将精细化管理贯穿施工全周期。为确保施工高效启动,团队提前锚定现场条件与工期要求,反复论证编制施工方案,同时同步完成材料进场验收、设备调试等前置工作。

针对各项关键工序,项目部更是逐一排查风险点,制定专项防控方案,并实现技术交底全覆盖。在各项工序施工前,项目部会全方位进行交底,向现场工人详细讲解施工流程、安全注意事项及质量标准,确保每个人都清楚“干什么、怎么干、干到什么标准”。此外,项目部还安排专人紧盯现场安全监护与工序衔接,从基础浇筑到铁塔组立,再到导线展放,每一个环节都有专人负责,确保施工过程安全可控、质量过硬。

截至目前,工程基础浇制已全部完成,组塔完成近80%,架线施工已顺利完成第一、二放线段。这些成绩的取得,离不开项目部精细化的管理,更离不开每一位员工的辛勤付出。

新生力量:在磨砺中传承攻坚精神

在此次首段放线施工中,输电二公司的三名新员工申润祺、韩登科、陈奕成格外引人注目。他们刚走出校园,便来到施工一线,在职业生涯的起点见证了铁塔组立,导、地线展放的全过程。

“以前在学校里学的都是理论知识,到了现场才知道,原来一根导线从地面架到铁塔上需要这么多工序,需要这么多人配合,太震撼了。”韩登科感慨道。为了让新员工尽快成长,分公司安排他们到自有班组,与师傅们同吃同住同劳动。两个月来,汗水浸透工作服、两脚沾满泥土成了他们的“家常便饭”。顶着酷暑抢进度时,他们跟着师傅一起扛工具、抬塔材。

在师傅们的悉心指导下,三名新员工逐渐掌握了看图纸、塔材组装、放线流程等施工本领。申润祺说:“刚开始看图纸的时候,好多符号都不认识,师傅就一点点给我讲,教我识别铁塔材料,现在我已经能独立看图纸了。”陈奕成则对填写工作票印象深刻:“工作票上的每一个信息都很重要,不能有一点差错,师傅反复跟我说‘安全无小事’,让我养成了严谨细致的习惯。”

从初入职场时的青涩与胆怯,到如今面对困难时的从容与坚定,三名新员工在实践中不知不觉完成了从学生到电网人的角色转变。他们表示,看到师傅们在高温下坚守、在雨中奋战,自己深受感动,也更加坚定了在风雨中锤炼本领、在坚守中磨砺意志的决心,立志早日成长为能独当一面的合格送变电人,传承好这份攻坚克难的精神。

当前,许昌南500千伏输变电工程已进入铁塔组立与张力放线交叉作业的攻坚阶段,作业协同复杂、风险叠加等挑战接踵而至。但项目部全体人员丝毫没有松懈,他们以“攻坚克难、精益求精”的担当,直面挑战,始终坚守“严字当头、细处着手”的原则,严格对标节点计划。

接下来,项目部将继续以“安全生产”为底线,牢牢把好安全关,全力确保施工安全零事故、工程质量零缺陷。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
