9月28日16点48分,准大二期1号机组汽轮机扣盖圆满完成,较计划工期提前17天,向项目按期投产发电又迈出了关键一步。
汽轮机是火电厂的“心脏”,属于重型精密设备,其安装质量直接关系到机组投产后的安全稳定运行。汽轮机扣盖是本体设备安装中最复杂、最精密的核心环节。

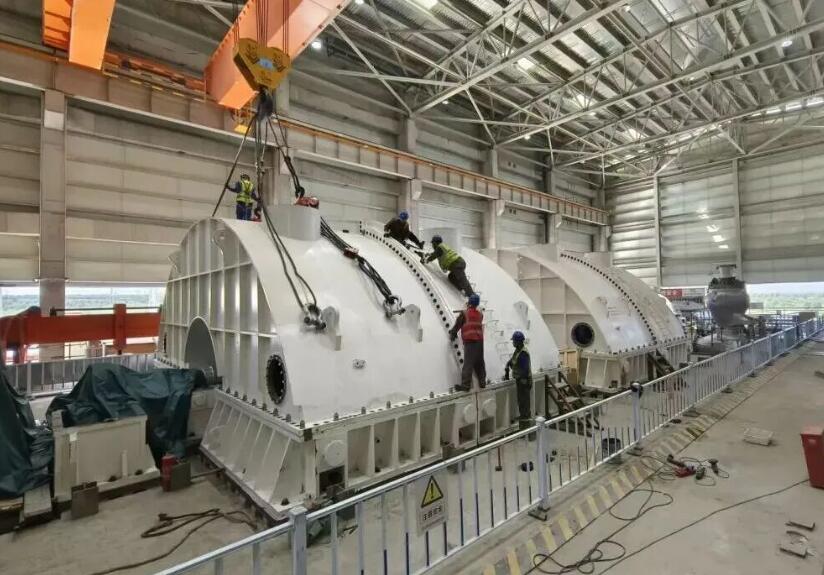

为确保本次扣盖高质量完成,准大第二热电公司认真策划,精心组织,提前邀请电力工程质量监督中心站专家组对1号机组汽轮机扣盖前的实体质量和安装资料进行全方位检查,并对专家组提出的专业建议逐一整改闭环。组织各参建单位围绕“保安全、抓质量、提效率”严格把控各环节,对扣盖方案逐项复审,对行车、专用吊具等关键设施进行专项检查,保证硬件、流程双可靠,同时进行管理级、作业级双重交底,确保“四措两案”入脑入心。扣盖期间,实行24小时轮班作业制,管理人员全程旁站监督。从施工人员规范着装、进出登记管理,到各部件的精细清理,全程以0.01mm级精度的要求进行汽封、隔板、转子、缸体的精密吊装。最终,重达66吨的低压外缸精准就位。
此次扣盖节点的顺利完成,标志着汽轮机本体设备安装取得阶段性成果,为后续汽轮机润滑油冲洗、蒸汽吹管等工作的有序开展奠定了坚实基础。
