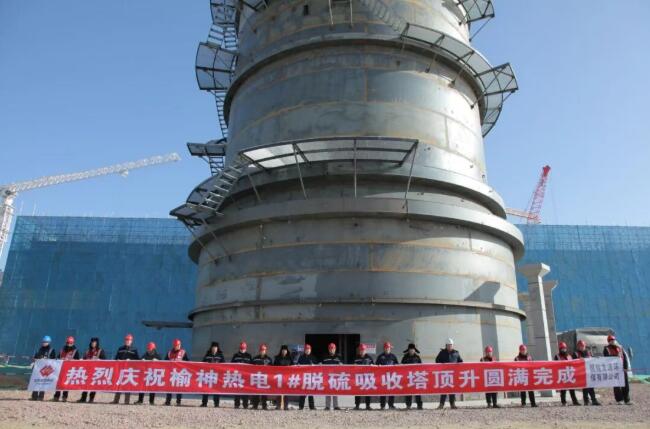

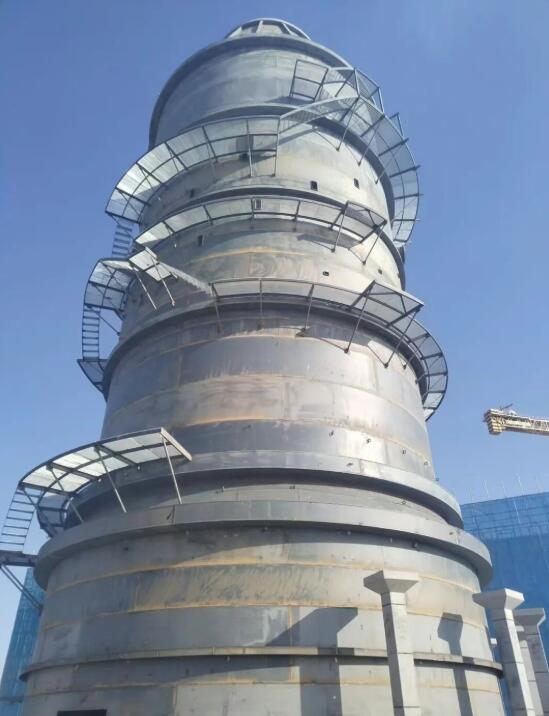

1月28日,国家能源集团榆神清水热电项目建设现场,随着最后一块吸收塔侧板精准顶升就位、焊接完毕,1号脱硫吸收塔顶升安装任务圆满完成,较原一级网络计划(2026年4月21日)整整提前84天达成节点目标,以实干实绩打响了2026年项目建设的“开门红”,为农历新春佳节献上了一份厚重的攻坚大礼!

2025年9月10日基础施工正式启动,10月8日开始吸收塔底板焊接及顶升工作。为确保工程顺利推进,榆神热电分公司管理人员以及国能龙源环保榆神热电项目部提前策划、科学组织,成立专项攻坚小组,精准调配人力、物力、财力资源,提前落实材料供应、设备进场、图纸会审等关键环节,建立“日调度、周总结、月复盘”的高效联动机制,确保各工序无缝衔接、高效推进。施工一线,建设者们顶风沙、战严寒,日夜坚守岗位,加班加点推进吸收塔焊接工作,面对现场风大天冷特点,逐项制定专项冬季施工方案,确保焊接质量可靠,克服一系列难题,用汗水与坚守诠释了责任与担当。

历经三个多月的日夜奋战,1号脱硫吸收塔顺利顶升到顶,为后续吸收塔防腐以及与烟囱交叉作业规避赢得了宝贵时间,极大提振了全体参建人员的信心与斗志,助力项目如期建成投运。
