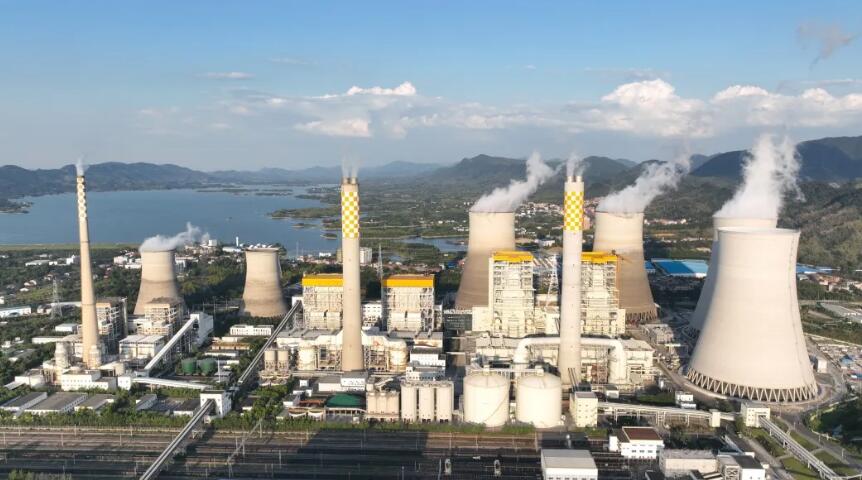

华润电力蒲圻三期项目6号机组
9月27日21时07分
首次并网一次成功
2025年9月27日21时07分,华润电力蒲圻三期项目6号机组首次并网一次成功,机组各项技术参数稳定达标。这一成果标志着6号机组正式进入带负荷调试阶段,为项目全面投产发电迈出关键一步。
作为华润电力在华中地区装机规模最大的火电项目,华润电力蒲圻三期项目总投资73.93亿元,占地765亩,建设两台国际领先的超超临界二次再热百万机组,供电煤耗较传统一次再热机组低20克/千瓦时,年均可减少二氧化碳排放近22万吨。
项目投产后将显著提升电网调节能力,促进鄂东南新能源消纳,为长江经济带提供稳定基荷电源。
为保障6号机组并网一次成功,项目团队以“赤焰磐心”党建品牌为引领,提前谋划、主动作为,牵头联合施工、监理及调试单位组建专项攻坚小组,对6号机组电气设备开展全方位联合检查。团队成员重点对发变组电流、电压等主要二次回路、保护定值进行细致核查,同时提前完成励磁变临时起励电源的引接和调试工作。
在汽轮机顺利冲转定速至3000转后,团队立即启动并网前试验攻坚模式,先后高效完成发电机短路试验、发变组短路试验、发电机空载试验等关键试验。最终,在不到24小时的时间内,团队圆满完成全部5项电气试验,以精准有力的专业行动,为6号机组并网一次成功奠定了坚实的技术基础。
目前,湖北公司正科学有序推进6号机组并网后的调试工作,力争高标准完成168小时满负荷试运行,确保早日达成双机投运目标,为华中区域能源安全与经济社会高质量发展注入强劲动能。
