8月31日上午11时,由中国安能二局厦门分公司承建的国网新源河南洛宁抽水蓄能电站项目迎来关键里程碑——经过全体工作人员将近27个小时的连续奋战,500kV倒送电顺利完成,为首台机组启动与并网发电奠定了坚实基础。

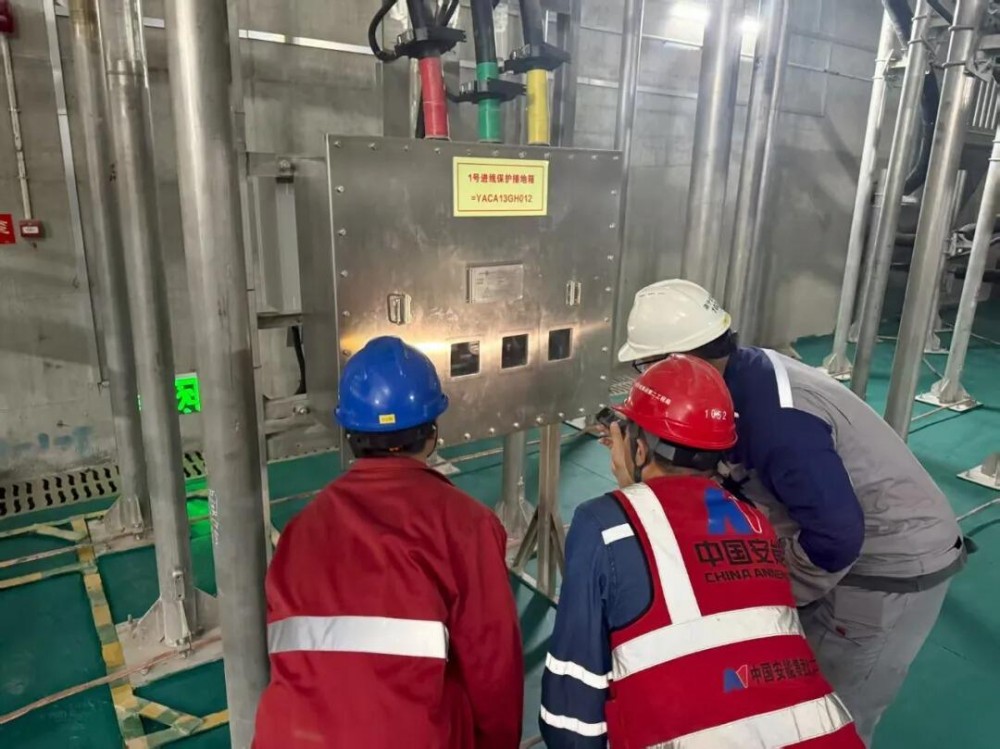

▲送电前检查
倒送电是电站并网前的“全面体检”,需将电网电能反向输送至电站,对各系统性能进行整体检验。本次受电范围涵盖核心设备与多套系统,包括1回500kV出线、地面GIS、地下GIS一单元、1号主变压器、1号发电机电压回路设备,以及保护、测量、监控等辅助系统。试验期间,电站GIS、高压电缆、1号主变成功经受五次冲击合闸考验,所有技术指标均精准符合设计规范及国家电网要求。

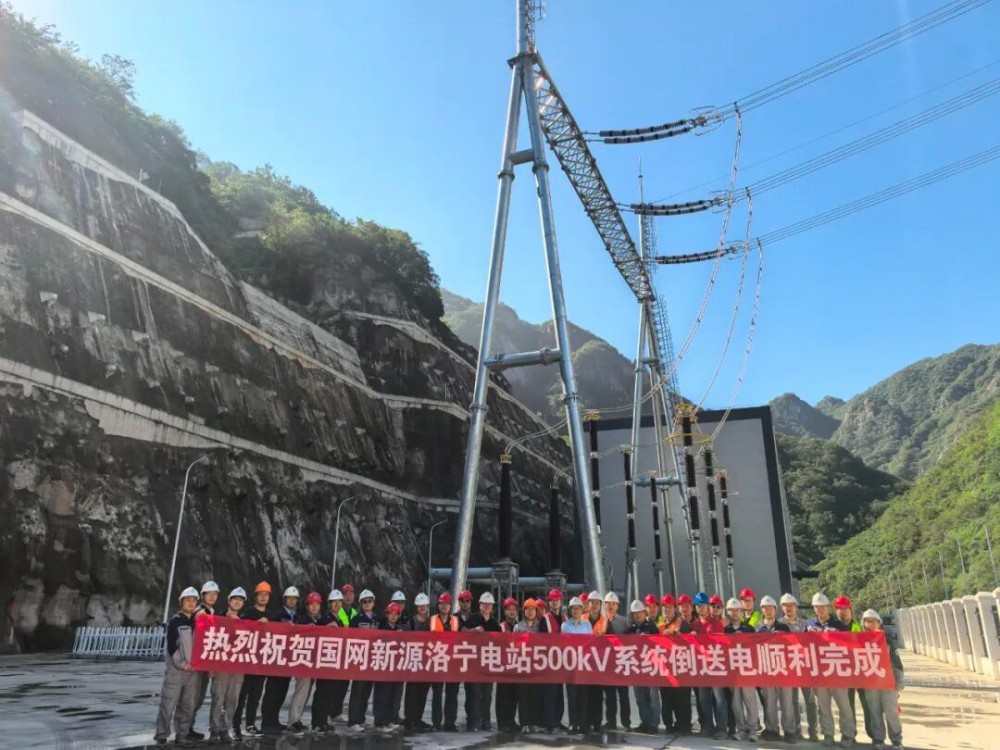

▲集体合影
8月30日8时,现场总指挥下达指令后,倒送电工作正式启动。各参建单位严格按照受电试验方案,分工协作、各司其职。操作员依据操作票精准执行每一步程序,技术人员同步开展检查记录;送电前,项目部多次组织安全技术交底,落实隔离防护措施,并邀请各系统设备厂家技术人员驻场全程保障。随着各段依次受电正常,所有仪表显示、信号指示均准确无误,倒送电任务最终圆满达成。下一步,项目部全体人员将以强烈的使命感、责任感、紧迫感,紧盯时间节点,加快推进力度,压紧压实各方责任,严把项目建设安全关、质量关、进度关,全力推动项目高标准建设、高效率推进、高质量完成,向着首台机组投产发电的目标全力冲刺。
