提前15天!宝塔山±800千伏换流站工程阀厅钢结构吊装顺利完成

日期:2025-08-05    来源:中国电建

国际电力网

2025
08/05
13:39
文章二维码

手机扫码看资讯

关键词: 千伏换流站 电气设备 特高压直流输

经过40天的不懈努力,宝塔山±800千伏换流站极1高端阀厅钢结构主体工程提前15天顺利完成吊装,为后续电气设备安装赢得了宝贵时间,创造了有利的施工条件。

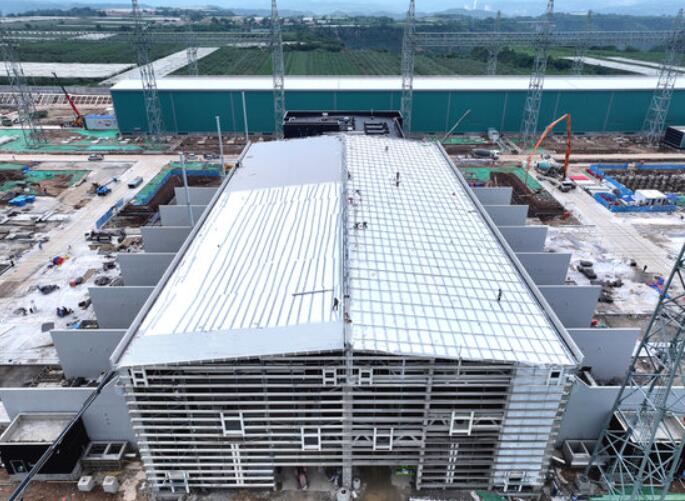

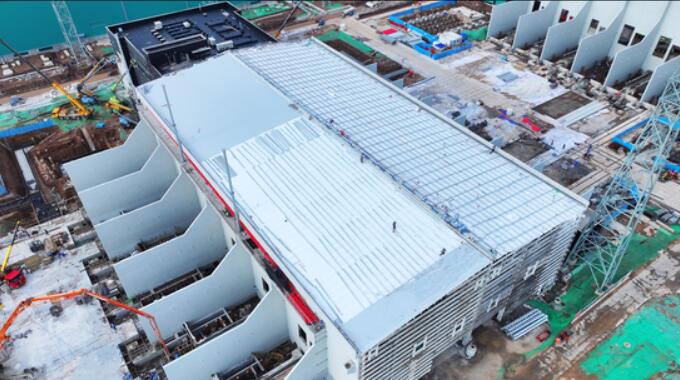

本次主要对双极低端阀厅和极1高端阀厅钢结构进行吊装作业,双极低端阀厅屋架采用钢结构人字型屋架,最大跨度为 23.1米,极1高端阀厅结构主体为混凝土框架剪力墙结构和钢结构,阀厅屋架采用梯型钢结构屋架,最大跨度为35米。在施工过程中,由于屋架吊装作业危险系数大、技术难点高,项目部多次召开研讨会议,反复优化施工方案,采取最优的“模块化”多支点吊装法。施工期间,为确保屋架的焊接质量,保证人员安全,工程屋架采用在地面焊接、组装成整体,待现场探伤试验合格后将屋架整体吊装,避免空中焊接,有效确保了吊装的安全和质量。

宝塔山±800千伏换流站是陕北~安徽±800千伏特高压直流输电工程的起点。该输电工程是落实国家能源安全战略、构建新型能源体系的关键工程,是安徽省第一条全额消纳的高比例可再生能源特高压直流输电通道,也是全球首个完全采用“±800kV/8GW特高压直流工程标准化设计”的工程。工程建成投运后,将接入配套风电、光伏等新能源1100万千瓦,支撑性煤电400万千瓦,每年输送电量超360亿千瓦时,可提高电力余缺互济、时空互补、多能互换能力。对于落实国家“西电东送”战略部署,助力提升能源电力大范围优化配置、实现“双碳”目标,落实国家能源安全新战略、满足陕北地区大型综合能源基地电力送出需要、促进陕皖两省经济社会高质量发展具有重大意义。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
