6月21日,北海公司二期扩建项目4号机组发电机定子吊装就位,顺利完成项目里程碑节点。
此次吊装定子净重390吨,全长11.64米,属超高、超宽、超重设备。为确保吊装工作安全顺利进行,北海公司联合外部专家、参建单位多次召开技术研讨分析会,从设备出厂运输、到港卸船、转场倒运、清场筹划、行车并车以及吊装工序优化安排等所有环节进行了反复论证和推演,对安全措施、技术措施进行严格审查,深入排查风险隐患,并多次组织全体作业人员进行安全技术交底,强调定子吊装工序及安全注意事项。

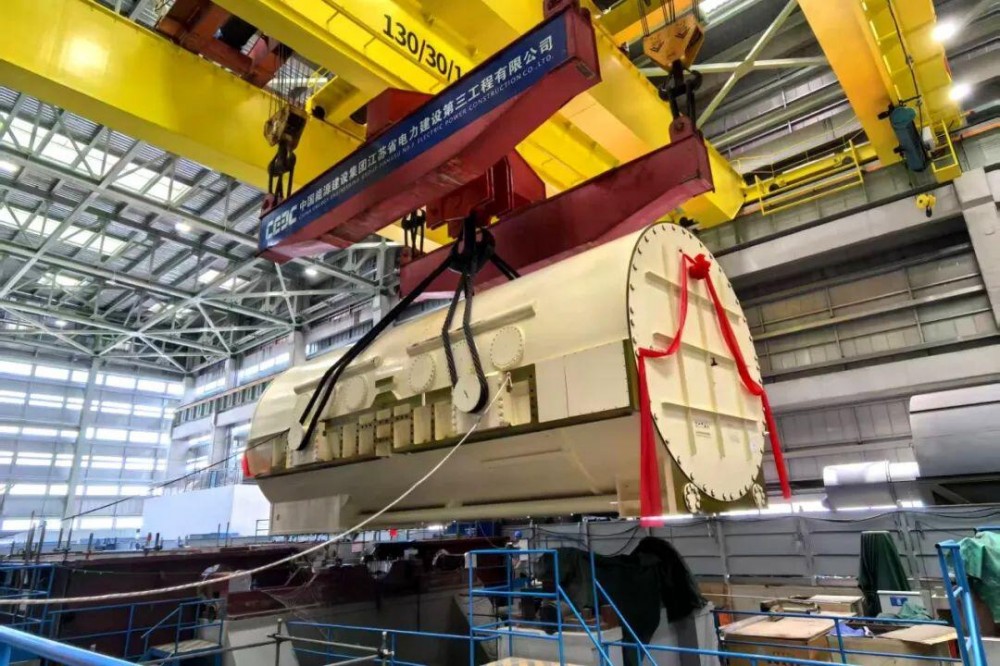

吊装过程中,发电机定子按照规划路径被送至主厂房预定高度,缓慢平移至台板,顺利放置在发电机基座中心线。整个过程平稳有序,现场指挥有力、操作精准、安全有序,各专业分工明确、密切配合,技术人员、安全监督人员全程监护,作业人员严格执行吊装方案和安全技术措施,为后续汽轮发电机组安装打下了坚实基础。
