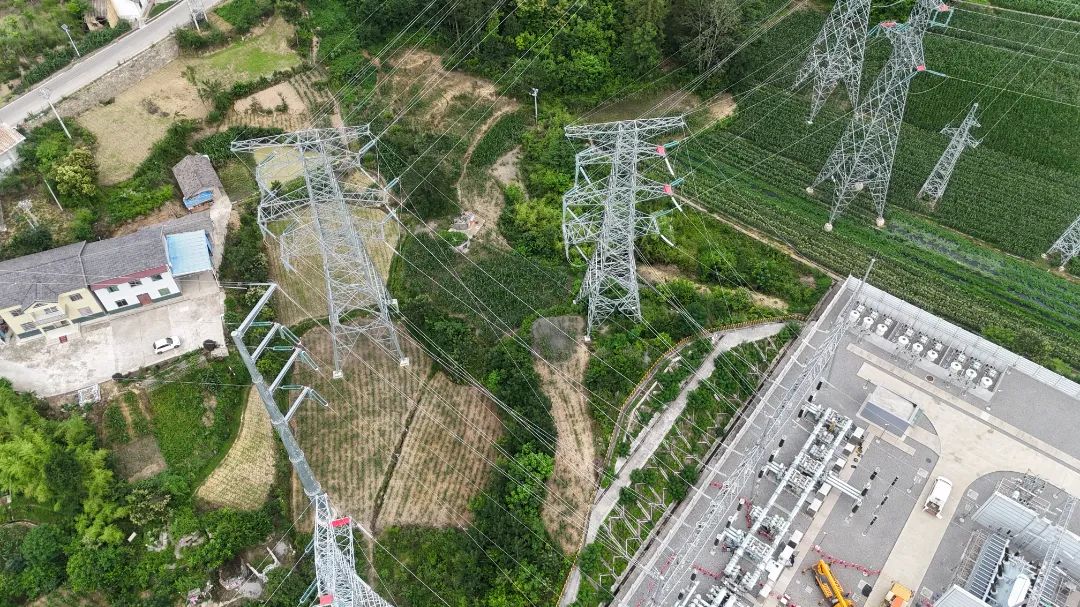

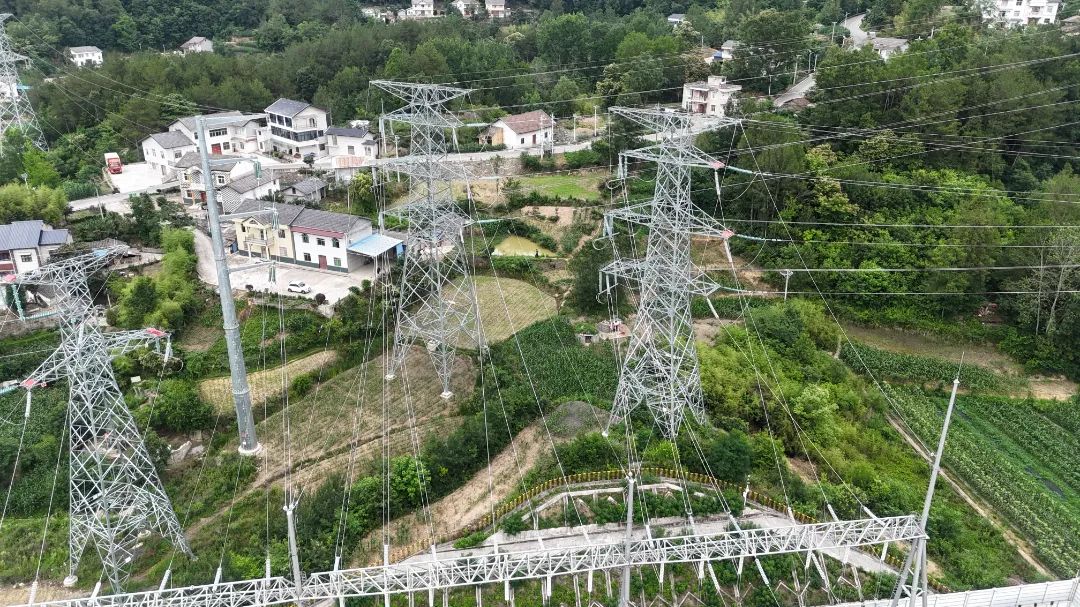

6月16日7时49分,随着各项任务圆满完成,宜昌郑万联络线下堡坪牵引站220千伏线路工程(昭君-下堡坪牵引站220千伏线路)顺利投产送电。

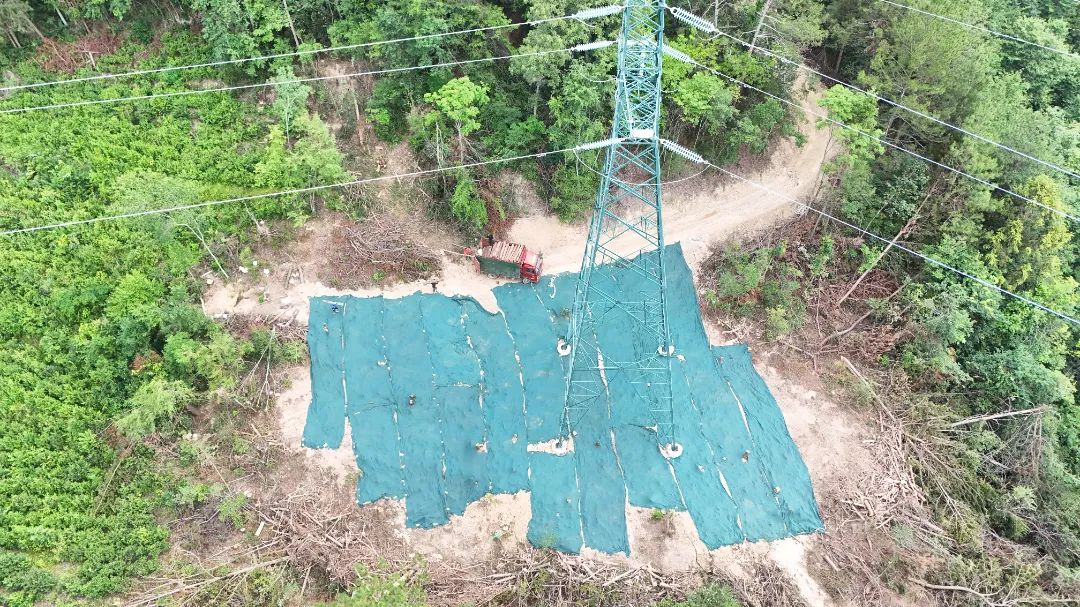

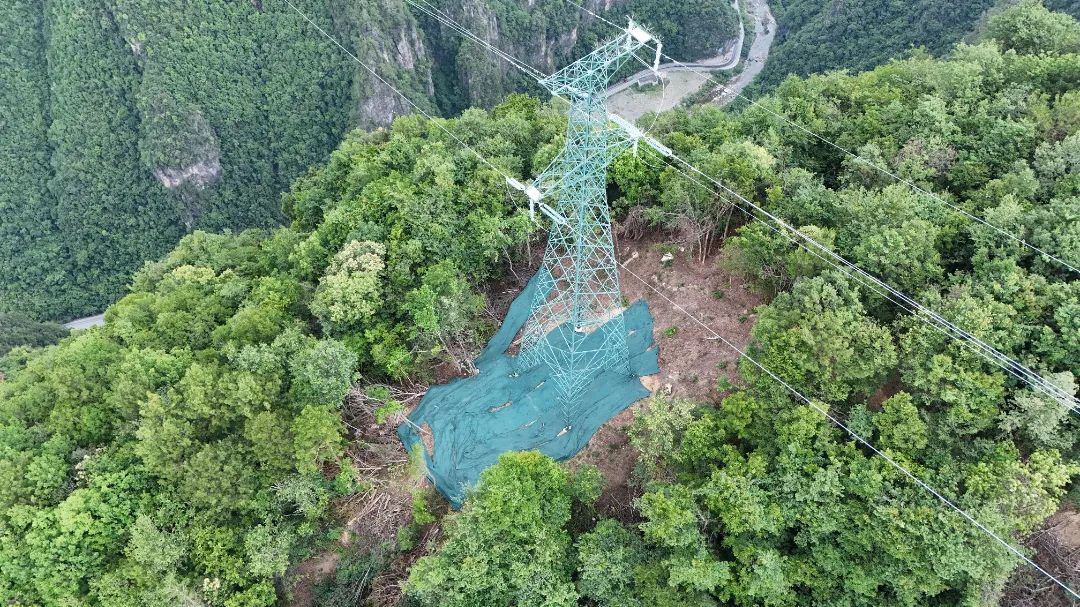

该工程新建杆塔基础97基,线路总长36.304公里,先后钻越±800千伏电力线2次,跨越220千伏电力线2次、35千伏电力线4次、10千伏电力线37次,并成功跨越高速公路(隧道上方)1次、国道1次、省道2次。工程途经湖北省宜昌市夷陵区、兴山县的复杂山区,面临严峻的自然环境挑战——线路穿越地质断层破碎带,围岩稳定性差,全线人工挖孔桩基础施工难度大,最大开挖深度达15.8米。同时,山区地形起伏剧烈,高落差架线及陡坡临边作业技术要求极高。此外,深山峡谷区域便道修建受限,设备及建材运输效率低下,青苗补偿、土地征迁等协调工作复杂,生态环境保护压力大。
面对重重困难,项目部迎难而上,积极与各级政府沟通协调,召开专题推进会,打通跨部门协作通道,为工程顺利推进提供制度保障。在施工技术上,项目部联合华输有限公司采用悬索式带电跨越技术,成功攻克带电跨越施工难题,保障了沿线矿产开采、茶叶加工等支柱产业的正常供电。同时,项目部深入践行“两型三新”输电线路建设理念,创新应用绿色哑光杆塔、智能内拉线监测系统等环保技术,最大限度降低对三峡风景名胜区生态环境的影响,实现了工程建设与生态保护的和谐统一。
此次工程的顺利投运,不仅为郑万铁路提供了可靠的电力保障,也为后续复杂山区输电线路建设积累了宝贵经验。在后续工作中,项目部将继续秉持绿色、智能、高效的施工理念,全力推进旧县—下堡坪线路建设,确保工程按期优质完成,为电网高质量发展贡献力量。
