淮北聚能发电二期项目2号机组1号高加吊装就位

日期:2025-06-10    来源:淮北国安电厂  作者:张洁 许勇翔

国际电力网

2025
06/10
15:16
文章二维码

手机扫码看资讯

关键词: 淮北聚能 高压加热器 发电项目

6月7日,公司承建的淮北聚能发电二期项目2号机组1号高压加热器吊装就位。

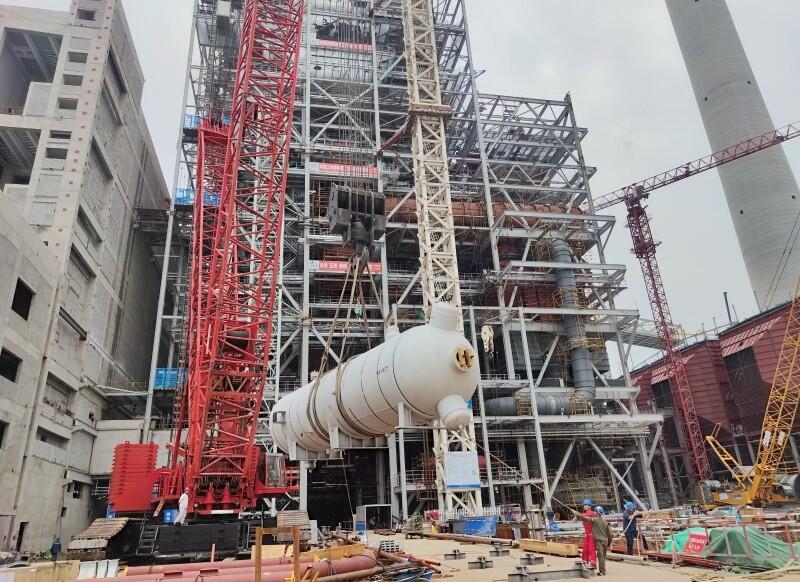

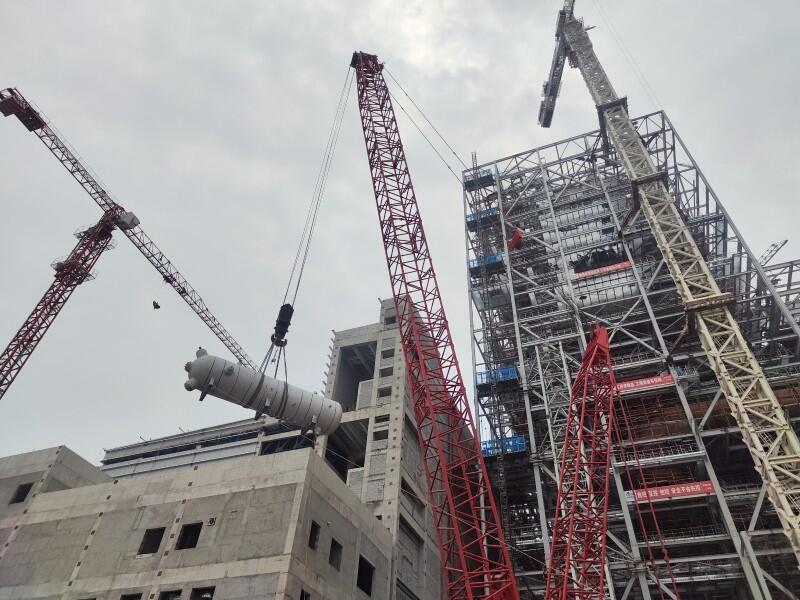

1号高加布置在主厂房26米层BC排13-15轴,重123吨,吊装尺寸10260×2100×2950毫米,吊装过程采用M18000履带吊,从锅炉扩建端吊装至主厂房26米布置的滑道上拖拽至就位。

为安全、高效完成此次吊装工作,项目团队精心组织策划,制定安全技术措施,进行详细的安全技术交底,提前对机械和工器具进行安全检查,对现场吊装条件进行确认。吊装过程中,各部门密切配合,起重指挥人员精准指挥,吊车操作人员熟练操作,确保了设备平稳起吊、转向和就位。

至此,该工程4台高压加热器全部吊装就位,为项目后续的安装工作筑牢了坚实基础。
