5月23日,湖北省孝感市首个核准的抽水蓄能电站——湖北大悟抽水蓄能电站半地下厂房竖井顺利贯通,成功打通电站发电系统核心通道,为机组安装调试奠定基础。

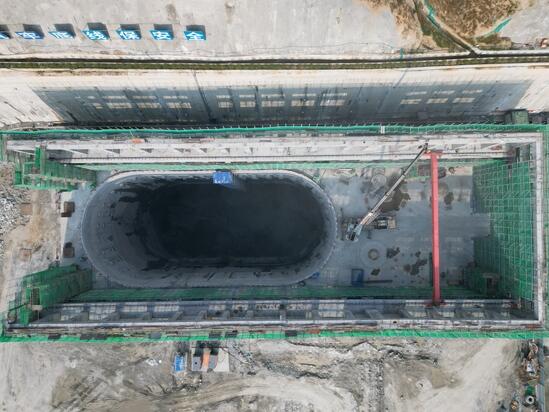

该竖井开挖尺寸长52米、宽24米、深69.4米,具有超深、大断面、地质复杂等特点,存在立体交叉作业风险高、支护难度大等建设困难。项目团队创新采用“反井钻机导孔+双溜渣井”立体掘进技术与分层光面爆破工艺,完成了从EL115高程至EL59高程开挖。施工过程中,运用“锚杆束+预应力锚索+混凝土衬砌及湿喷”复合支护体系,实现开挖支护同步作业。通过分区施工、班前交底、专项巡查等措施,实现安全生产“零事故”,并高效调配资源保障关键线路推进。
该电站是国家能源局《抽水蓄能中长期发展规划(2021-2035)》“十四五”重点实施项目之一,是湖北省省级重点项目,也是孝感市首个核准的抽水蓄能电站项目,项目枢纽工程主要由上水库、下水库、地下输水系统、半地下厂房、地面开关站等组成,总装机容量30万千瓦,设计年发电量为2.78亿千瓦时,计划2026年投产发电。
项目建成后,对保障湖北省电网安全稳定运行,推动实现“双碳”目标和经济社会可持续发展具有重要作用,预计每年可减少新能源弃电量3.28亿千瓦时。
