广东梅蓄电站二期项目首台机组抽水调相工况首次并网成功

日期:2025-05-27    来源:中国电建水电八局  作者:胡超群

国际电力网

2025
05/27
11:07
文章二维码

手机扫码看资讯

关键词: 梅蓄电站 抽水蓄能 水力发电

5月25日,由工程局承建的广东梅蓄电站二期项目首台(5号)机组抽水调相工况首次并网成功,向正式投产发电迈出重要一步。

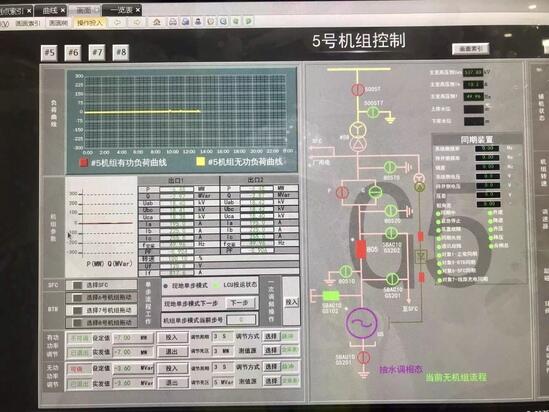

抽水蓄能机组具备多种运行工况,其中调相工况首次并网试验是机组调试阶段的关键环节之一。通过科学合理的试验流程和严格的安全保障措施,可以有效验证机组的并网性能,为机组的安全稳定运行奠定坚实基础。5号机组于5月25日13:31分完成抽水调相并网试验,试验过程中压水时间、气罐压力、机组振摆、瓦温,噪音等稳定指标全部满足要求,机组运行平顺、各辅助设备运行稳定,顺利完成梅蓄电站二期项目又一个重要节点目标。

为确保5号机组调试工作顺利进行,项目管理团队持续强化党建赋能,以劳动竞赛为抓手,严格按照5号机组启动调试大纲精心组织、科学安排、超前部署机组各项调试工作。目前5号机组调试任务已完成30%左右,接下来将继续进行发电工况并网试验、涉网试验等一系列试验。电站其余3台机组的安装工作也正如火如荼地开展中,项目部将以创建精品工程为抓手,严管精建,砥砺奋进,全力以赴确保2025年全部机组按时投产运行。

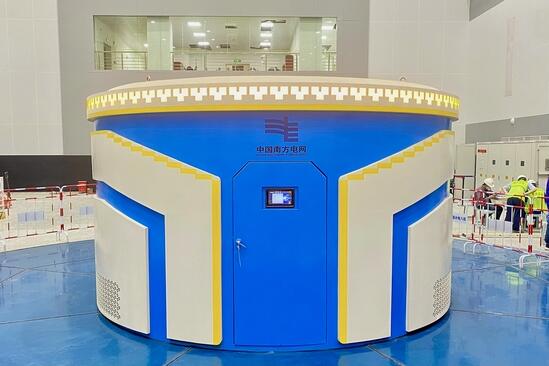

广东梅州抽水蓄能电站总装机容量240万千瓦,分两期建设。其中,一期四台机组已于2022年5月28日全部投产发电;二期工程预计今年6月实现首台机组建成投产,年底实现4台机组全部投产。这座总投资超百亿的巨型“超级充电宝”建成投产后,将有效助力粤港澳大湾区抽水蓄能装机容量突破1000万千瓦,大幅提升区域电网灵活性,为构建安全稳定的新型电力系统注入动力。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
