拉哇水电站4台机组引水隧洞压力钢管安装完成

日期:2025-05-21    来源:中国电建水电十四局  作者:钱其飞

国际电力网

2025
05/21
13:48
文章二维码

手机扫码看资讯

关键词: 水电站 水力发电 清洁能源

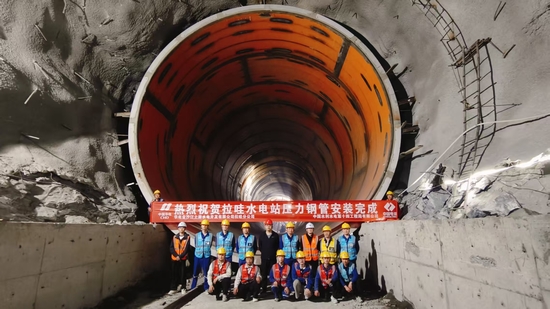

5月19日,拉哇水电站建设再次迎来重大突破,4台机组引水隧洞压力钢管安装任务圆满收官,并按计划顺利移交工作面,为后续混凝土浇筑及机组安装奠定坚实基础。

此次移交的压力钢管工程规模大、技术要求高。单条隧洞钢管长60.5米,直径由9米渐缩至7.9米,4条隧洞共84节钢管,历时268天完成安装,一次性通过监理、业主联合验收。工程采用高强度610兆帕级钢作为钢衬,钢板厚30-52毫米,全程配置30毫米厚钢板加劲环(阻水环),有效增强抗压性、防渗漏能力。

面对高水头、强地质应力及工期紧等挑战,拉哇电站机电安装项目部创新采用智能化施工方案。借助钢管智能化组焊系统、多功能台车与设备转运台车,实现钢管瓦片快速组圆、调圆及设备转场,大幅缩短工期;运用自动化焊接工艺完成纵缝、环缝焊接,搭配数字化监控系统,攻克高强钢焊接变形控制、渐变段曲面精度调节等技术难题。

作为水电站引水系统“生命线”与机组运行“主动脉”,压力钢管安装质量关乎电站安全。此次工程不仅为拉哇水电站早日投产提供有力支撑,更积累了先进制造、安装经验。施工中,项目团队践行绿色发展理念,以智能化手段提升工艺水平,为生态友好型水电站建设树立标杆,为全球清洁能源发展贡献“安装尖锋”方案。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
