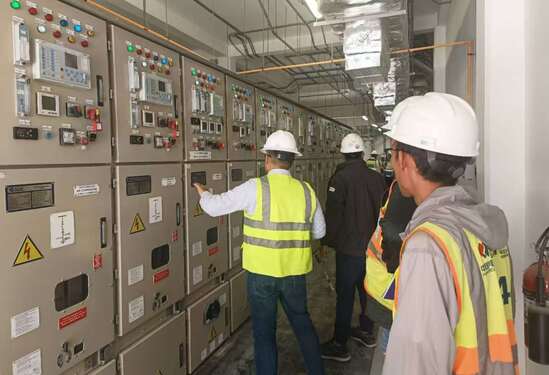

4月29日,在阿美业主和预调试第三方EEIC的见证下,沙特国王港项目A402-1建筑物13.8千伏变电站成功送电。
A402-1建筑物13.8千伏变电站直接连接A402-2建筑物的空气压缩机,同时经过变压向2个400伏配电柜供电,再由400伏配电柜转接给暖通、照明等系统控制柜及干燥机、冷却塔等空气压缩系统设备。在正式送电前,工程师根据预调试手册,对变电站进行全面检查并配合第三方进行绝缘测试、继电器测试、数字绝缘测试等专业性测试,确保电缆连接正确,配电柜内各元器件功能正常,参数传递正确,传感器以及报警系统及时响应等功能的完善。
本次A402-1变电站成功送电,为A402-1和A402-2其它系统及设备调试打下基础,也为空压机站的顺利移交提供了有力支撑。
